مستجدات الإنشاء – زازين آيفي
77.5%
اكتمل التنفيذ بنسبة
زازين آيفي
مستجدات الإنشاء
تاريخ البدء
JUL 2024
تاريخ الانتهاءMar 2026
لا تزال أعمال الإنشاء مستمرة في المشروع ومن المقرر الانتهاء منه في مارس 2026. وسُجل هذا المشروع لدى مؤسسة التنظيم العقاري تحت الرقم 3109.
CONSTRUCTION UPDATES
Start Date
JUN 2024
Completion DateMAR 2027
ZāZEN IVY
It is currently under construction and due for completion in March 2026. This project is registered under RERA project number 3109.
VIEW PROJECT
Delivered
المسار الزمني
زازين آيفي – مستجدات الإنشاء







سير العمل
77.50%
المرحلة
الطابق الأرضي

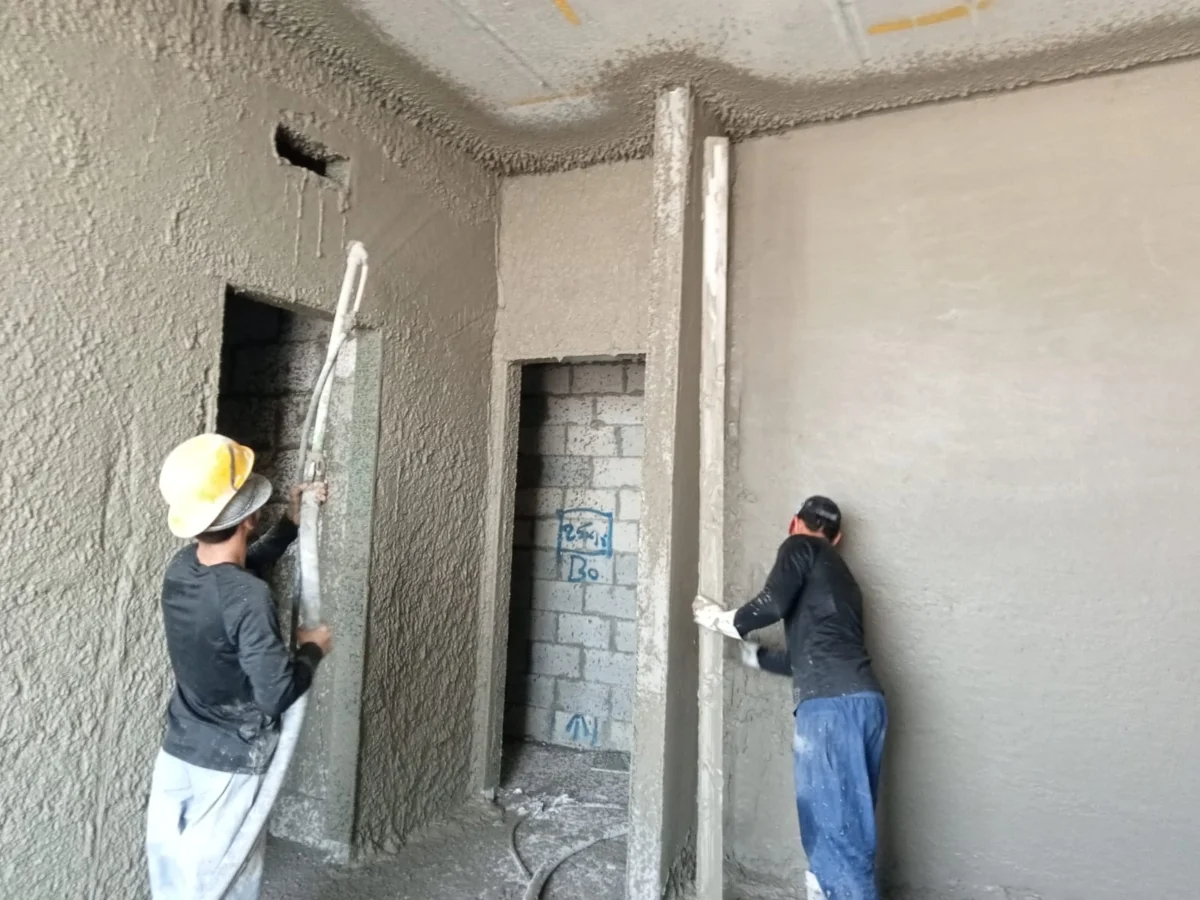

أعمال الهيكل والتشطيبات:
- أعمال طلاء الأسقف – اكتمل التنفيذ بنسبة 95٪
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 95٪
- أرضيات الإيبوكسي لغرفة المضخات – اكتمل التنفيذ بنسبة 100٪
- أعمال GRP لخزان المياه – اكتمل التنفيذ بنسبة 100٪
- أعمال GRP لغرفة التفتيش (FIC) – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الأرضيات – اكتمل التنفيذ بنسبة 90٪
- تركيب شفرات الألومنيوم (Louver) – اكتمل التنفيذ بنسبة 80٪
- أعمال إطارات الألومنيوم والزجاج – اكتمل التنفيذ بنسبة 50٪
- أعمال التكسية الحجرية – اكتمل التنفيذ بنسبة 20٪
الأعمال الميكانيكية والكهربائية والصحية:
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 60٪
- تركيب مضخة الحريق – اكتمل التنفيذ بنسبة 100٪
- تركيب مضخة النقل – اكتمل التنفيذ بنسبة 100٪
الطابق الأول:
- تركيب بلاط الجدران والأرضيات بالشقق – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الأرضيات بالممرات – اكتمل التنفيذ بنسبة 100٪
- أعمال الألومنيوم والزجاج – اكتمل التنفيذ بنسبة 100٪
- تركيب مغاسل Vanity – اكتمل التنفيذ بنسبة 95٪
- تركيب الخزائن والدواليب – اكتمل التنفيذ بنسبة 100٪
- تركيب خزائن المطبخ – اكتمل التنفيذ بنسبة 70٪
- تركيب الأبواب الخشبية الداخلية – اكتمل التنفيذ بنسبة 90٪
- إغلاق الجبس بورد – اكتمل التنفيذ بنسبة 100٪
- طلاء الجدران – اكتمل التنفيذ بنسبة 95٪
- طلاء الأسقف – اكتمل التنفيذ بنسبة 90٪
الأعمال الميكانيكية والكهربائية والصحية:
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 95٪
الطابق الثاني:
- تركيب بلاط الجدران – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الأرضيات – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الشرفات – اكتمل التنفيذ بنسبة 40٪
- أعمال الألومنيوم – اكتمل التنفيذ بنسبة 100٪
- أعمال الأسقف المستعارة – اكتمل التنفيذ بنسبة 100٪
- تركيب مغاسل Vanity – اكتمل التنفيذ بنسبة 100٪
- تركيب الخزائن – اكتمل التنفيذ بنسبة 100٪
- تركيب خزائن المطبخ – اكتمل التنفيذ بنسبة 70٪
- تركيب الأبواب الداخلية – اكتمل التنفيذ بنسبة 90٪
- طلاء الجدران – اكتمل التنفيذ بنسبة 95٪
- طلاء الأسقف – اكتمل التنفيذ بنسبة 90٪
الأعمال الميكانيكية والكهربائية والصحية:
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 95٪
الطابق الثالث – أعمال التشطيبات:
- عزل المناطق الرطبة – اكتمل التنفيذ بنسبة 100٪
- عزل الشرفات – اكتمل التنفيذ بنسبة 25٪
- تركيب بلاط الأرضيات – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الجدران – اكتمل التنفيذ بنسبة 100٪
- إغلاق الأسقف المستعارة – اكتمل التنفيذ بنسبة 100٪
- طلاء الجدران – اكتمل التنفيذ بنسبة 95٪
- طلاء الأسقف – اكتمل التنفيذ بنسبة 95٪
- تركيب خزائن المطبخ – اكتمل التنفيذ بنسبة 35٪
- تركيب الخزائن – اكتمل التنفيذ بنسبة 45٪
- تركيب الأبواب الخشبية – اكتمل التنفيذ بنسبة 90٪
أعمال المصاعد:
- تركيب وحدة المصعد الأولى – اكتمل التنفيذ بنسبة 100٪
- أعمال تكسية كبينة المصعد – قيد التنفيذ
- تركيب سكك توجيه المصعد الثانية – اكتمل التنفيذ بنسبة 100٪
بدء الإنشاء
يوليو 2024
الانتهاء المخطط
30 مارس 2026







سير العمل
70.90%
المرحلة
الطابق الأرضي
أعمال التشطيبات للمناطق المشتركة:
- تحضيرات طلاء الأسقف – اكتمل التنفيذ بنسبة 85٪
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 95٪
- تركيب شفرات ألومنيوم للتهوية – اكتمل التنفيذ بنسبة 50٪
- المدخل الرئيسي – اكتمل التنفيذ بنسبة 50٪
- غرفة الجهد المنخفض – اكتمل التنفيذ بنسبة 95٪
الطابق الأول
- الأعمال الميكانيكية والكهربائية والصحية (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 95٪
- تركيب المولد الكهربائي – اكتمل التنفيذ بنسبة 100٪
الطابق الثاني
- أعمال الهيكل لصناديق الزراعة – اكتمل التنفيذ بنسبة 100٪
- أعمال البلوك لمنطقة التراس – اكتمل التنفيذ بنسبة 100٪
أعمال التشطيبات
- لياسة صناديق الزراعة والتراس – اكتمل التنفيذ بنسبة 100٪
- أعمال الألومنيوم: تركيب الإطارات 100٪ / تركيب الزجاج 90٪
- طاولات المغاسل (Vanity) – اكتمل التنفيذ بنسبة 95٪
- تركيب الخزائن والدواليب – اكتمل التنفيذ بنسبة 95٪
- عزل حوض السباحة – اكتمل التنفيذ بنسبة 30٪
أعمال التشطيبات للطابق الثاني
- أعمال الألومنيوم – تركيب الإطارات بنسبة 85٪
- أعمال المطبخ – اكتمل التنفيذ بنسبة 30٪
- إغلاق الجبس بورد – اكتمل التنفيذ بنسبة 100٪
- طاولات المغاسل (Vanity) – اكتمل التنفيذ بنسبة 90٪
أعمال التشطيبات للطابق الثالث
- أعمال الألومنيوم – تركيب الإطارات بنسبة 85٪
- إغلاق الجبس بورد – اكتمل التنفيذ بنسبة 70٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 95٪
- تركيب البلاط – اكتمل التنفيذ بنسبة 100٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 95٪
أعمال التشطيبات للطابق الرابع
- أعمال الألومنيوم – تركيب الإطارات بنسبة 85٪
- إغلاق الجبس بورد – اكتمل التنفيذ بنسبة 70٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 95٪
- تركيب البلاط – اكتمل التنفيذ بنسبة 100٪
أعمال التشطيبات للطابق الخامس
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الأرضيات – اكتمل التنفيذ بنسبة 65٪
- عزل المناطق الرطبة – اكتمل التنفيذ بنسبة 80٪
أعمال التشطيبات للطابق السادس
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 100٪
- تركيب بلاط الأرضيات – اكتمل التنفيذ بنسبة 80٪
- عزل المناطق الرطبة – اكتمل التنفيذ بنسبة 70٪
أعمال الهيكل للروف
- أساس مكيفات الهواء – اكتمل التنفيذ بنسبة 100٪
أعمال التشطيبات للروف

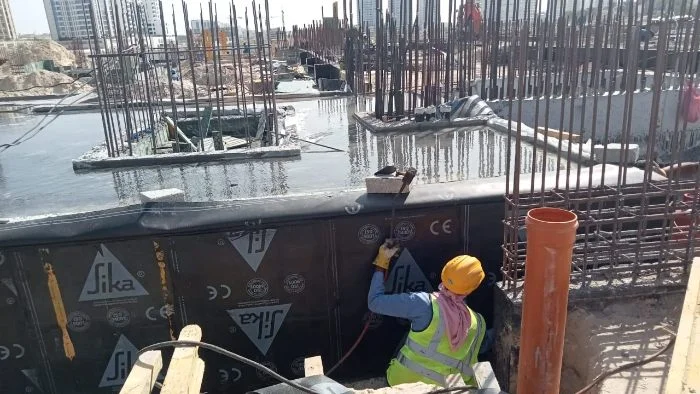

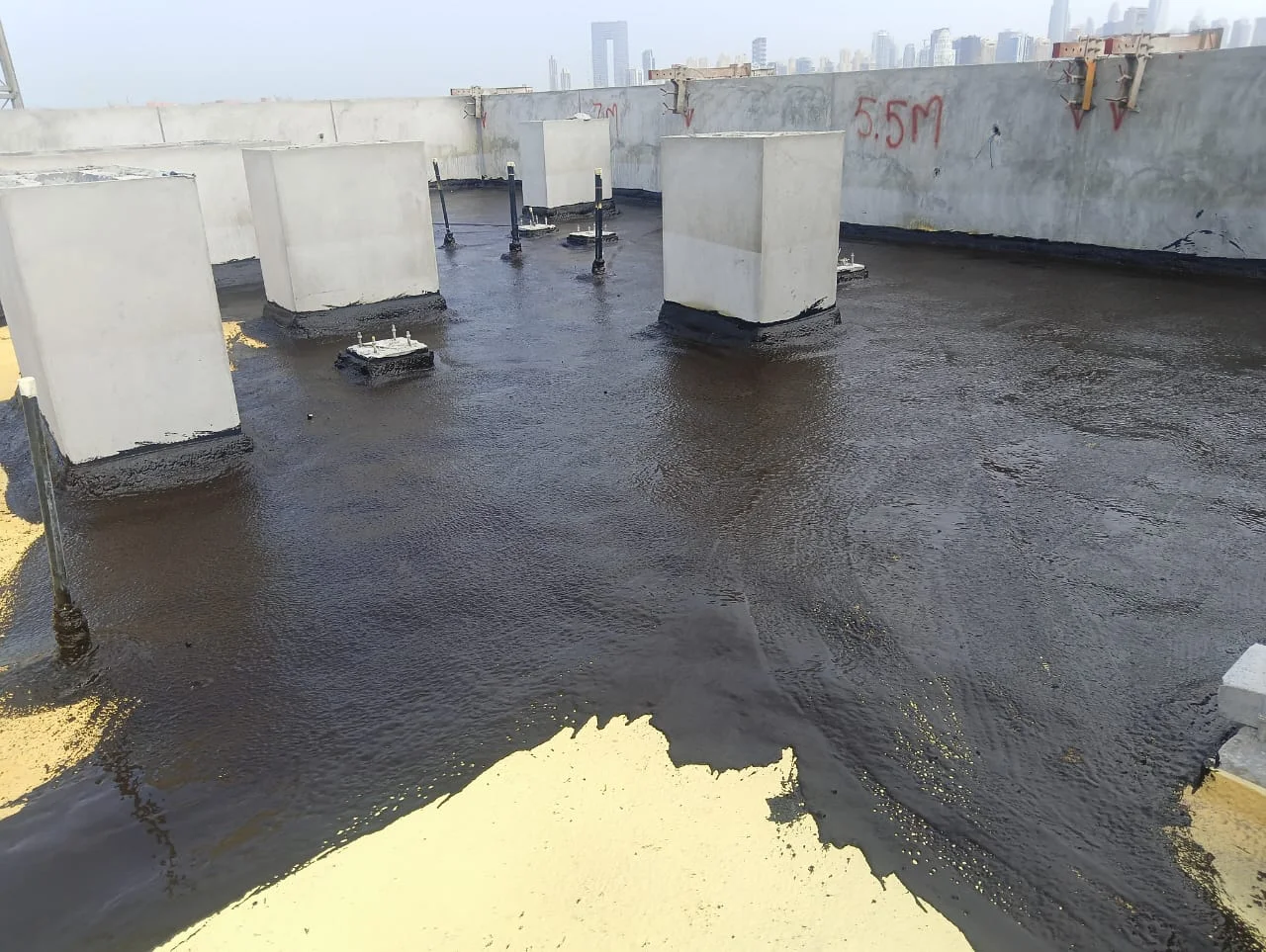

- نظام العزل المتكامل (كومبو – فوم) – اكتمل التنفيذ بنسبة 100٪
- أعمال السكريد – اكتمل التنفيذ بنسبة 100٪
- تثبيت أعمدة البرجولات – اكتمل التنفيذ بنسبة 70٪
- تثبيت أعمدة الألواح الشمسية – اكتمل التنفيذ بنسبة 80٪
أعمال التشطيب الخارجي
- لياسة الواجهة الأولى – 100٪
- لياسة الواجهة الثانية – 100٪
- لياسة الواجهة الثالثة – 95٪
- لياسة الواجهة الرابعة – 100٪
- دهان الواجهة الأولى – 90٪
- أعمال البريمر للواجهة الثانية – 100٪
- أعمال البريمر للواجهة الثالثة – 90٪
- أعمال البريمر للواجهة الرابعة – 90٪
أعمال التشطيبات الداخلية
أعمال المصاعد:
- عزل آبار المصاعد – اكتمل التنفيذ بنسبة 100٪
- تركيب المصاعد – اكتمل التنفيذ بنسبة 40٪
بدء الإنشاء
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026






سير العمل
60.20%
المرحلة
الطابق الأرضي
أعمال الهيكل والتشطيبات
- تحضيرات طلاء الأسقف – اكتمل التنفيذ بنسبة 70٪
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 90٪
- أعمال أرضيات الإيبوكسي لغرفة المضخات – اكتمل التنفيذ بنسبة 100٪
- أعمال GRP لخزان المياه – اكتمل التنفيذ بنسبة 100٪
- أعمال GRP لغرفة التفتيش الخاصة بنظام مكافحة الحريق – اكتمل التنفيذ بنسبة 100٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 45٪
- تركيب مضخة الحريق – اكتمل التنفيذ بنسبة 100٪
- تركيب مضخة النقل – اكتمل التنفيذ بنسبة 100٪
الطابق الأول
أعمال الهيكل

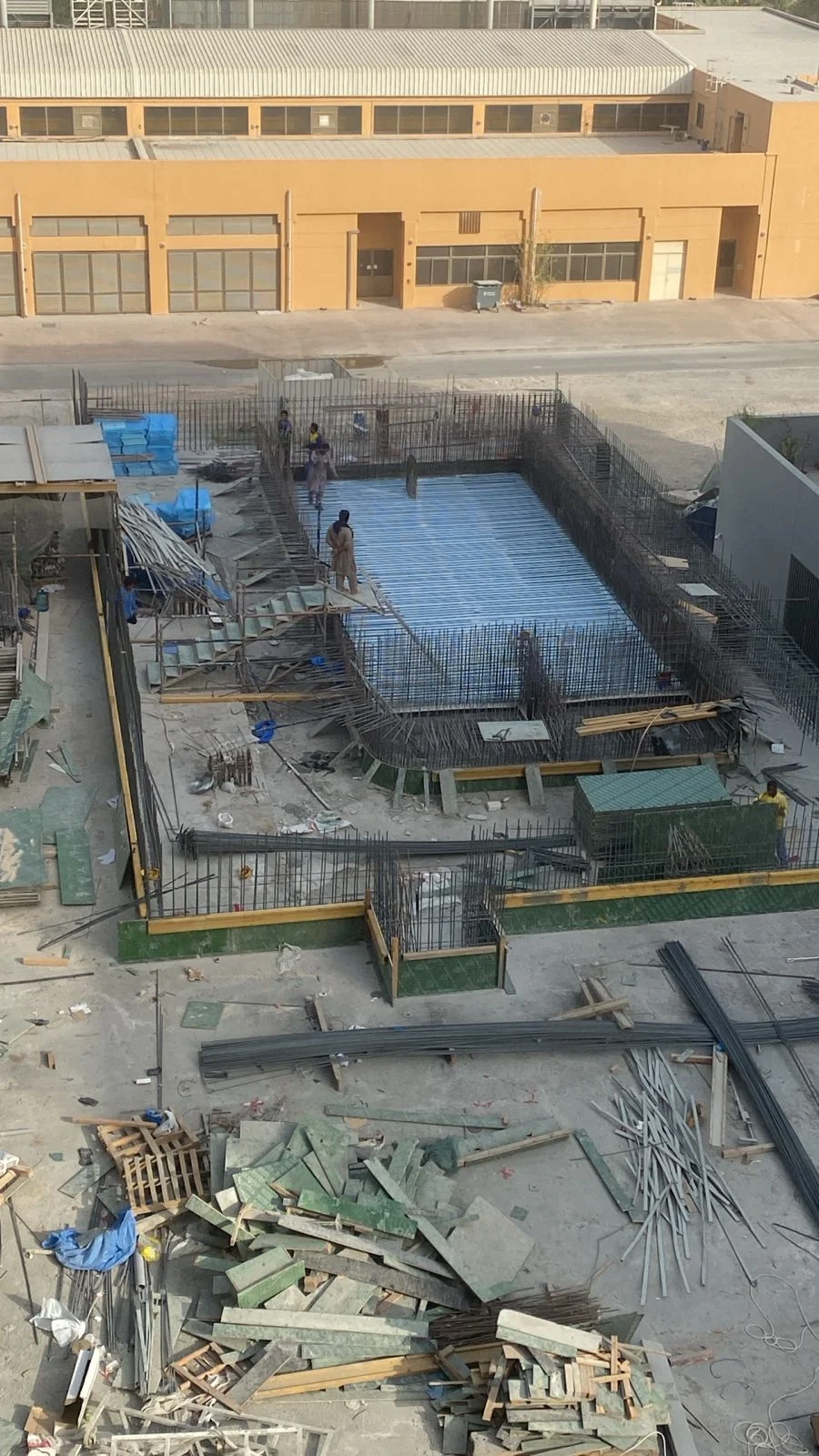

- بلاطة وجدران سطح المسبح – اكتمل التنفيذ بنسبة 100٪
أعمال التشطيبات
- بلاط الجدران والأرضيات في الشقق – اكتمل التنفيذ بنسبة 98٪
- بلاط الأرضيات في الممرات – اكتمل التنفيذ بنسبة 98٪
- أعمال الألومنيوم: تركيب الإطارات 93٪ / تركيب الزجاج 75٪
- وحدات المغاسل (Vanity) – اكتمل التنفيذ بنسبة 85٪
- تركيب الخزائن والدواليب – اكتمل التنفيذ بنسبة 85٪
- إغلاق الجبس بورد – اكتمل التنفيذ بنسبة 100٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 95٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP – اكتمل التنفيذ بنسبة 95٪
أعمال التشطيبات للطابق الثاني
- بلاط الجدران – اكتمل التنفيذ بنسبة 100٪
- بلاط الأرضيات – اكتمل التنفيذ بنسبة 100٪
- أعمال الألومنيوم (إطارات) – اكتمل التنفيذ بنسبة 40٪
- الأسقف المستعارة: الهيكل المعدني – اكتمل التنفيذ بنسبة 100٪
- إغلاق الجبس بورد – اكتمل التنفيذ بنسبة 60٪
- وحدات المغاسل (Vanity) – اكتمل التنفيذ بنسبة 50٪
- تركيب الخزائن والدواليب – اكتمل التنفيذ بنسبة 50٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 95٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 95٪
أعمال التشطيبات للطابق الثالث
- عزل المناطق الرطبة – اكتمل التنفيذ بنسبة 100٪
- بلاط الأرضيات – اكتمل التنفيذ بنسبة 100٪
- بلاط الجدران – اكتمل التنفيذ بنسبة 100٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 90٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 75٪
أعمال التشطيبات للطابق الرابع
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 95٪
- عزل المناطق الرطبة – اكتمل التنفيذ بنسبة 100٪
- دهان الأسقف المقاوم للفطريات – اكتمل التنفيذ بنسبة 100٪
- بلاط الجدران – اكتمل التنفيذ بنسبة 15٪
- بلاط الأرضيات – اكتمل التنفيذ بنسبة 70٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 35٪
- أعمال المرحلة الأولى MEP – اكتمل التنفيذ بنسبة 100٪
أعمال التشطيبات للطابق الخامس
- أعمال البلوك – اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 35٪
- دهان الأسقف المقاوم للفطريات – اكتمل التنفيذ بنسبة 100٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 25٪
- أعمال المرحلة الأولى MEP – اكتمل التنفيذ بنسبة 85٪
أعمال التشطيبات للطابق السادس
- أعمال البلوك – اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 15٪
أعمال الهيكل للروف
- صب أساس برجولات الألومنيوم – اكتمل التنفيذ بنسبة 100٪
أعمال التشطيبات للروف
- لياسة جدران البارابيت – اكتمل التنفيذ بنسبة 100٪
- نظام كومبو: فوم 100٪ / سكريد 65٪
الأعمال الميكانيكية والكهربائية والصحية
- أعمال المرحلة الأولى MEP – اكتمل التنفيذ بنسبة 100٪
- تسليم وحدة معالجة الهواء (FAHU) – 100٪
أعمال الهيكل للروف العلوي
- نظام كومبو – فوم: 0٪
أعمال التشطيبات الخارجية
- لياسة الواجهة الأولى – 100٪
- لياسة الواجهة الثانية – 20٪
- لياسة الواجهة الثالثة – 45٪
- لياسة الواجهة الرابعة – 40٪
- طبقة الأساس للواجهة الأولى – 100٪
- طبقة الأساس للواجهة الثانية – 10٪
- طبقة الأساس للواجهة الرابعة – 30٪
- تركيب قناة ألومنيوم للشرفات – 100٪
أعمال التشطيبات الداخلية
أعمال المصاعد
- عزل آبار المصاعد – اكتمل التنفيذ بنسبة 100٪
- تركيب المصاعد – اكتمل التنفيذ بنسبة 10٪
بدء الإنشاء
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026







سير العمل
45.30%
المرحلة
الطابق الأرضي
- تحضيرات بلاطة الأرضية الصلبة (الجزء الثاني) – اكتمل التنفيذ بنسبة 98٪
- تحضيرات طلاء الأسقف – اكتمل التنفيذ بنسبة 60٪
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 90٪
- أعمال البلوك في الردهة الرئيسية – اكتمل التنفيذ بنسبة 100٪
- أعمال البلوك في غرفة المولد – اكتمل التنفيذ بنسبة 100٪
- أرضيات إيبوكسي لغرفة المضخات – اكتمل التنفيذ بنسبة 90٪
- أعمال GRP لخزان المياه (بدء أعمال التحضير وتسليم المواد)
- أعمال GRP لغرفة التفتيش الخاصة بنظام مكافحة الحريق – اكتمل التنفيذ بنسبة 60٪
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 40٪
- تم تسليم مجموعة مضخة الحريق
- تم تسليم مضخة النقل
الطابق الأول

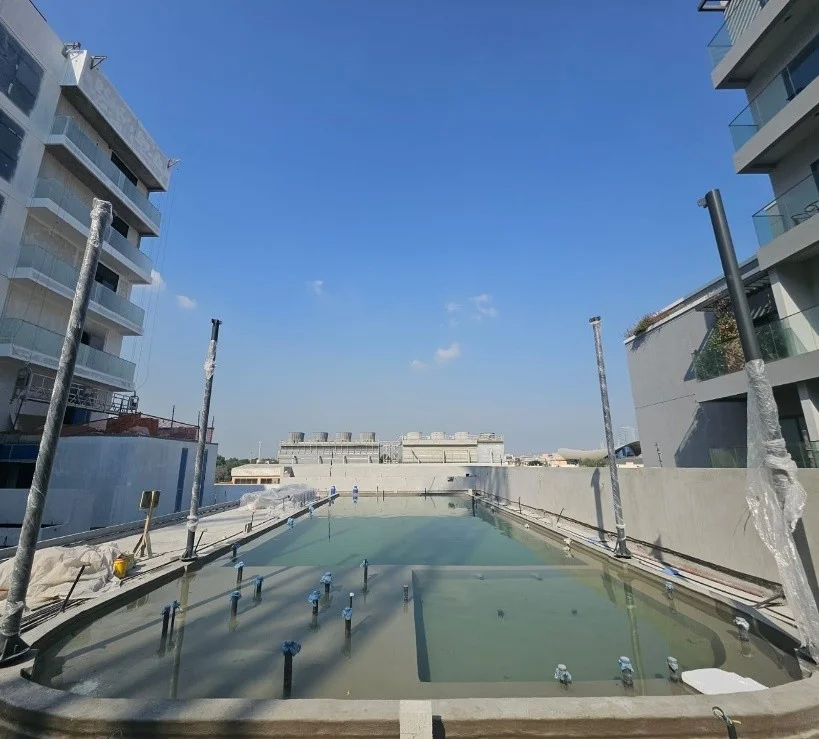

- صب أرضيات المسبح – اكتمل التنفيذ بنسبة 100٪
- أعمال القوالب لبلاطة وجدران سطح المسبح – جارية حاليًا
- بلاط الجدران والأرضيات في الشقق – اكتمل التنفيذ بنسبة 95٪
- بلاط الأرضيات في الممرات – اكتمل التنفيذ بنسبة 95٪
- أعمال تركيب إطارات الألومنيوم – اكتمل التنفيذ بنسبة 90٪
- تم توريد الزجاج
- تم توريد الأبواب الخشبية – 100٪
- تركيب الحلقات الفرعية – اكتمل التنفيذ بنسبة 100٪
- تم توريد خزائن المطابخ والدواليب – 100٪
- تم توريد وحدات المغاسل – 100٪
- هيكل الأسقف المستعارة – 100٪ / إغلاق الجبس بورد – 10٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 90٪
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 90٪
الطابق الثاني
- بلاط الجدران – اكتمل التنفيذ بنسبة 70٪
- بلاط الأرضيات – اكتمل التنفيذ بنسبة 80٪
- إطارات الألومنيوم – اكتمل التنفيذ بنسبة 20٪
- توريد الأبواب الخشبية 90٪ / تركيب الحلقات 100٪
- هيكل الأسقف المستعارة – اكتمل التنفيذ بنسبة 75٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 90٪
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 90٪

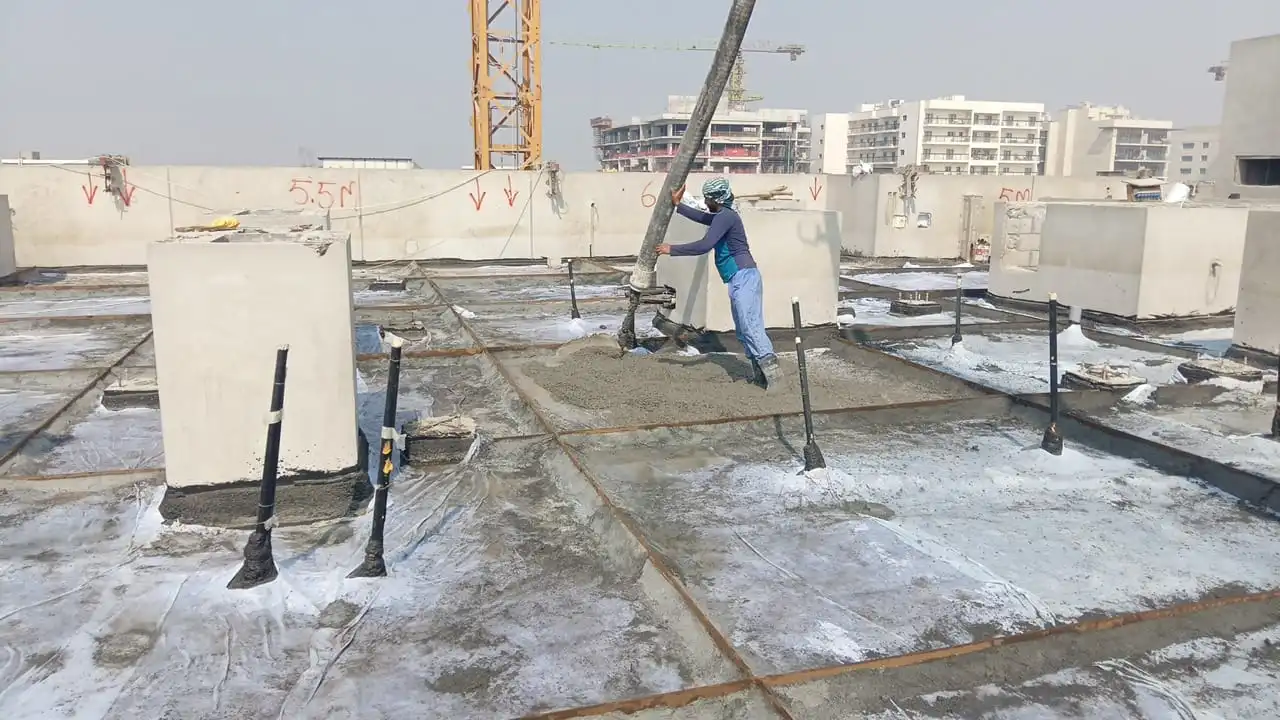

الطابق الثالث
- عزل المناطق الرطبة – اكتمل التنفيذ بنسبة 90٪
- بلاط الأرضيات – اكتمل التنفيذ بنسبة 70٪
- أعمال نجارة الحلقات – اكتمل التنفيذ بنسبة 100٪
- تحضيرات الطلاء – اكتمل التنفيذ بنسبة 50٪
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 50٪
الطابق الرابع
- أعمال اللياسة للجدران – اكتمل التنفيذ بنسبة 30٪
- دهان الأسقف المقاوم للفطريات – اكتمل التنفيذ بنسبة 90٪
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 25٪
- أعمال المرحلة الأولى MEP – اكتمل التنفيذ بنسبة 85٪
الطابق الخامس
- فك قوالب بلاطة الطابق السادس – 100٪

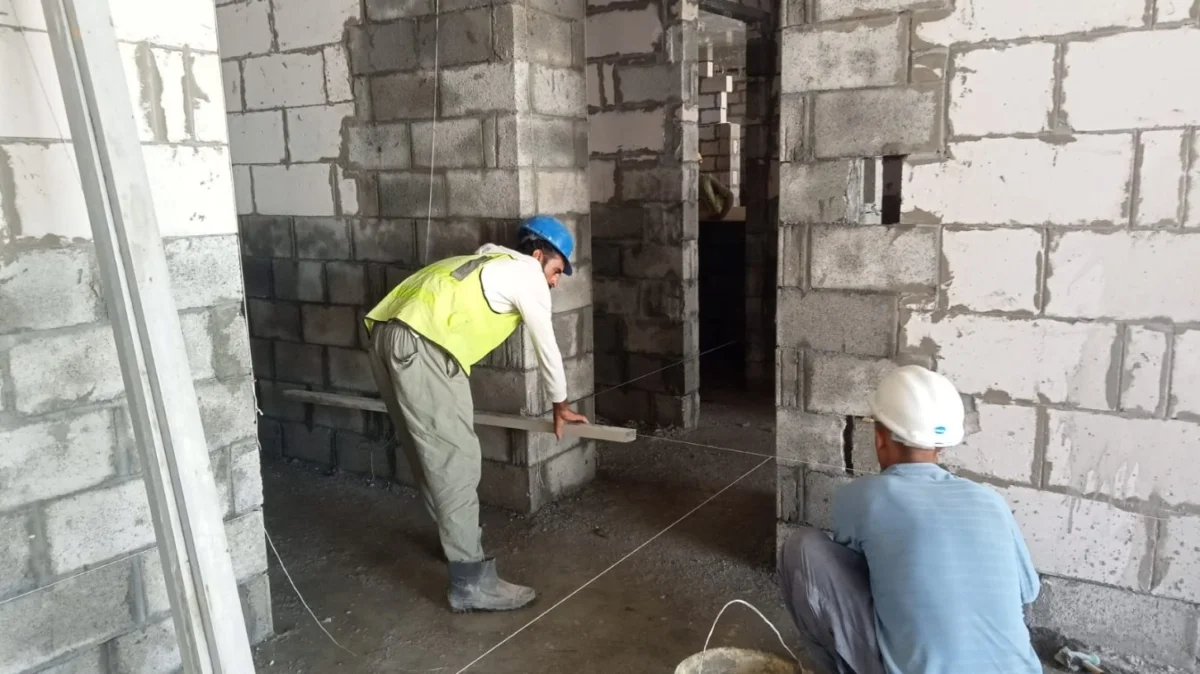

- أعمال البلوك – اكتمل التنفيذ بنسبة 75٪
- دهان الأسقف المقاوم للفطريات – اكتمل التنفيذ بنسبة 90٪
- أعمال MEP (جهد عالي ومنخفض) – اكتمل التنفيذ بنسبة 15٪
- أعمال المرحلة الأولى MEP – اكتمل التنفيذ بنسبة 10٪
الطابق السادس
- فك قوالب بلاطة الروف – اكتمل التنفيذ بنسبة 100٪
- أعمال البلوك – اكتمل التنفيذ بنسبة 30٪
الروف
- فك قوالب بلاطة الروف العلوي – 100٪
- صب قواعد أعمال MEP – 100٪
- صب أساس برجولات الألومنيوم – 100٪
- بلوك جدران البارابيت – 100٪

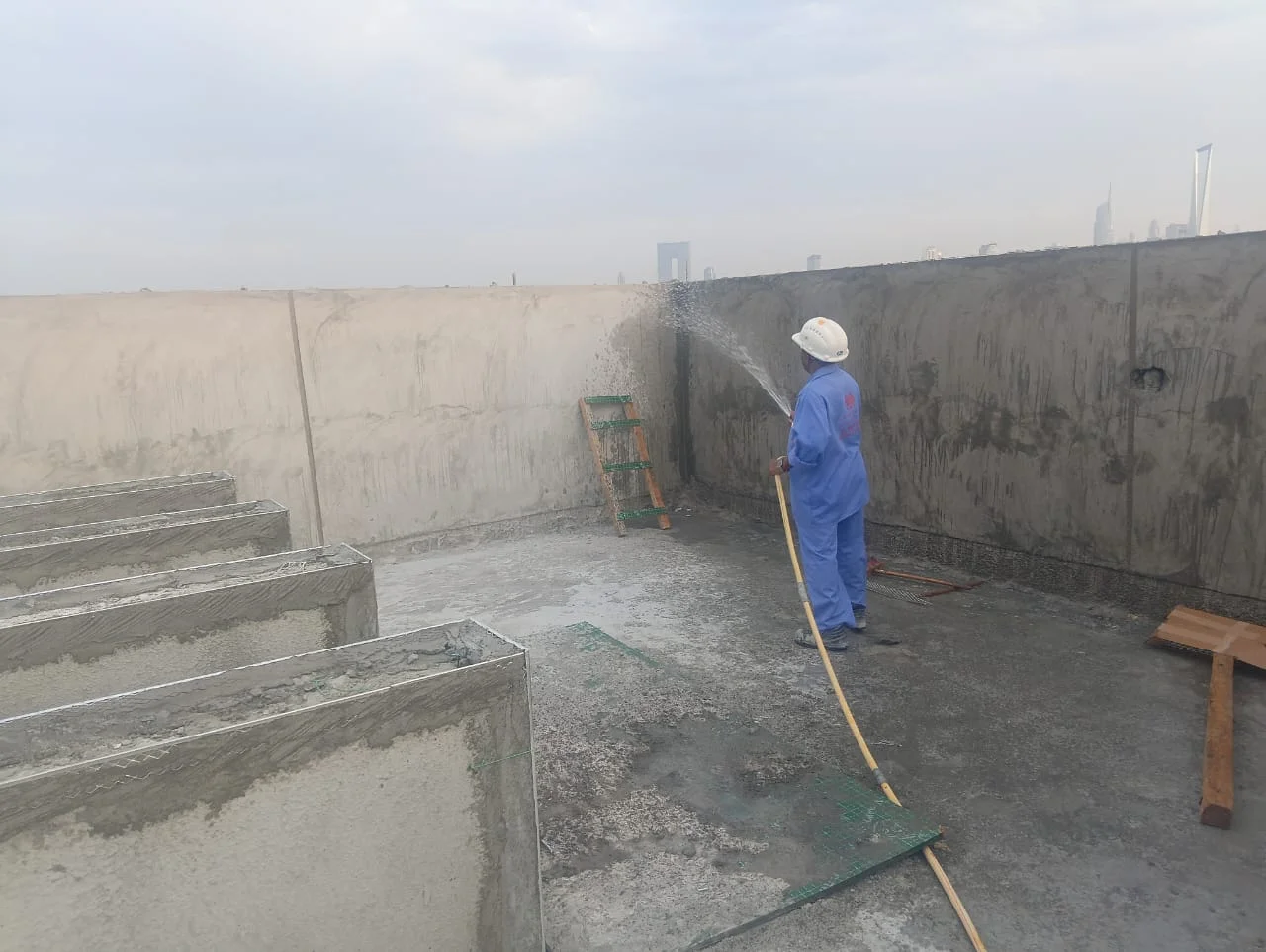

- لياسة البارابيت – 60٪
- التحضير لنظام الكومبو – 60٪
- تمديدات أرضية الروف
- أعمال المرحلة الأولى MEP – 70٪
الروف العلوي
- صب بلاطة الروف العلوي – 100٪
- صب بلاطة المصاعد – 100٪
- صب بارابيت الروف العلوي – 100٪
- التحضير لنظام الكومبو – 10٪
أعمال التشطيبات الخارجية

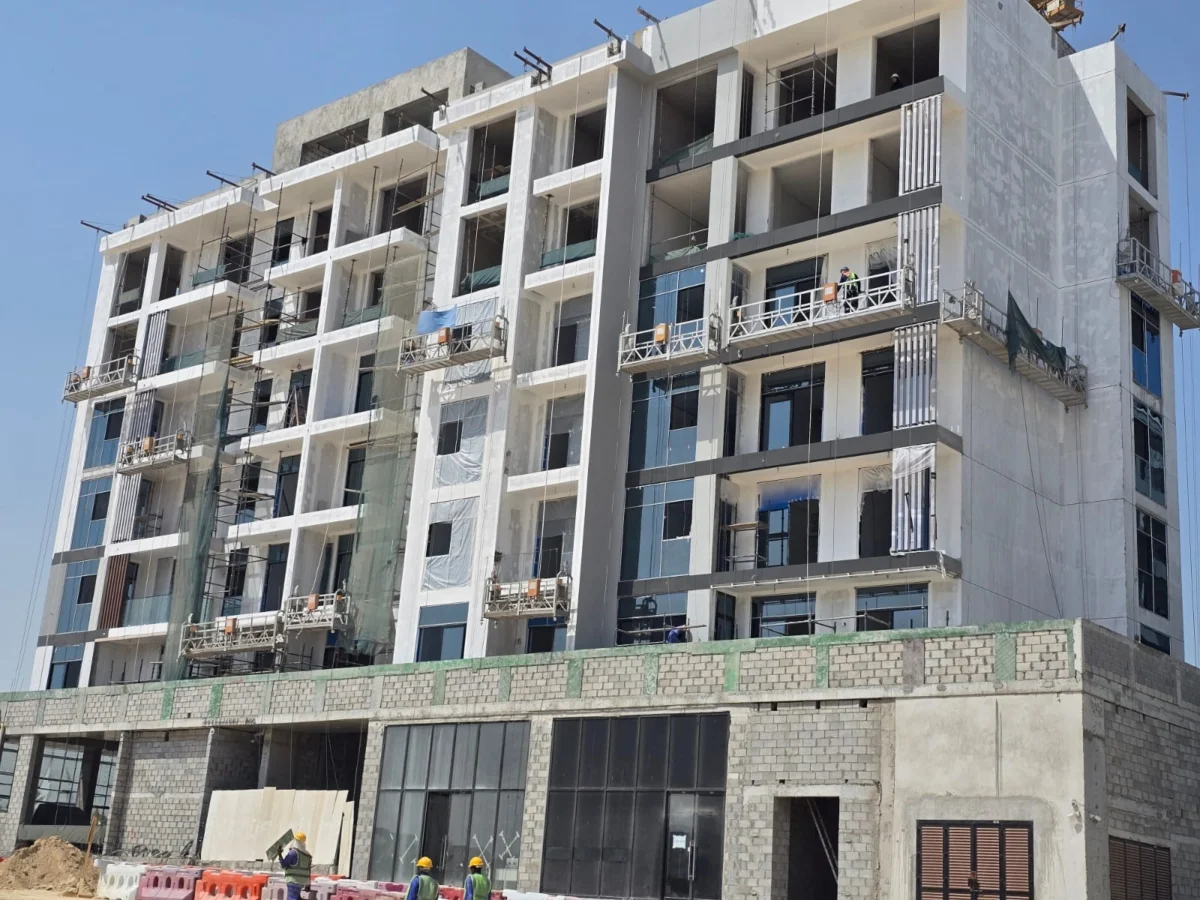

- لياسة الواجهة الأولى – 20٪
- تركيب قناة الألومنيوم للشرفات – 25٪
أعمال التشطيبات الداخلية
- عزل آبار المصاعد – 100٪
- تم توريد جميع مواد المصاعد – 100٪
تم إطلاق المشروع
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026










سير العمل
40.70%
المرحلة
الطابق الأرضي
- تحضيرات بلاطة الأرضية الصلبة (الجزء الثاني)، اكتمل التنفيذ بنسبة 90٪
- تحضيرات طلاء الأسقف، اكتمل التنفيذ بنسبة 20٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 90٪
الطابق الأول
- أعمال المرحلة الثالثة للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 5٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 90٪
- أعمال تعليق الأسقف المستعارة، اكتمل التنفيذ بنسبة 90٪
- تركيب بلاط الجدران والأرضيات، اكتمل التنفيذ بنسبة 90٪
- أعمال العزل المائي، اكتمل التنفيذ بنسبة 100٪
الطابق الثاني
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 100٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 100٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 90٪
- أعمال العزل المائي، اكتمل التنفيذ بنسبة 80٪
- تركيب بلاط الجدران والأرضيات، اكتمل التنفيذ بنسبة 40٪
الطابق الثالث
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 100٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 75٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 15٪
الطابق الرابع
- أعمال البلوك، اكتمل التنفيذ بنسبة 80٪
- أعمال المرحلة الأولى للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 20٪
الطابق الخامس
- أعمال البلوك، اكتمل التنفيذ بنسبة 15٪
الطابق السادس
- أعمال فك الشدة الخشبية، اكتمل التنفيذ بنسبة 10٪
الروف
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪

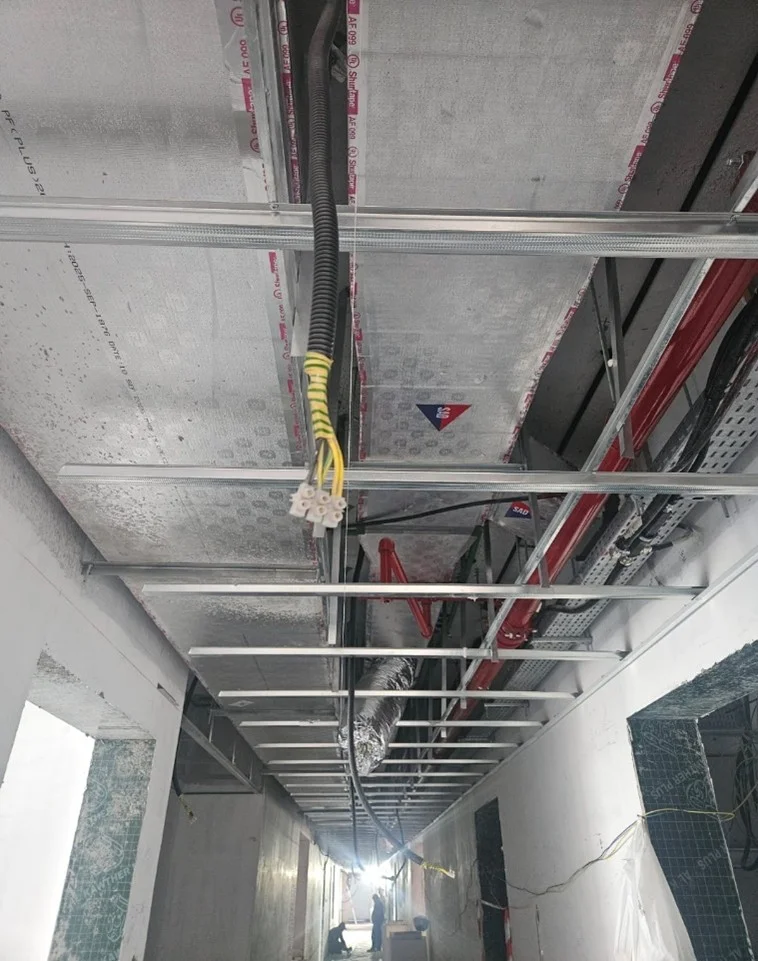

- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال البلوك، اكتمل التنفيذ بنسبة 50٪
الروف العلوي
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
الواجهة
- تحضيرات اللياسة الخارجية، اكتمل التنفيذ بنسبة 10٪
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطّط
30 مارس 2026










سير العمل
40.70%
المرحلة
الطابق الأرضي
- تحضيرات بلاطة الأرضية الصلبة (الجزء الثاني)، اكتمل التنفيذ بنسبة 90٪
- تحضيرات طلاء الأسقف، اكتمل التنفيذ بنسبة 20٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 90٪
الطابق الأول
- أعمال المرحلة الثالثة للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 5٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 90٪
- أعمال تعليق الأسقف المستعارة، اكتمل التنفيذ بنسبة 90٪
- تركيب بلاط الجدران والأرضيات، اكتمل التنفيذ بنسبة 90٪
- أعمال العزل المائي، اكتمل التنفيذ بنسبة 100٪
الطابق الثاني
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 100٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 100٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 90٪
- أعمال العزل المائي، اكتمل التنفيذ بنسبة 80٪
- تركيب بلاط الجدران والأرضيات، اكتمل التنفيذ بنسبة 40٪
الطابق الثالث
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 100٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 75٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 15٪
الطابق الرابع
- أعمال البلوك، اكتمل التنفيذ بنسبة 80٪
- أعمال المرحلة الأولى للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 20٪
الطابق الخامس
- أعمال البلوك، اكتمل التنفيذ بنسبة 15٪
الطابق السادس
- أعمال فك الشدة الخشبية / القوالب، اكتمل التنفيذ بنسبة 10٪
الروف
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال البلوك، اكتمل التنفيذ بنسبة 50٪
الروف العلوي
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
الواجهة
- تحضيرات اللياسة الخارجية، اكتمل التنفيذ بنسبة 10٪
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026










سير العمل
32.40%
المرحلة
الطابق الأرضي

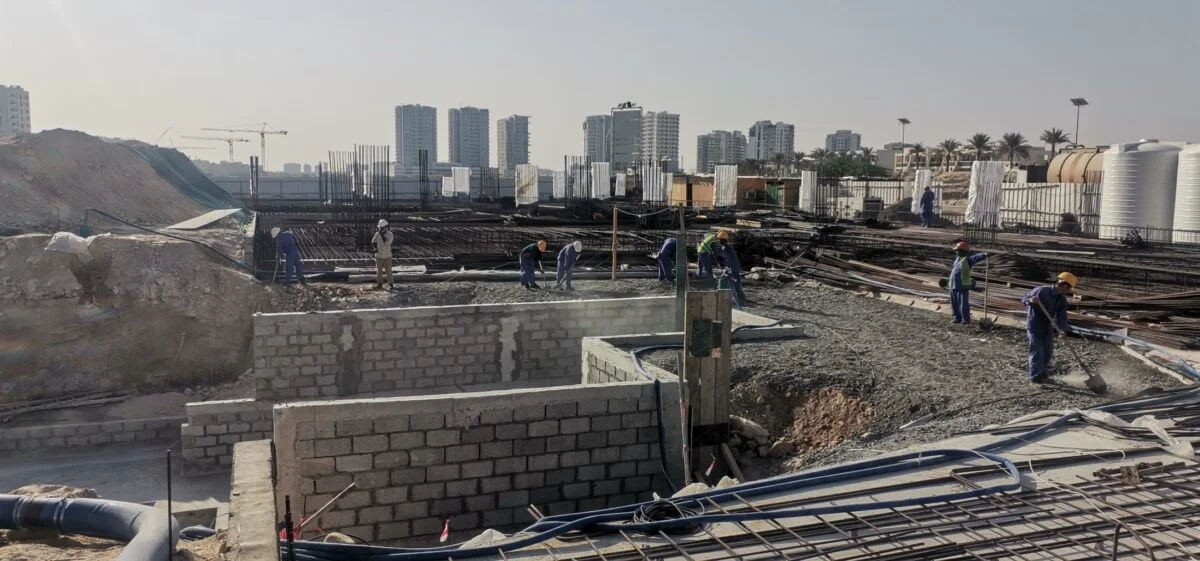

- أعمال البلوك في غرفة المحطة الكهربائية وغرفة الجهد المنخفض، اكتمل التنفيذ بنسبة 100٪
- تركيب باب الألومنيوم لغرفة المحطة الكهربائية، اكتمل التنفيذ بنسبة 100٪
- تحضيرات بلاطة الأرضية الصلبة (الجزء الأول)، اكتمل التنفيذ بنسبة 75٪
- أعمال البلوك الخارجية، اكتمل التنفيذ بنسبة 40٪

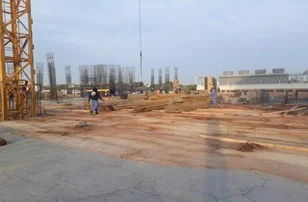

- أعمال فك القوالب (الجزء الثاني)، اكتمل التنفيذ بنسبة 50٪
الطابق الأول
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 50٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 90٪
- تحضيرات وطلاء الأسقف، اكتمل التنفيذ بنسبة 30٪
- أعمال تركيب البلاط، اكتمل التنفيذ بنسبة 5٪
الطابق الثاني
- أعمال البلوك، اكتمل التنفيذ بنسبة 90٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 10٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 15٪
الطابق الثالث
- أعمال فك القوالب، اكتمل التنفيذ بنسبة 90٪
- أعمال البلوك، اكتمل التنفيذ بنسبة 30٪
الطابق الخامس

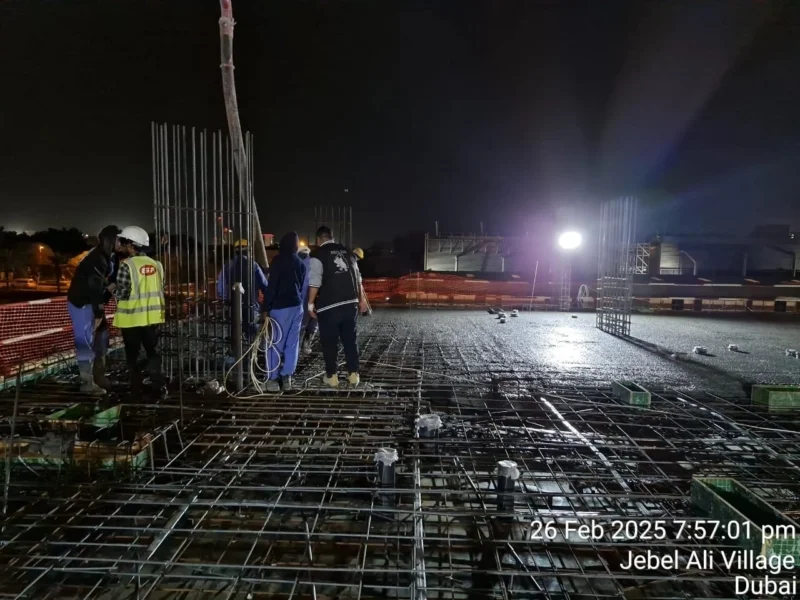

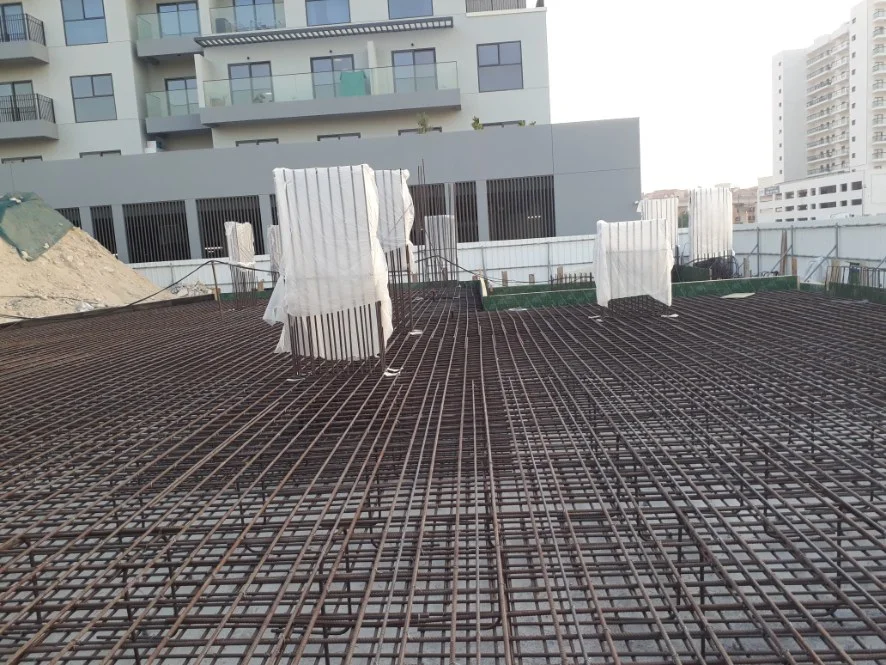

- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد والترقيع للبلاطة، اكتمل التنفيذ بنسبة 100٪
- صب الأعمدة والجدران، اكتمل التنفيذ بنسبة 100٪
الطابق السادس
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026










سير العمل
30.25%
المرحلة
الطابق الأرضي
- أعمال البلوك في غرفة المحطة الكهربائية وغرفة الجهد المنخفض، اكتمل التنفيذ بنسبة 100٪
- أعمال فك القوالب (الجزء الأول)، اكتمل التنفيذ بنسبة 100٪
- تحضيرات بلاطة الأرضية الصلبة (الجزء الأول)، اكتمل التنفيذ بنسبة 75٪
- أعمال البلوك الخارجية، اكتمل التنفيذ بنسبة 40٪
الطابق الأول
- أعمال البلوك، اكتمل التنفيذ بنسبة 95٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 15٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 40٪
الطابق الثاني
- أعمال البلوك، اكتمل التنفيذ بنسبة 15٪
- أعمال فك القوالب، اكتمل التنفيذ بنسبة 100٪
الطابق الثالث

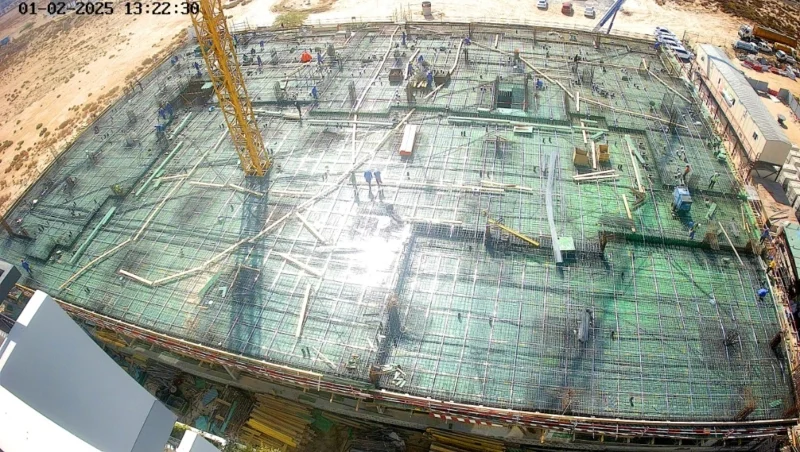

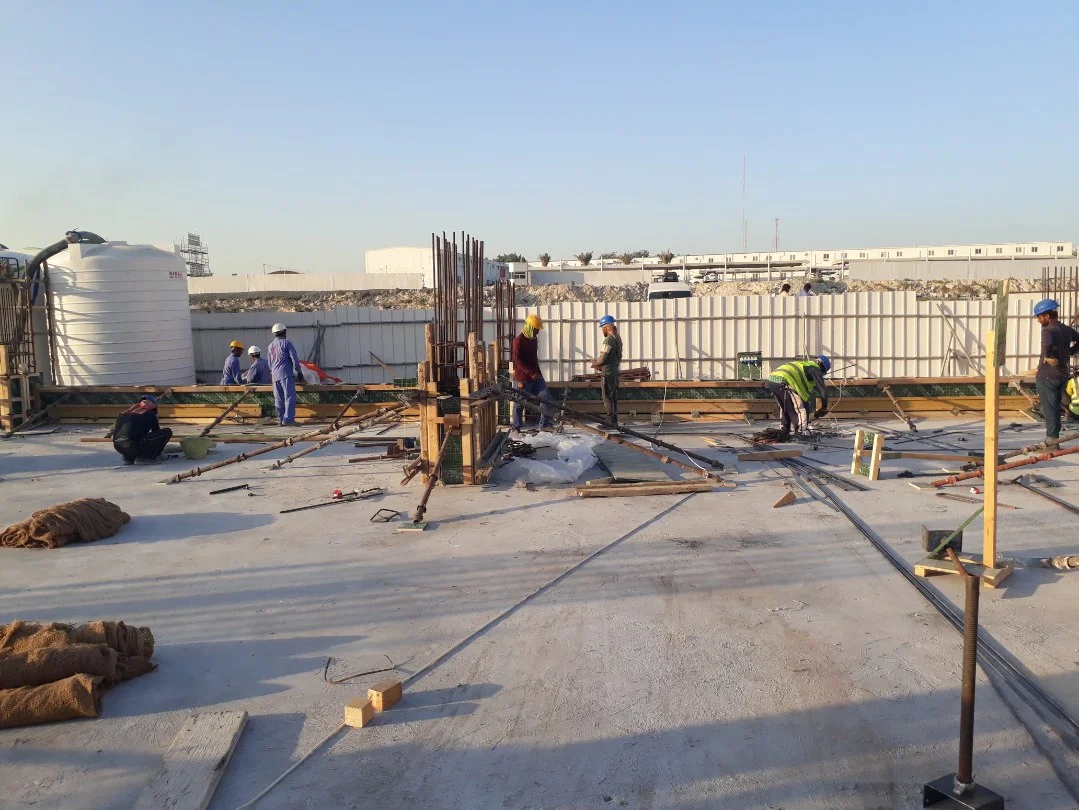

- صب الأعمدة والجدران الخاصة ببلاطة الطابق الثالث، اكتمل التنفيذ بنسبة 100٪
- فك قوالب الأعمدة والجدران وأعمال المعالجة
الطابق الرابع
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد والترقيع للبلاطة، اكتمل التنفيذ بنسبة 100٪
- صب الأعمدة والجدران، اكتمل التنفيذ بنسبة 100٪
- فك قوالب الأعمدة والجدران وأعمال المعالجة

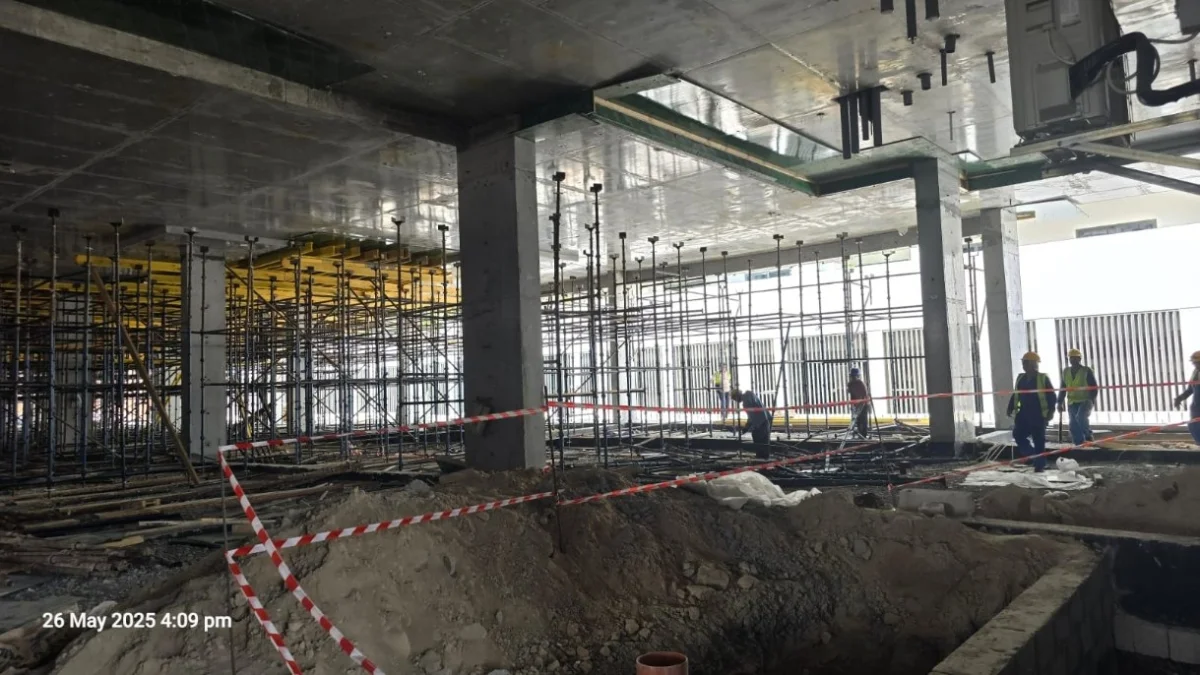

الطابق الخامس

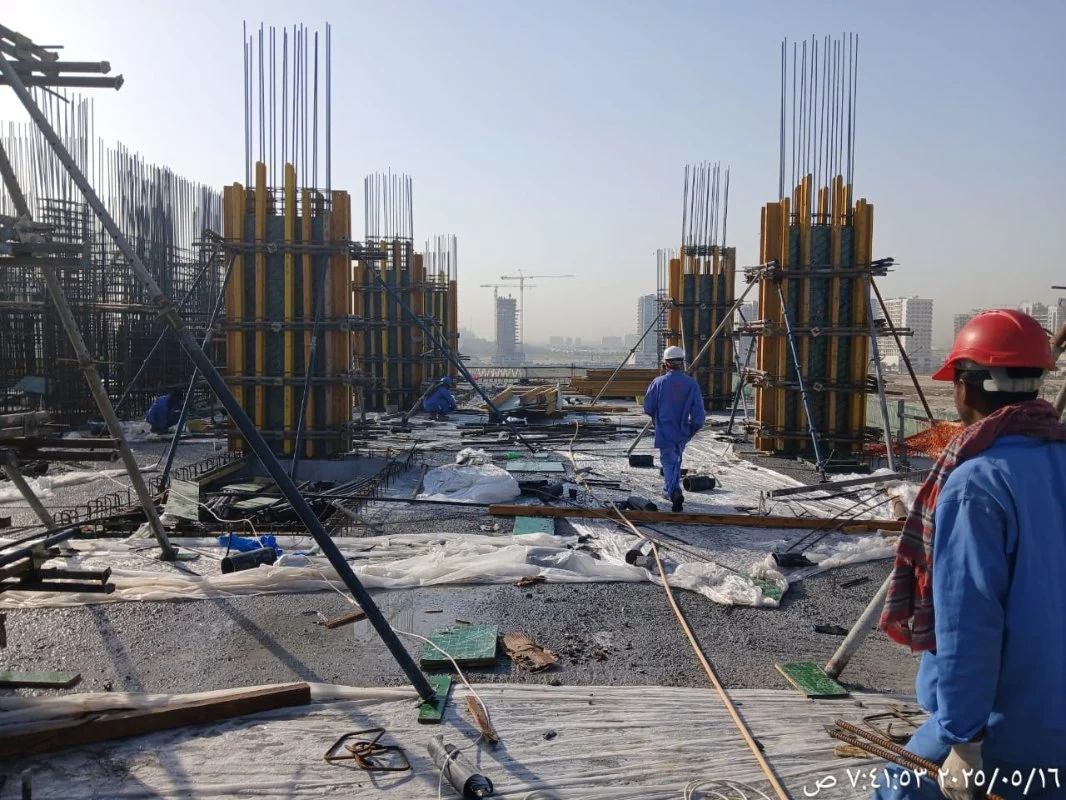

- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 30٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 15٪
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026










سير العمل
20.85%
المرحلة

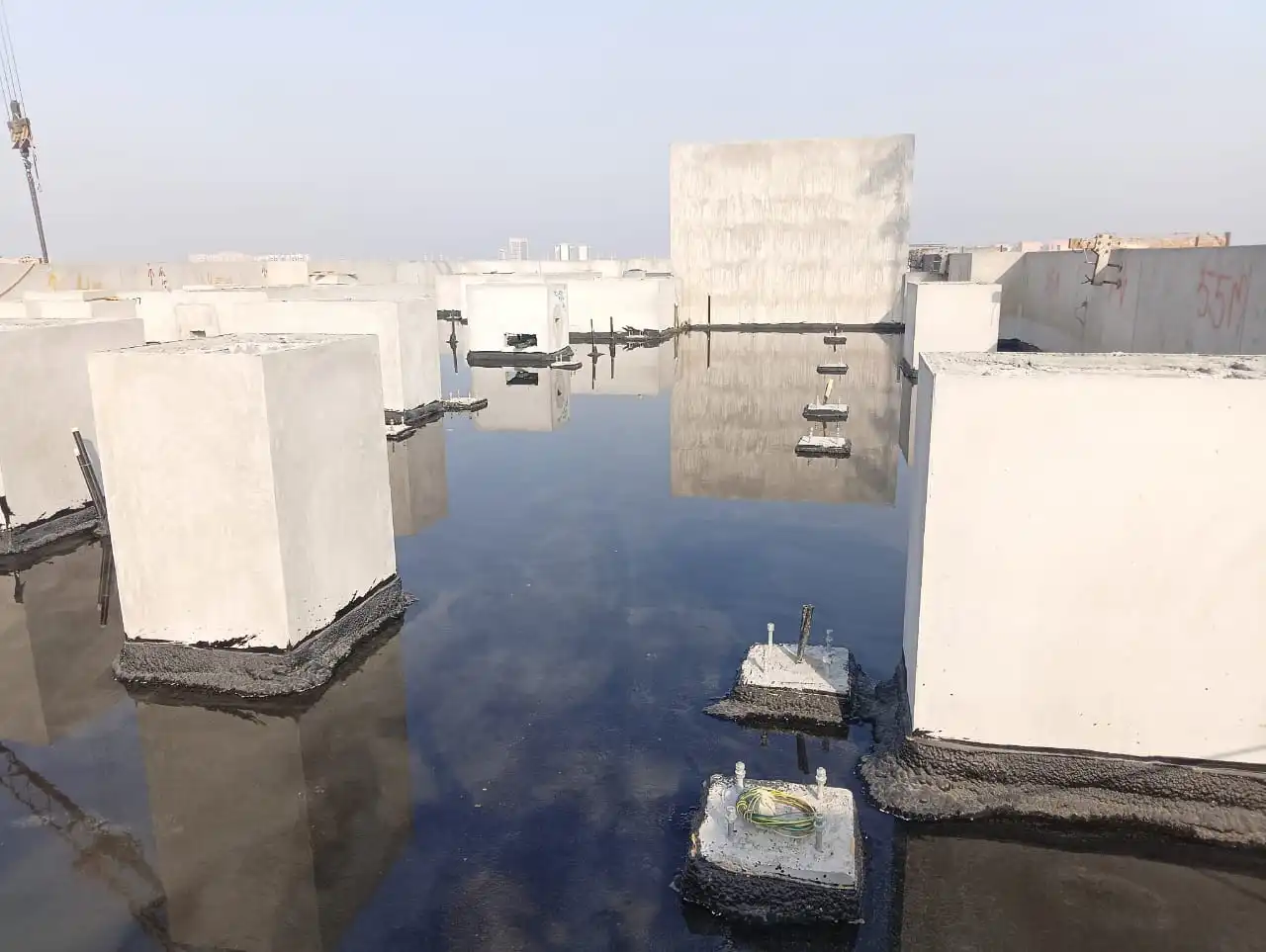

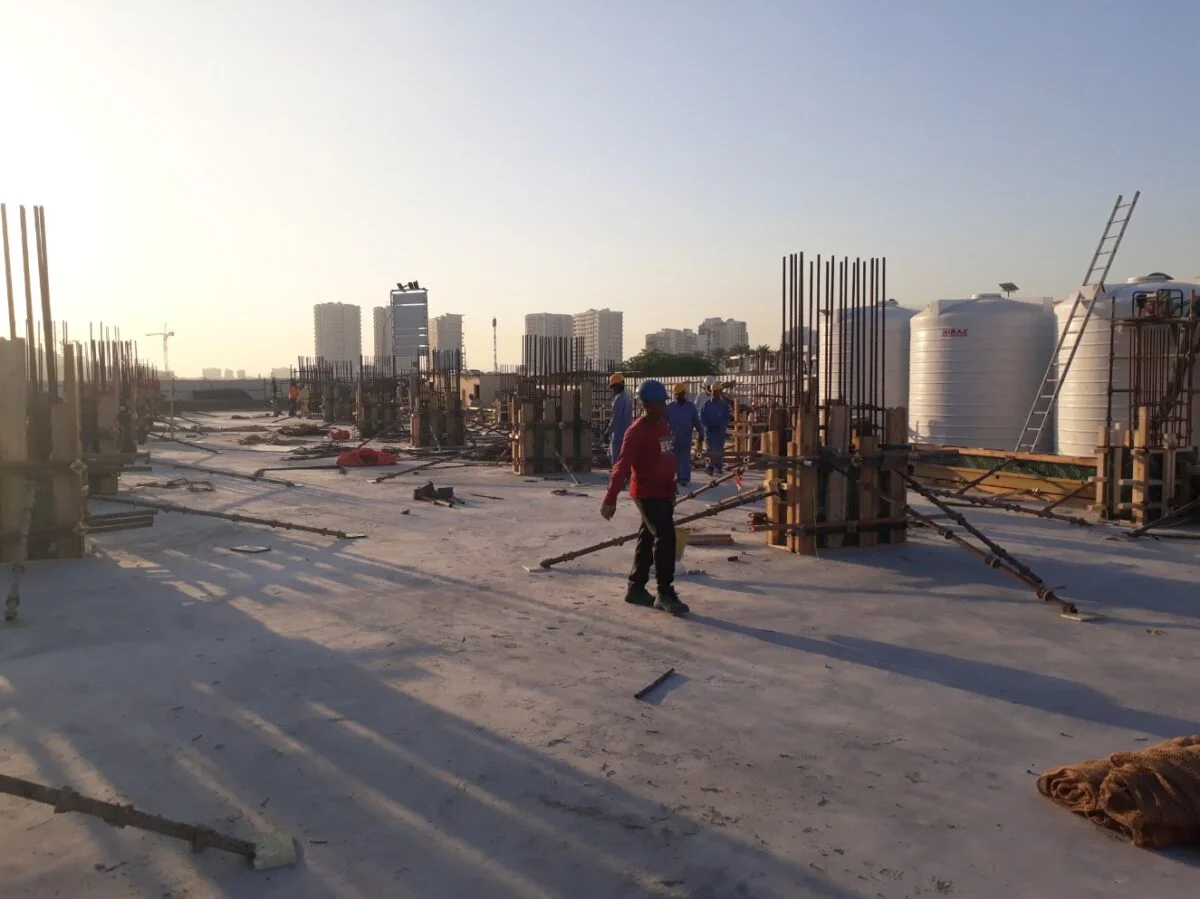

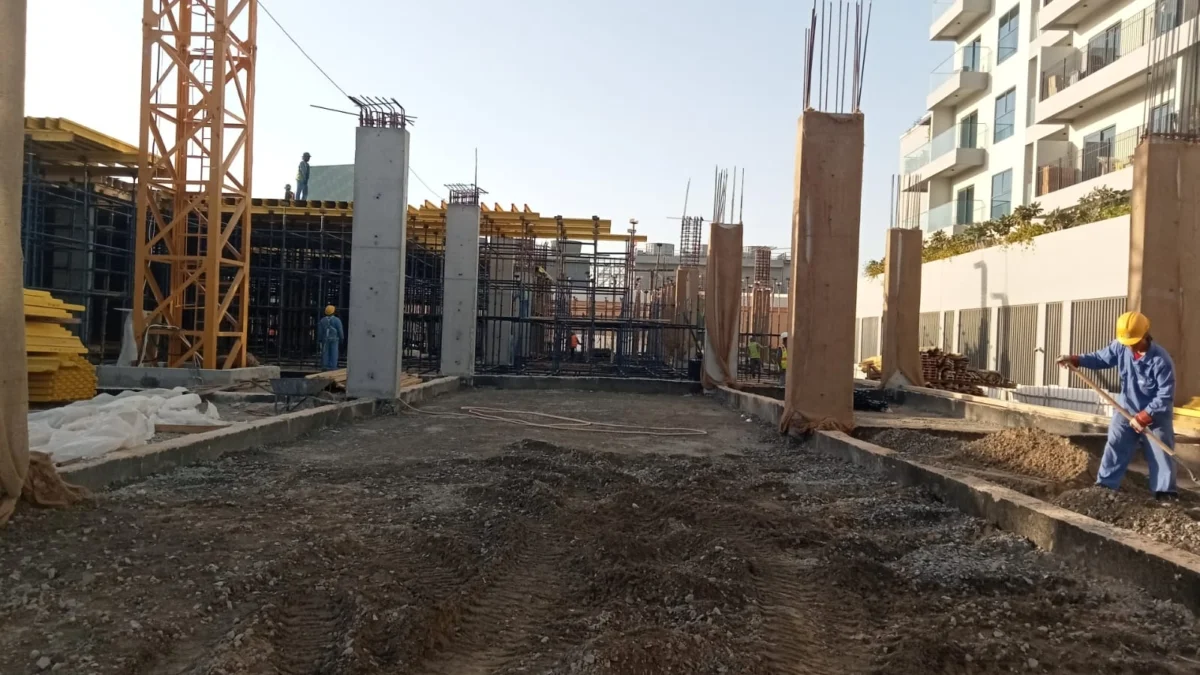

اللبشة الرئيسية والأساسات:
- صب اللبشة الرئيسية والقواعد المنفصلة، اكتمل التنفيذ بنسبة 100٪
- صب الكمرات الرابطة، اكتمل التنفيذ بنسبة 100٪
- تنفيذ طبقة الأساس للطريق والسكريد أسفل بلاطة الأرضية، اكتمل التنفيذ بنسبة 100٪
- تمديدات الميكانيكا والكهرباء والصرف الصحي أسفل بلاطة الأرضية، اكتمل التنفيذ بنسبة 70٪
- أعمدة الطابق الأرضي والجدران الأساسية، اكتمل التنفيذ بنسبة 100٪
- أعمال تركيب القوالب لبلاطة الطابق الأول، اكتمل التنفيذ بنسبة 95٪
- أعمال تسليح والشد اللاحق لبلاطة الطابق الأول، اكتمل التنفيذ بنسبة 95٪
- تمديدات الميكانيكا والكهرباء والصرف الصحي داخل بلاطة الطابق الأول، اكتمل التنفيذ بنسبة 85٪
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026







سير العمل
40.70%
المرحلة
الطابق الأرضي
- تحضيرات بلاطة الأرضية الصلبة (الجزء الثاني)، اكتمل التنفيذ بنسبة 90٪
- تحضيرات طلاء الأسقف، اكتمل التنفيذ بنسبة 20٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 90٪
الطابق الأول
- أعمال المرحلة الثالثة للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 5٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 90٪
- أعمال تعليق الأسقف المستعارة، اكتمل التنفيذ بنسبة 90٪
- تركيب بلاط الجدران والأرضيات، اكتمل التنفيذ بنسبة 90٪
- أعمال العزل المائي، اكتمل التنفيذ بنسبة 100٪
الطابق الثاني
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 100٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 100٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 90٪
- أعمال العزل المائي، اكتمل التنفيذ بنسبة 80٪
- تركيب بلاط الجدران والأرضيات، اكتمل التنفيذ بنسبة 40٪
الطابق الثالث
- أعمال البلوك، اكتمل التنفيذ بنسبة 100٪
- أعمال اللياسة، اكتمل التنفيذ بنسبة 100٪
- أعمال المرحلة الثانية للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 75٪
- تحضيرات طلاء الجدران والأسقف، اكتمل التنفيذ بنسبة 15٪
الطابق الرابع
- أعمال البلوك، اكتمل التنفيذ بنسبة 80٪
- أعمال المرحلة الأولى للميكانيكا والكهرباء والصرف الصحي، اكتمل التنفيذ بنسبة 20٪
الطابق الخامس
- أعمال البلوك، اكتمل التنفيذ بنسبة 15٪
الطابق السادس
- أعمال فك القوالب، اكتمل التنفيذ بنسبة 10٪
الروف
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال البلوك، اكتمل التنفيذ بنسبة 50٪
الروف العلوي
- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
الواجهة
- تحضيرات اللياسة الخارجية، اكتمل التنفيذ بنسبة 10٪

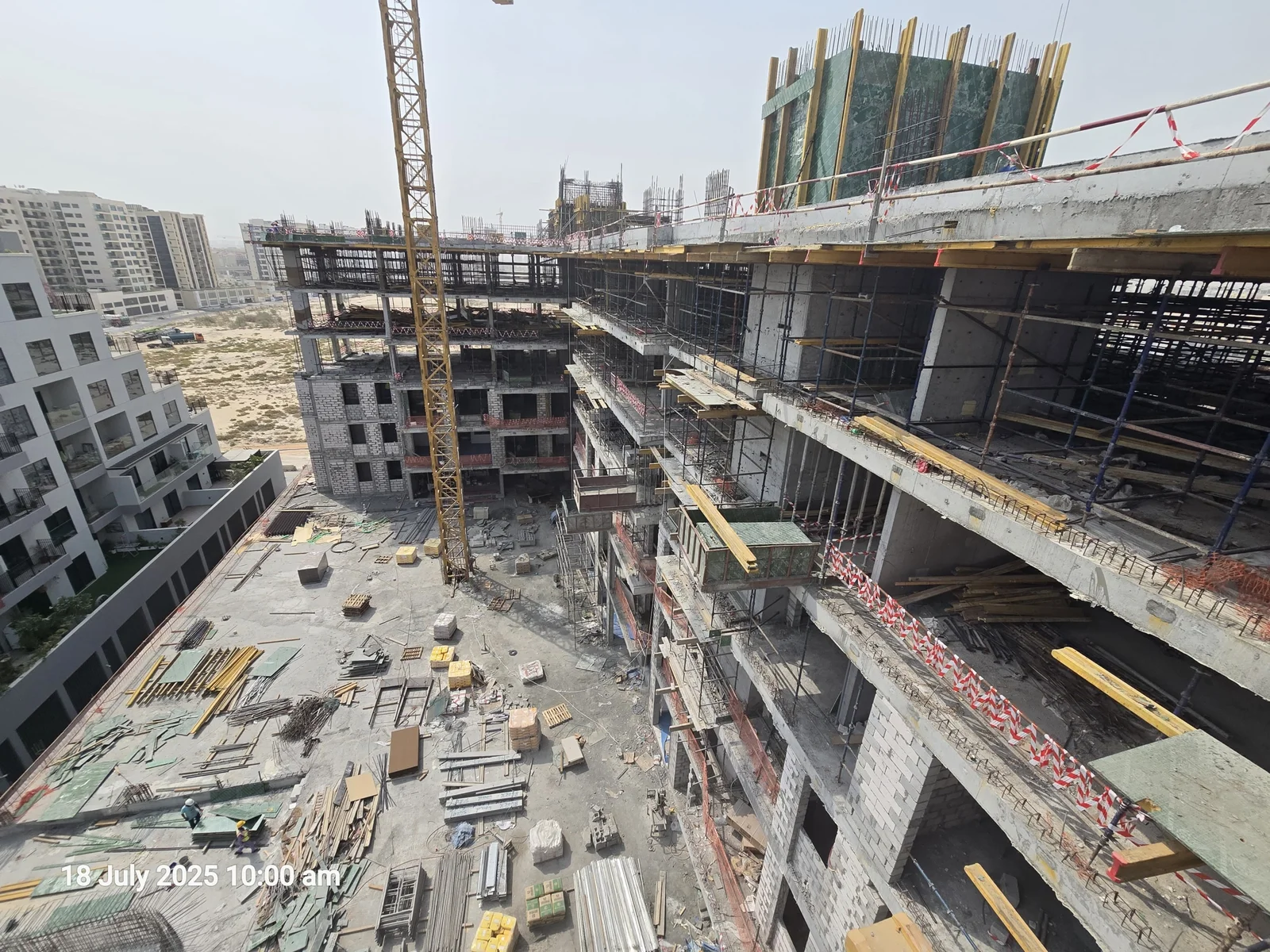

تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026

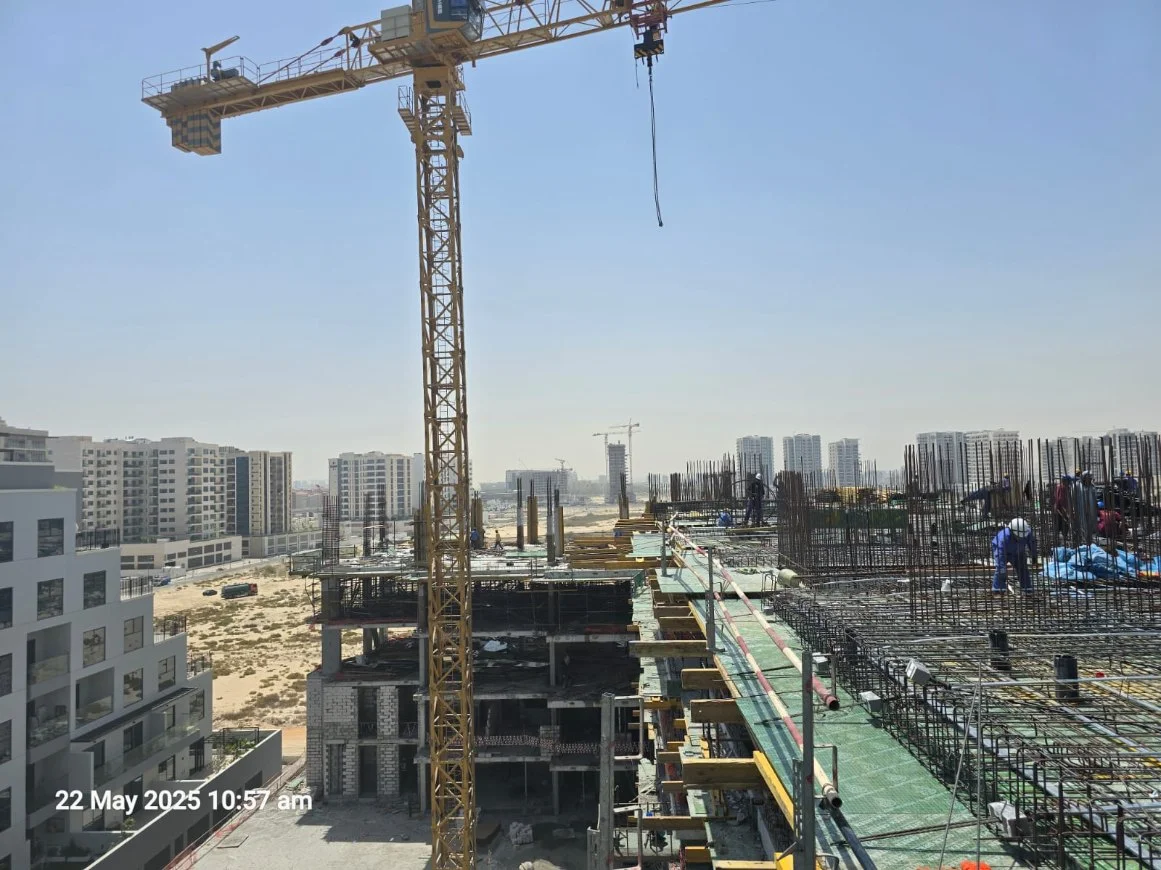

سير العمل

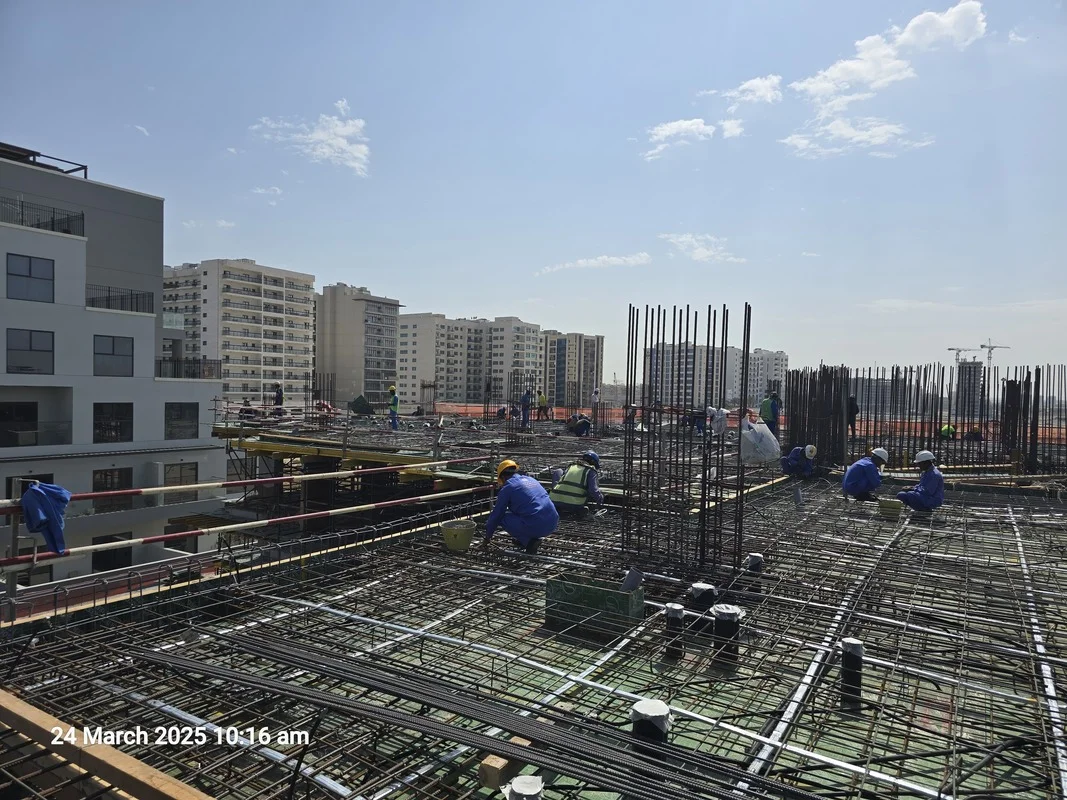

26.10%

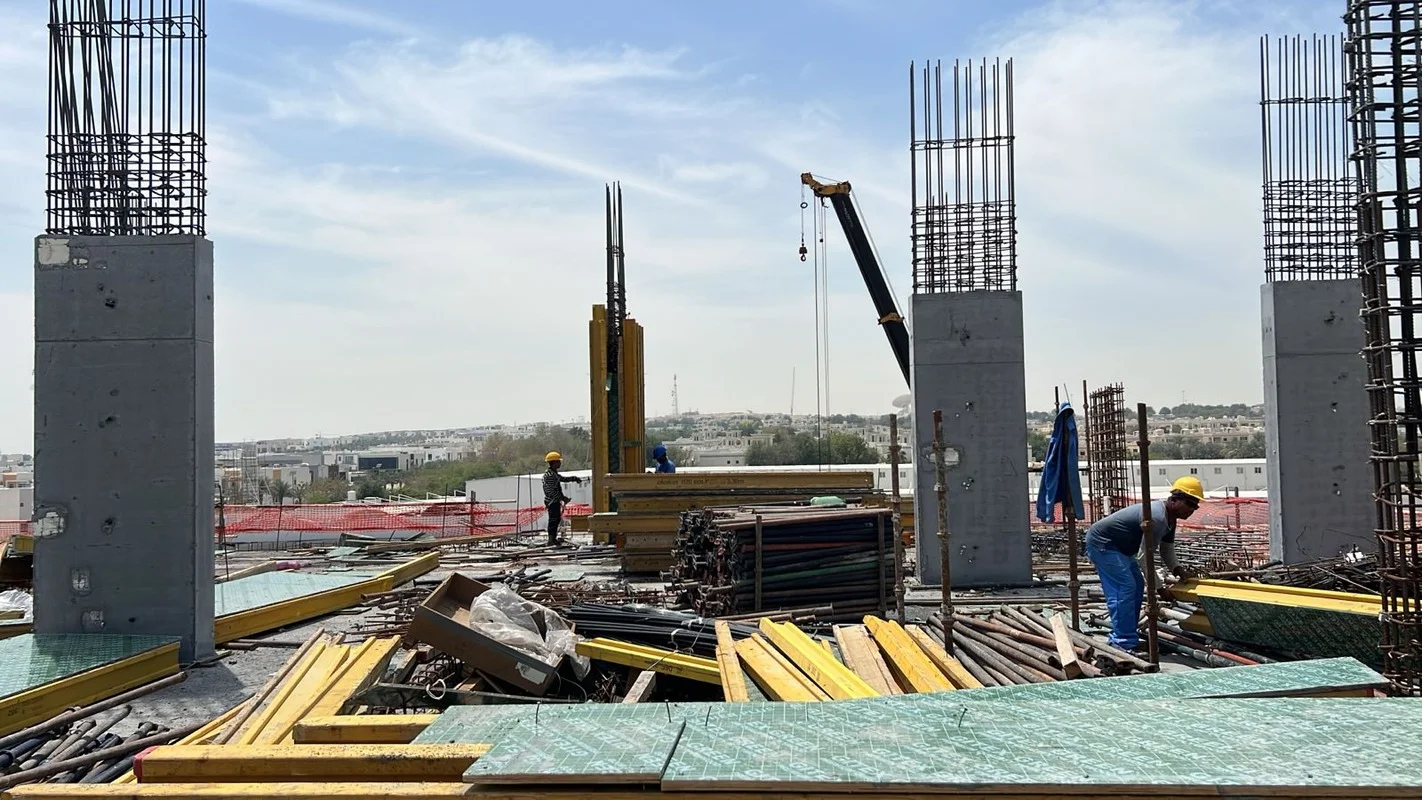

المرحلة

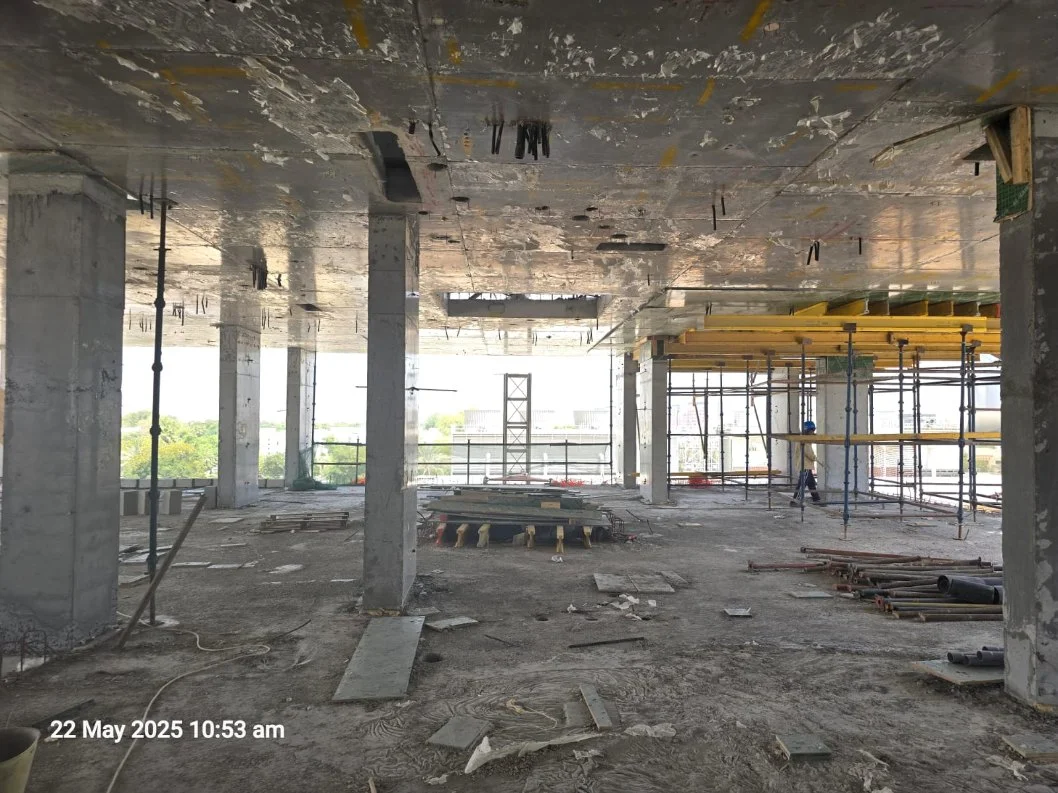

الطابق الأرضي

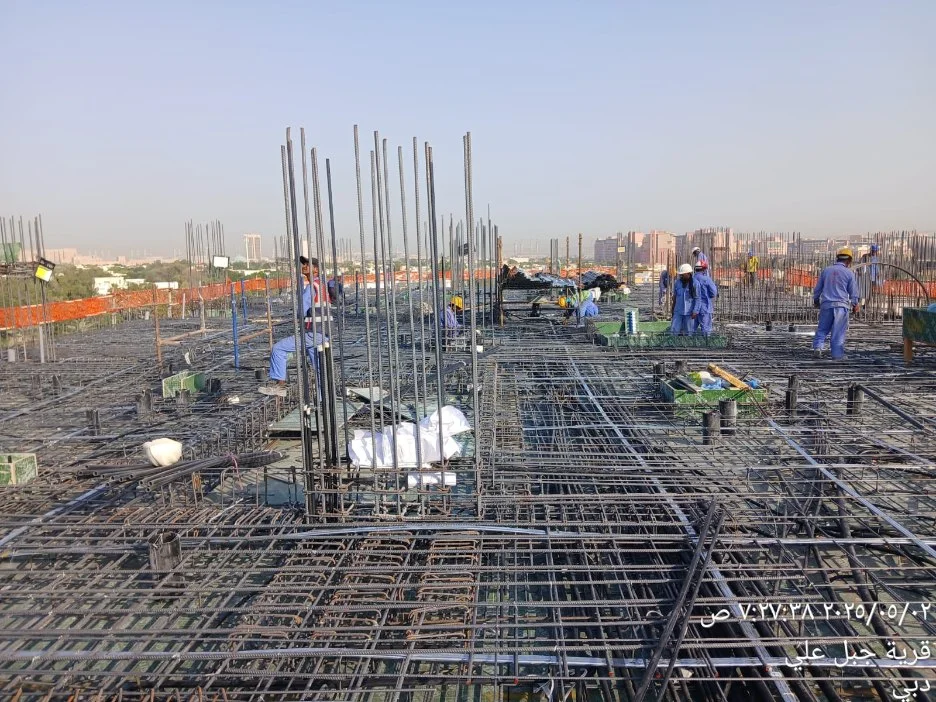

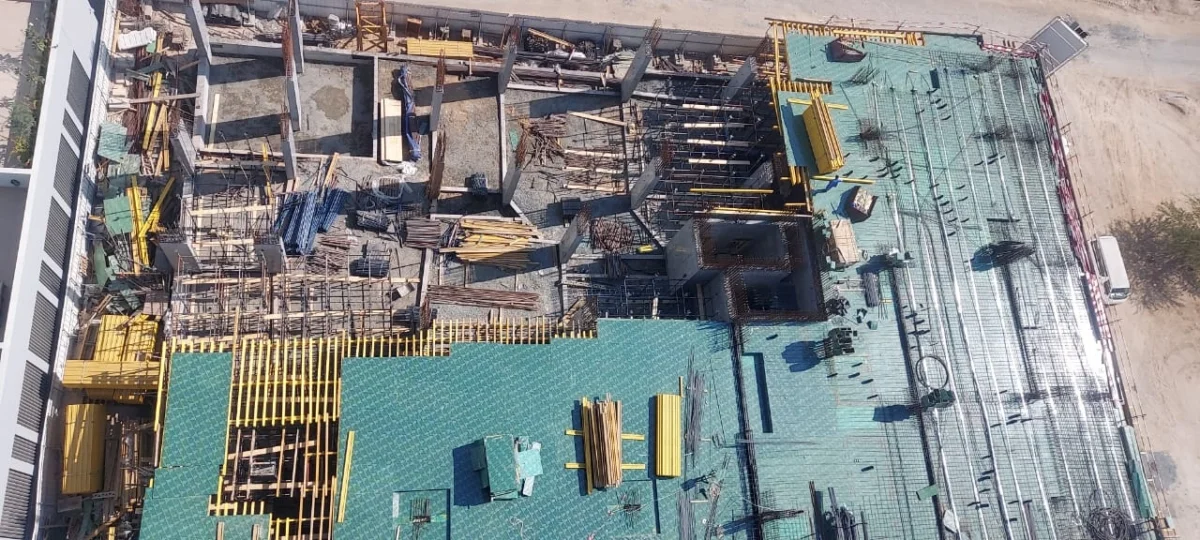

- أعمال البلوك في غرفة المحطة الكهربائية وغرفة الجهد المنخفض، اكتمل التنفيذ بنسبة 50٪
- أعمال فك القوالب (الجزء الأول)، اكتمل التنفيذ بنسبة 80٪

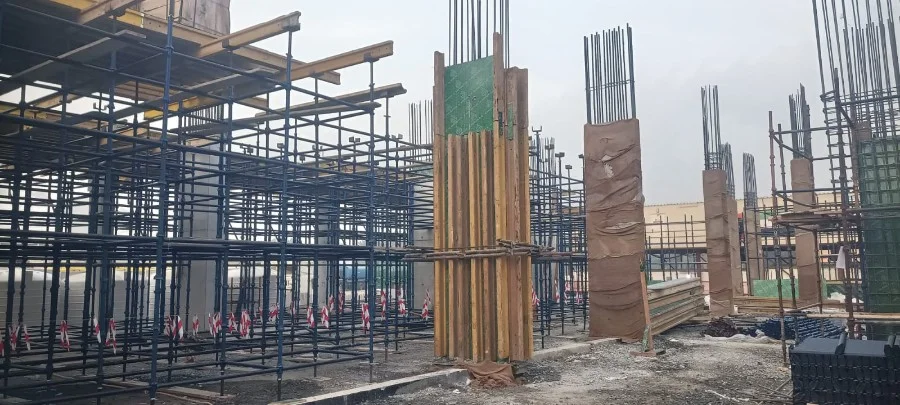

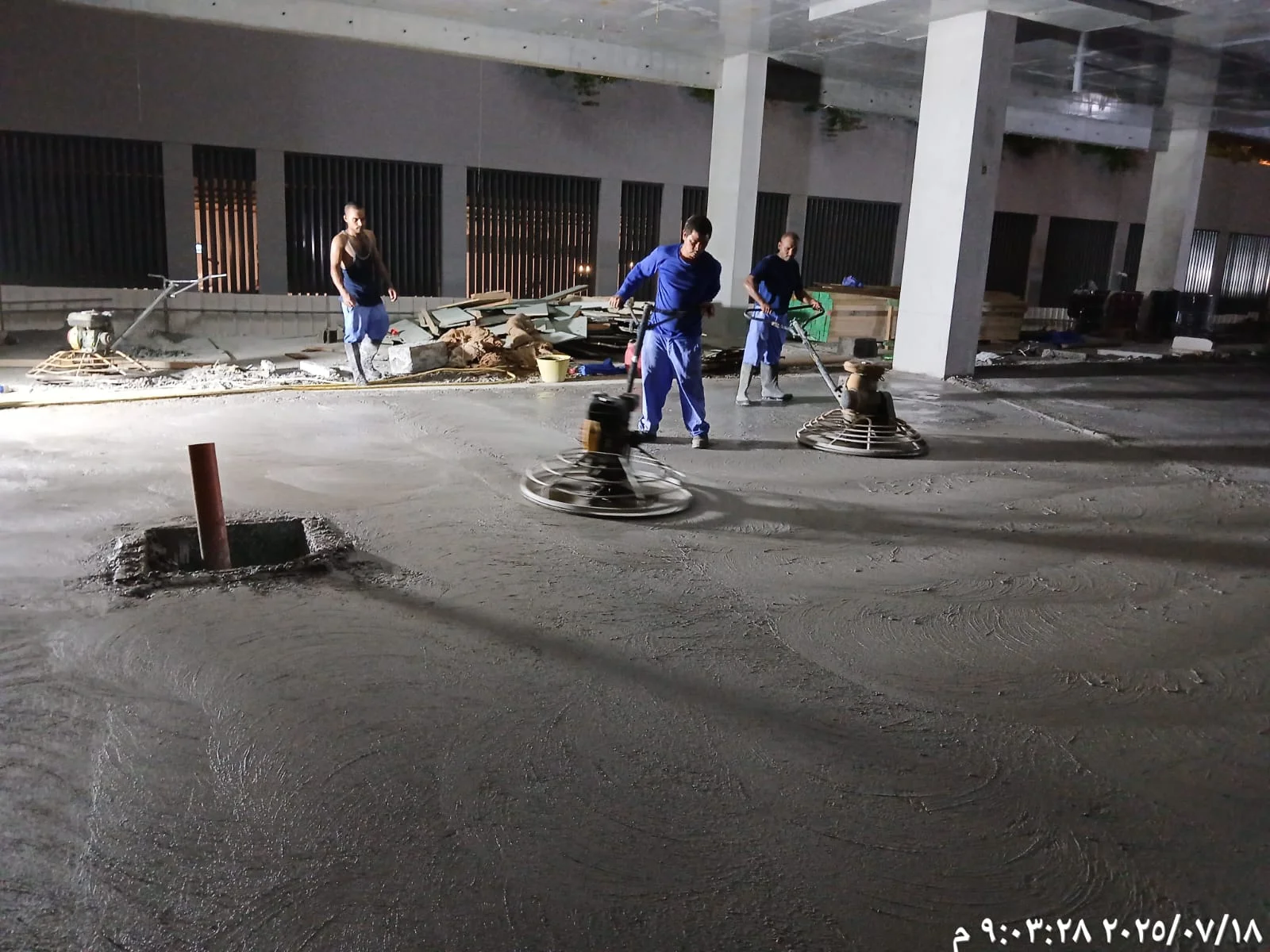

- تحضيرات بلاطة الأرضية الصلبة (الجزء الأول)، اكتمل التنفيذ بنسبة 80٪
الطابق الأول

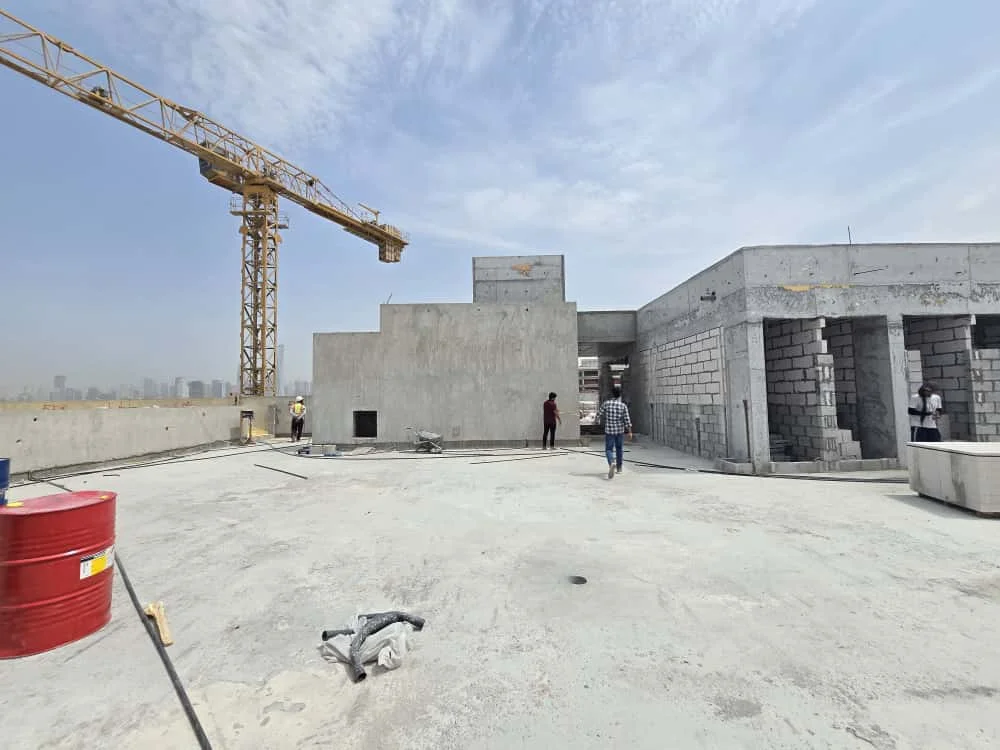

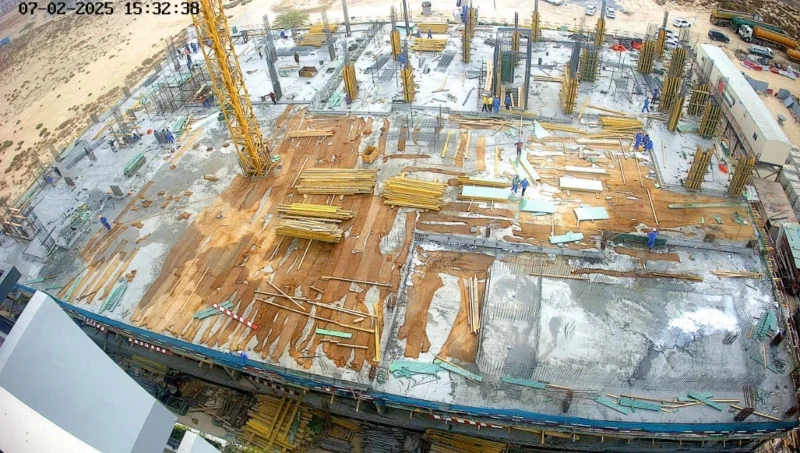

- أعمال تخطيط البلوك، اكتمل التنفيذ بنسبة 35٪
- أعمال البلوك، اكتمل التنفيذ بنسبة 10٪
- أعمال فك القوالب، اكتمل التنفيذ بنسبة 100٪
الطابق الثاني

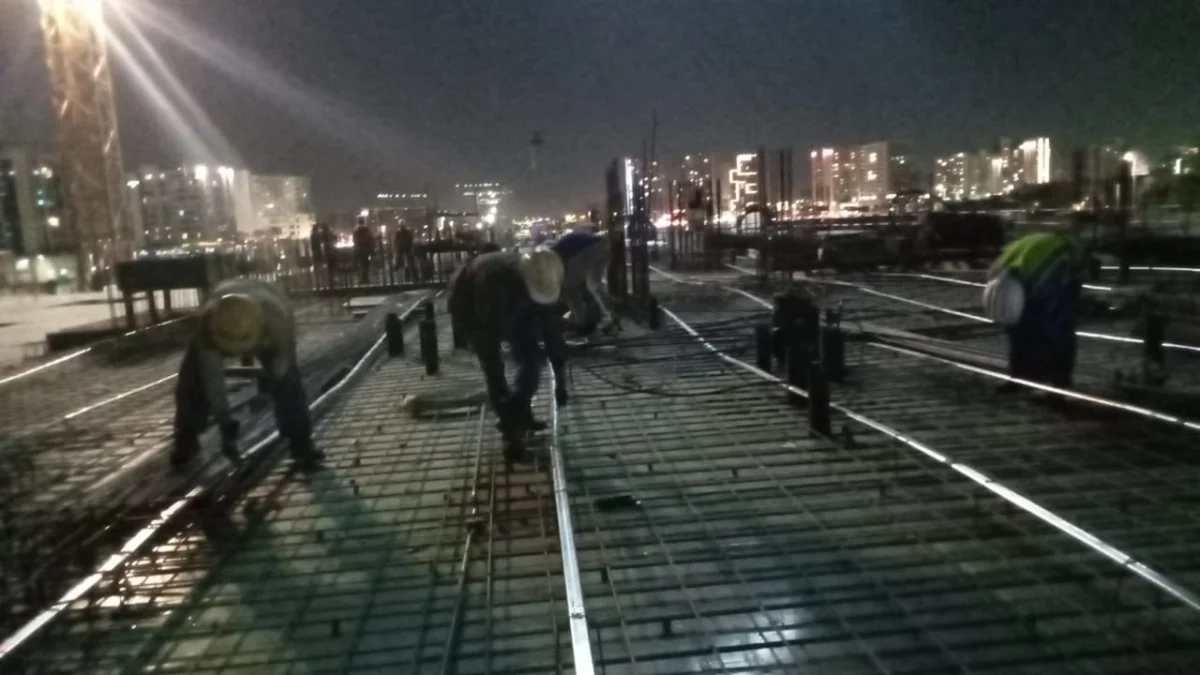

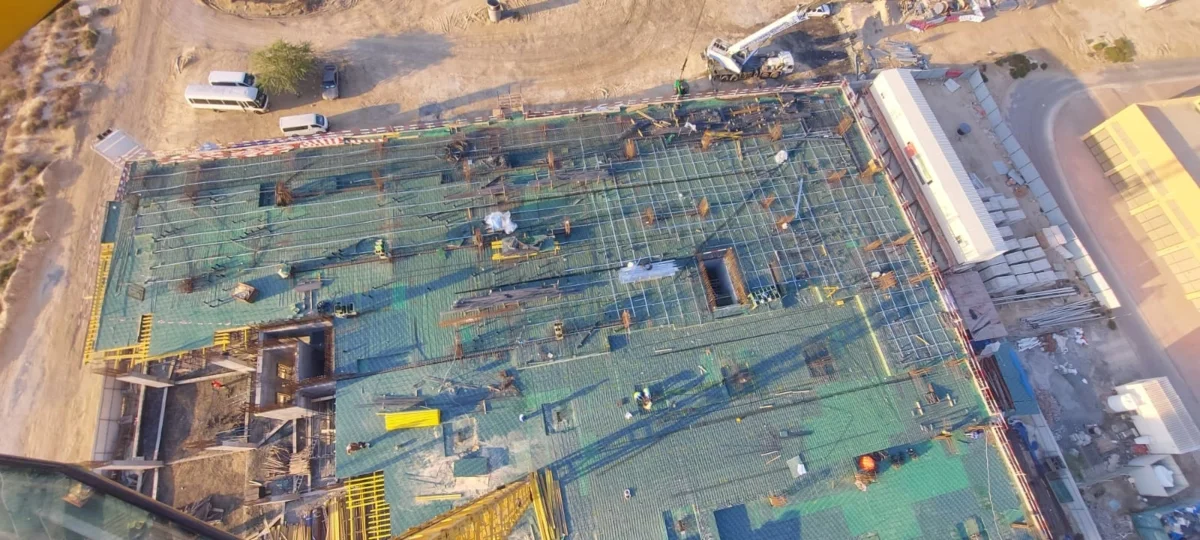

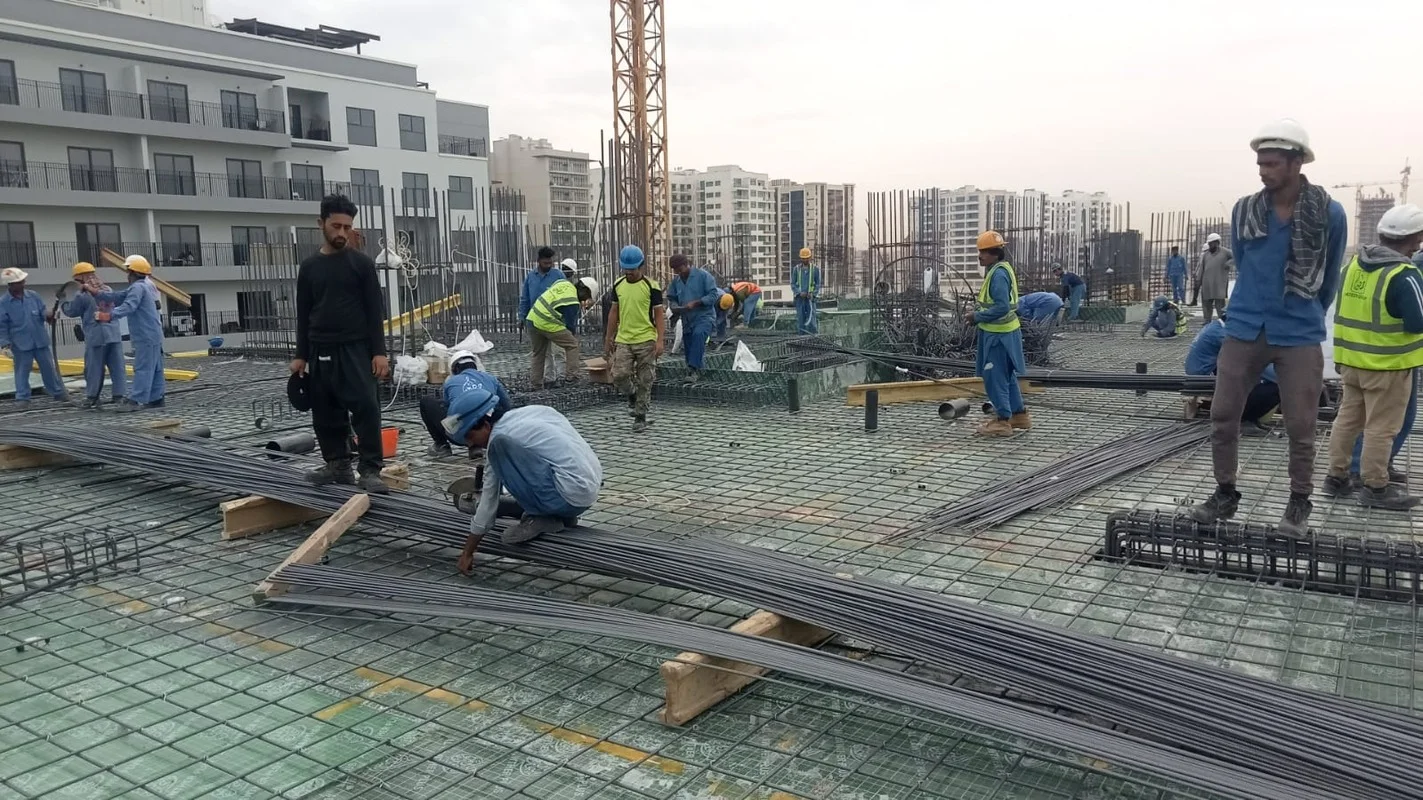

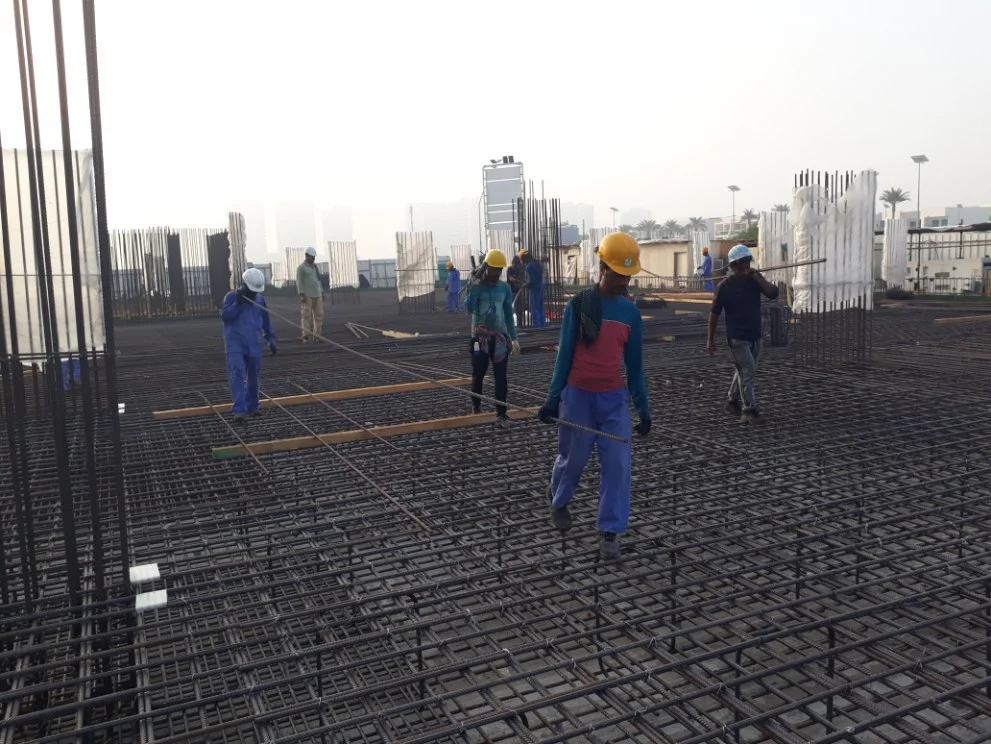

- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل الصب، اكتمل التنفيذ بنسبة 100٪
- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد والمعالجة لبلاطة الطابق الثاني، اكتمل التنفيذ بنسبة 100٪
- صب الأعمدة والجدران الخاصة ببلاطة الطابق الثاني، اكتمل التنفيذ بنسبة 100٪

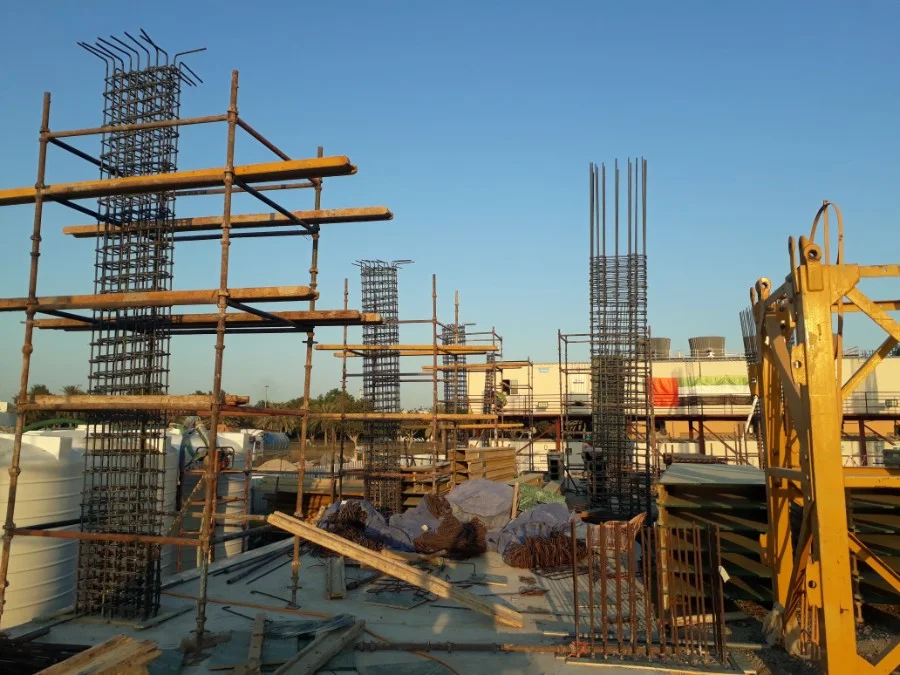

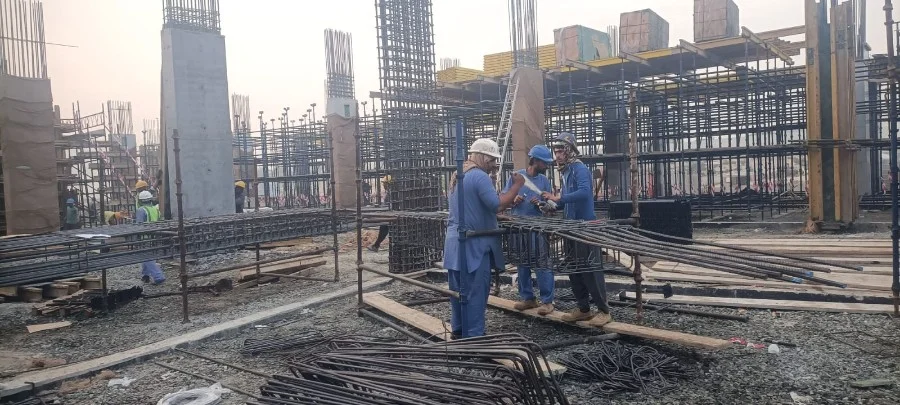

- فك قوالب الأعمدة والجدران وأعمال المعالجة
الطابق الثالث

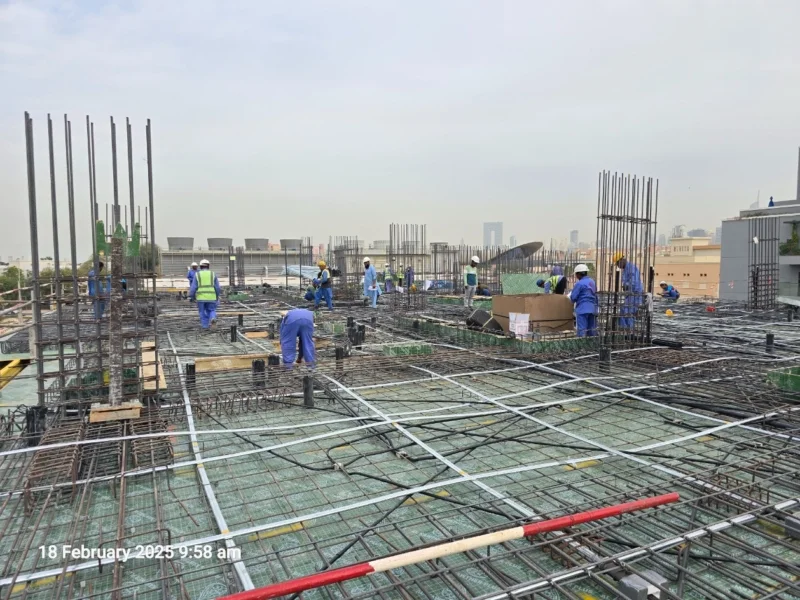

- أعمال تسليح البلاطة، اكتمل التنفيذ بنسبة 100٪
- أعمال الشد اللاحق للبلاطة، اكتمل التنفيذ بنسبة 100٪
- فحص الجهات المختصة قبل صب البلاطة، اكتمل التنفيذ بنسبة 100٪

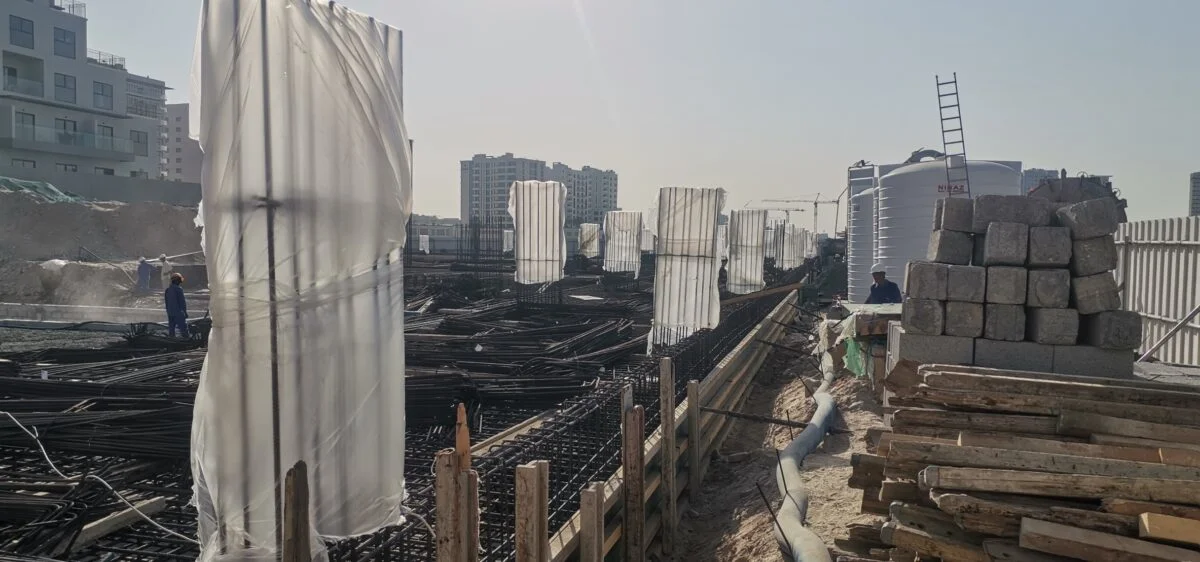

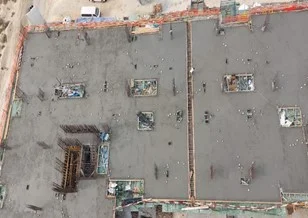

- صب الخرسانة للبلاطة، اكتمل التنفيذ بنسبة 97٪
- أعمال تمديدات الميكانيكا والكهرباء والصرف الصحي داخل البلاطة، اكتمل التنفيذ بنسبة 100٪

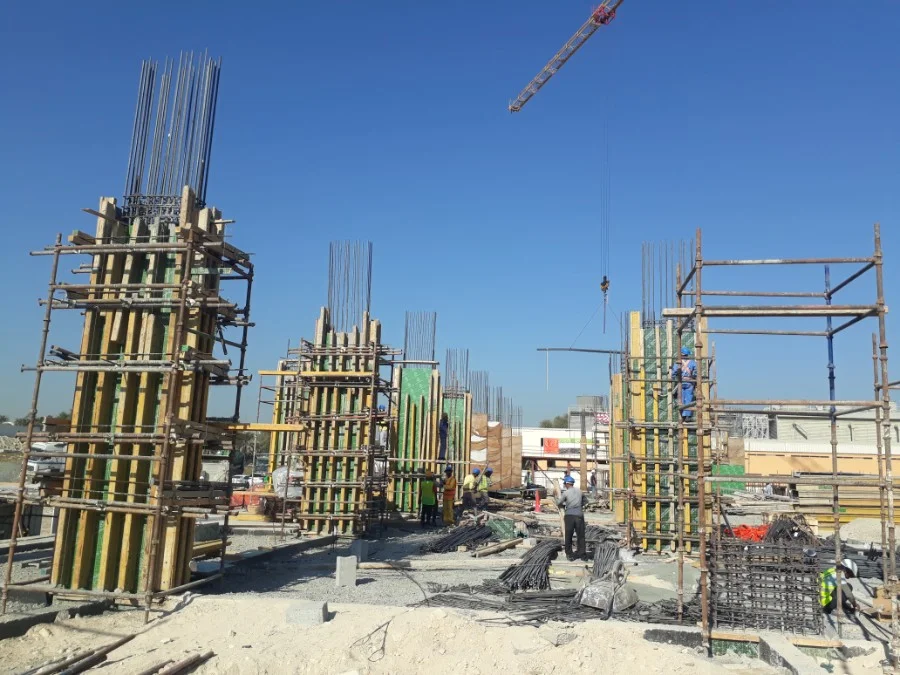

- صب الأعمدة والجدران الخاصة ببلاطة الطابق الثالث، اكتمل التنفيذ بنسبة 20٪
- فك قوالب الأعمدة والجدران وأعمال المعالجة، اكتمل التنفيذ بنسبة 20٪

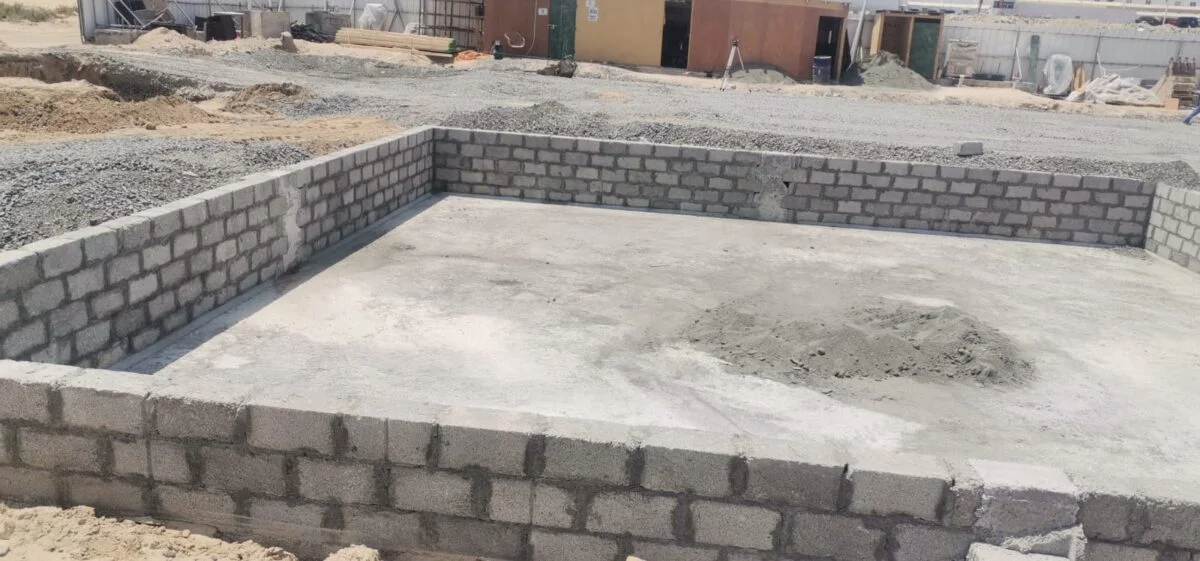

تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026








سير العمل
16.45%

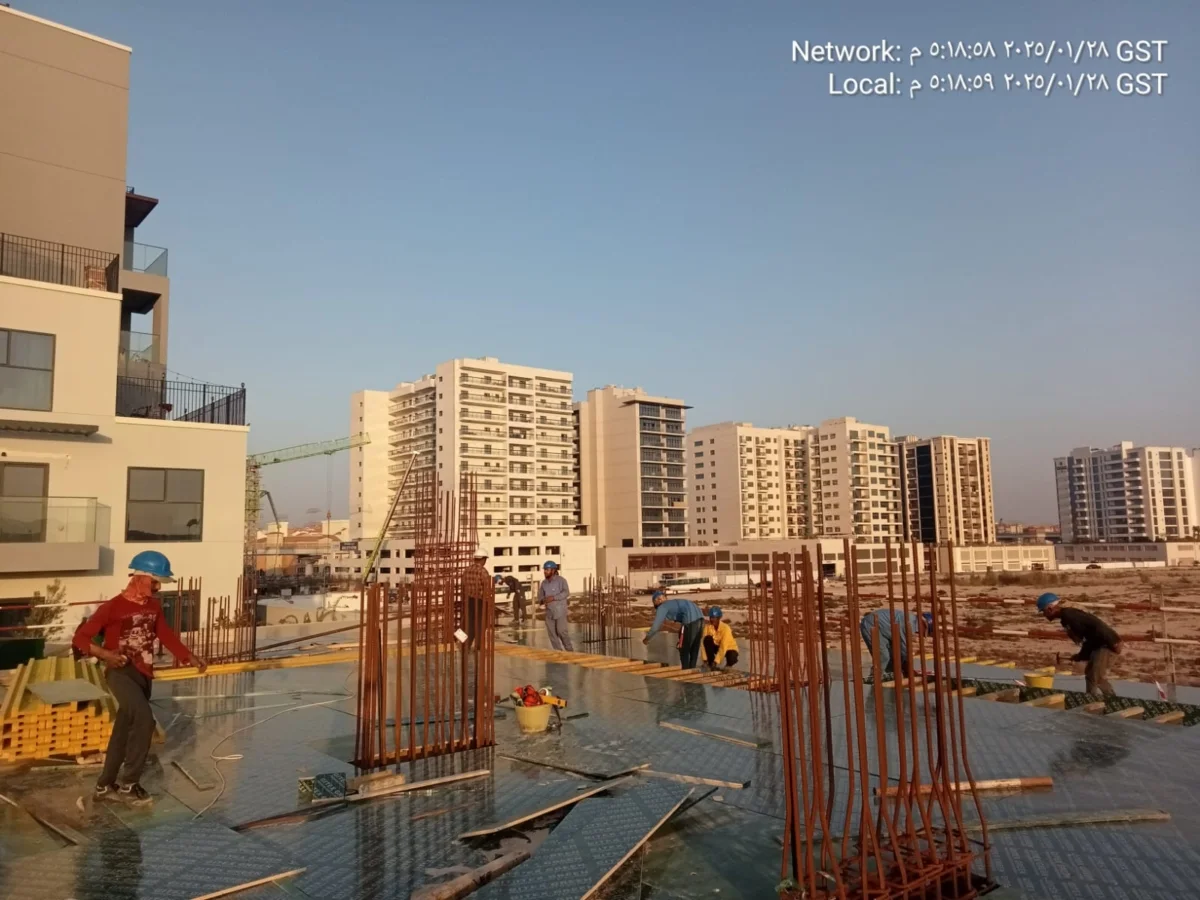

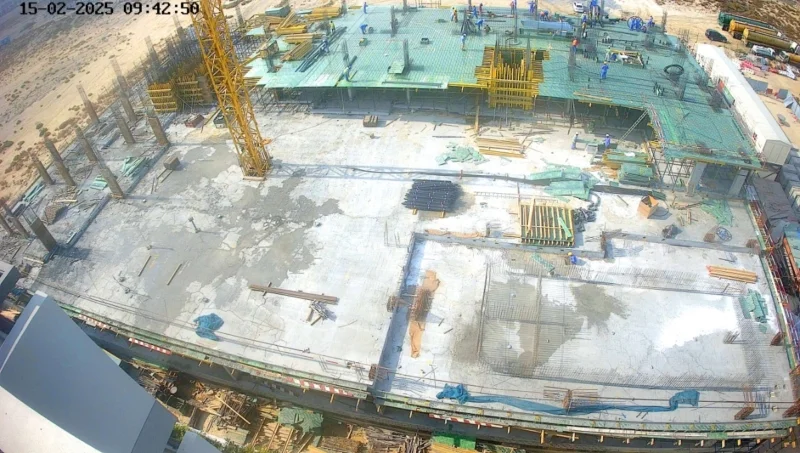

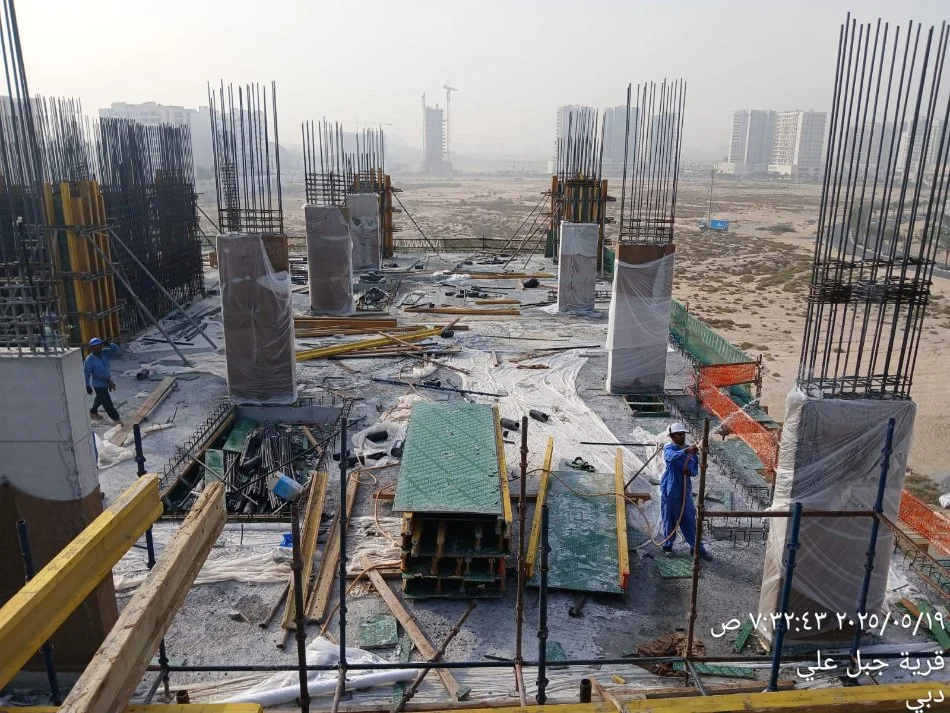

المرحلة
اللبشة الرئيسية والأساسات

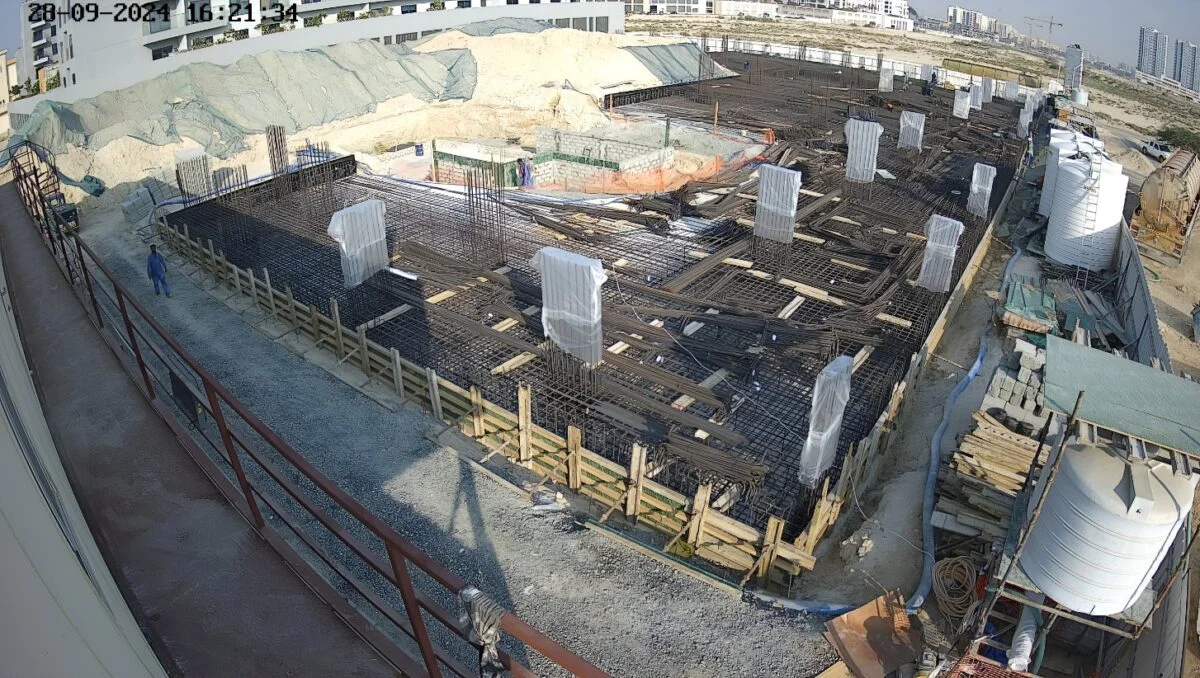

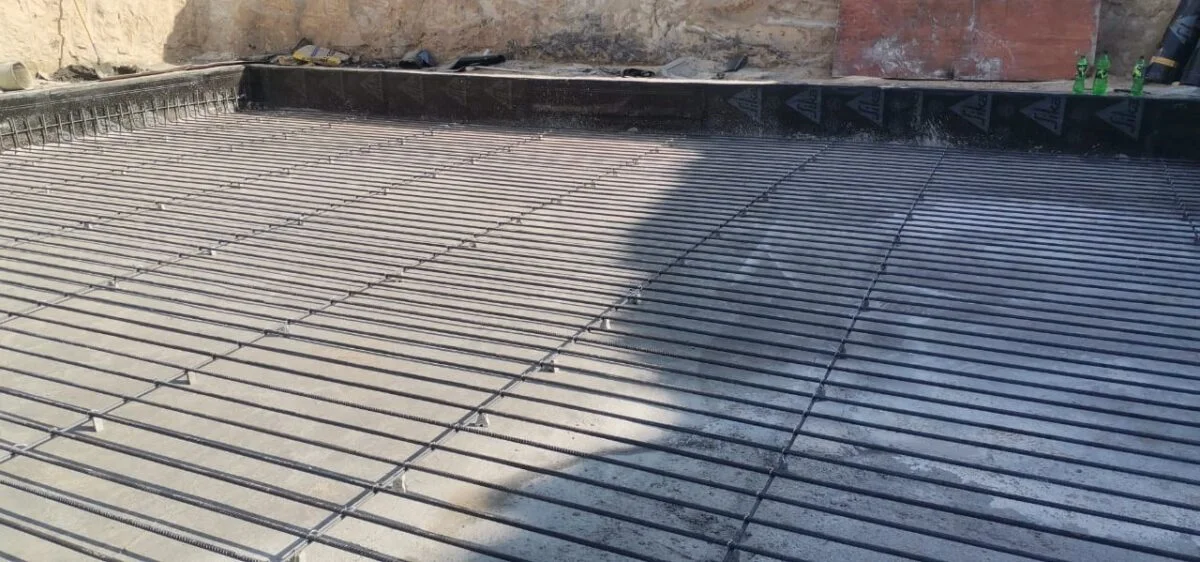

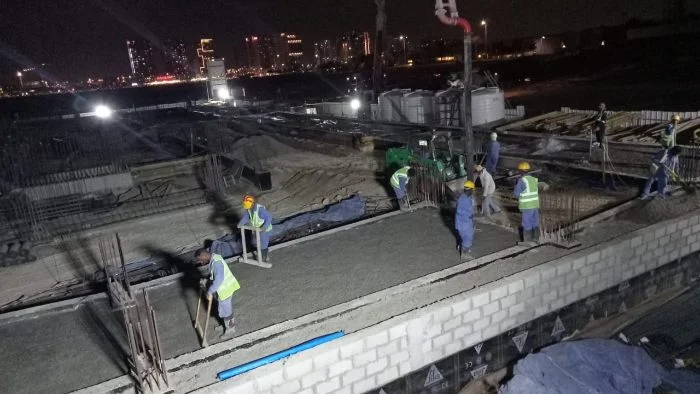

- صب اللبشة الرئيسية والقواعد المنفصلة، اكتمل التنفيذ بنسبة 100٪
- صب الكمرات الرابطة، اكتمل التنفيذ بنسبة 95٪

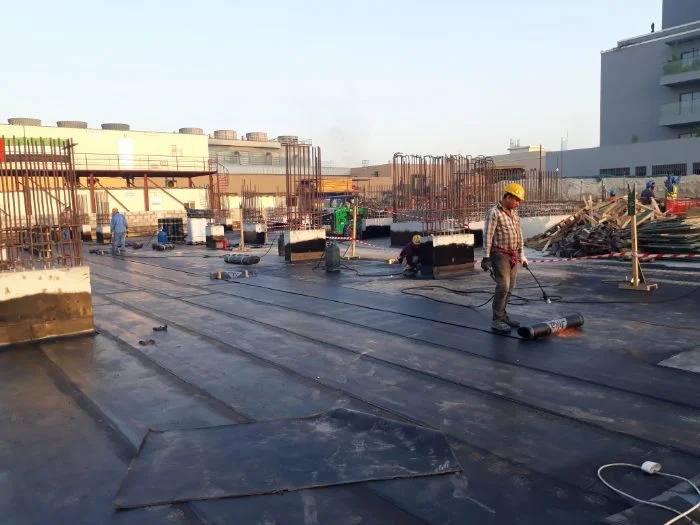

- تنفيذ طبقة الأساس للطريق والسكريد أسفل بلاطة الأرضية، اكتمل التنفيذ بنسبة 80٪
- تمديدات الميكانيكا والكهرباء والصرف الصحي أسفل بلاطة الأرضية، اكتمل التنفيذ بنسبة 60٪
- أعمدة الطابق الأرضي والجدران الأساسية، اكتمل التنفيذ بنسبة 60٪

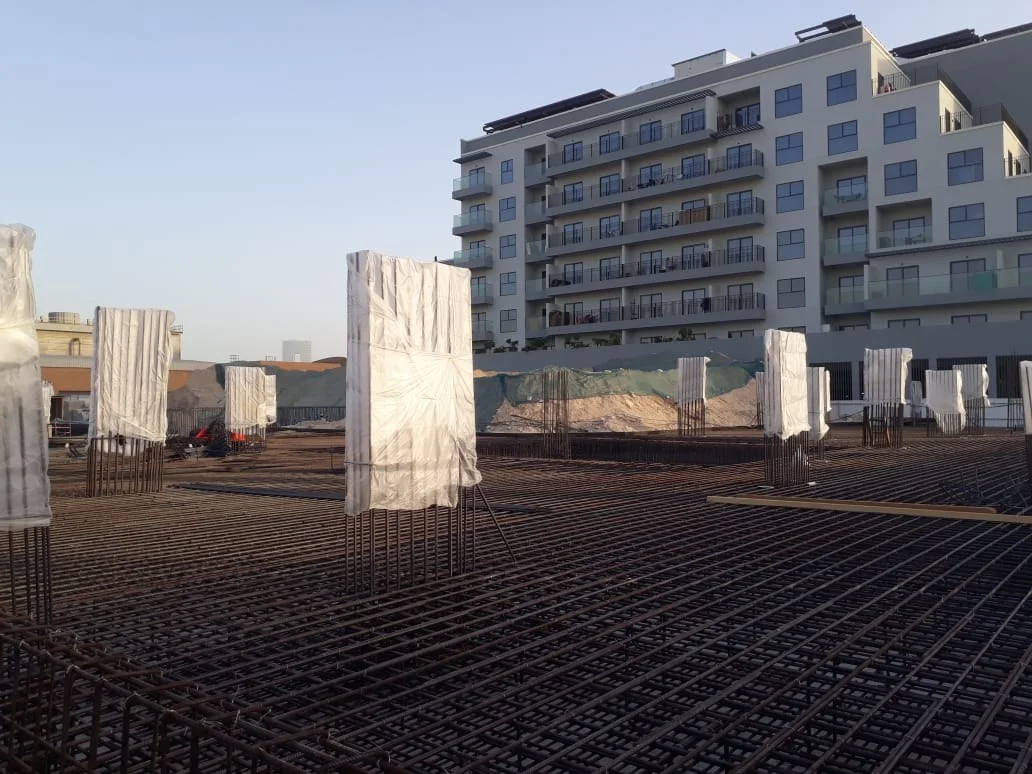

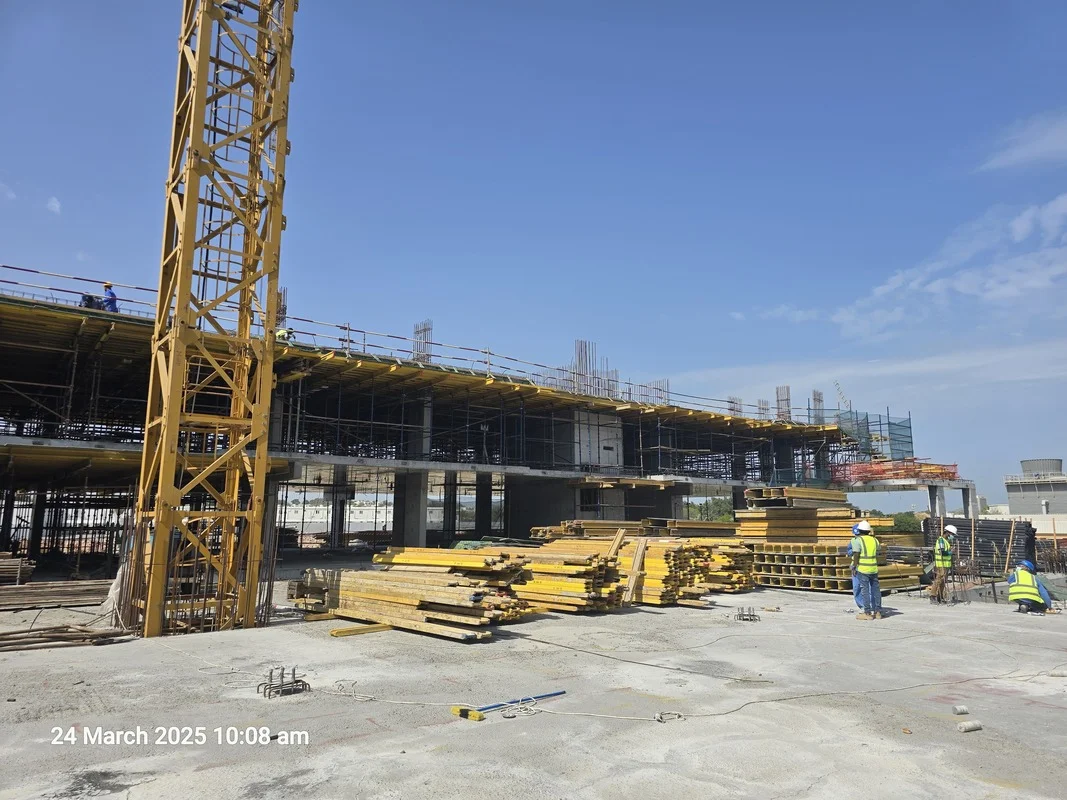

- أعمال تركيب القوالب لبلاطة الطابق الأول، اكتمل التنفيذ بنسبة 40٪
- تركيب وتشغيل الرافعة البرجية، اكتمل التنفيذ بنسبة 100٪
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026










سير العمل
13.49%
المرحلة
اللبشة الرئيسية والأساسات

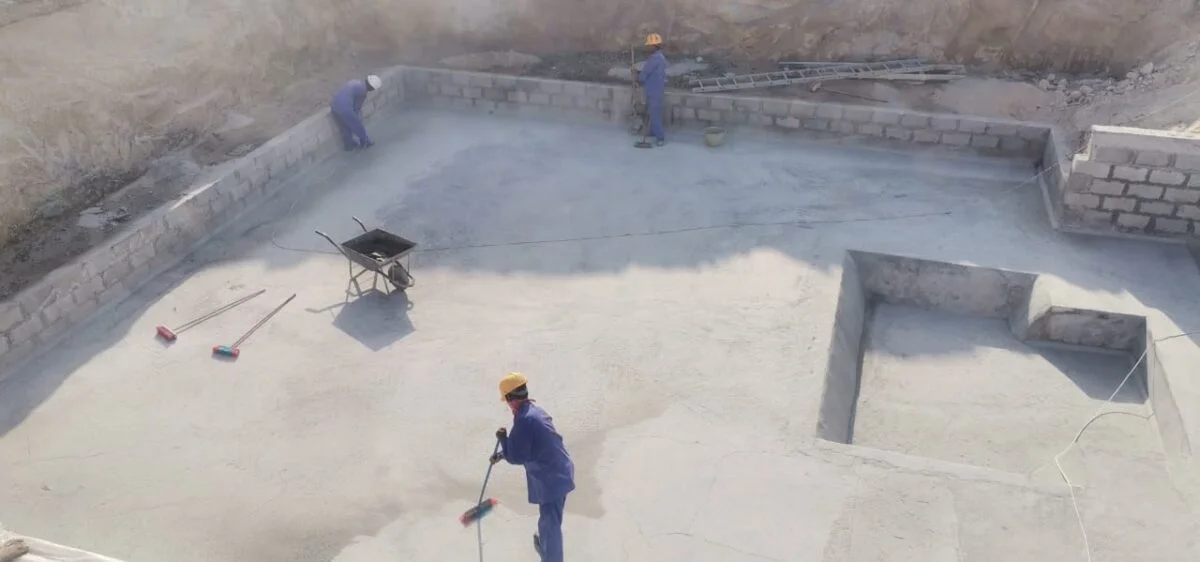

- المرحلة الثانية من عزل أعلى اللبشة الرئيسية، المنطقة 1، اكتمل التنفيذ بنسبة 100٪
- وضع طبقتين من الردم وبناء بلوك صلب للهيكل السفلي، المنطقة 1، اكتمل التنفيذ بنسبة 100٪
- صب بلاطات خزانات المياه وغرف المضخات والسلالم، المنطقة 1، اكتمل التنفيذ بنسبة 100٪

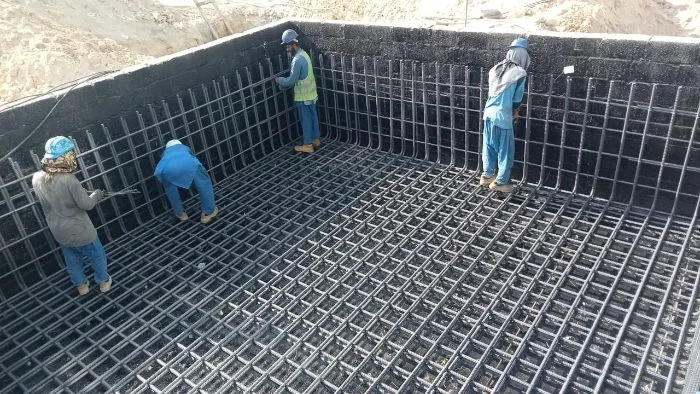

- عزل بلاطات خزانات المياه وغرف المضخات، المنطقة 1، اكتمل التنفيذ بنسبة 100٪

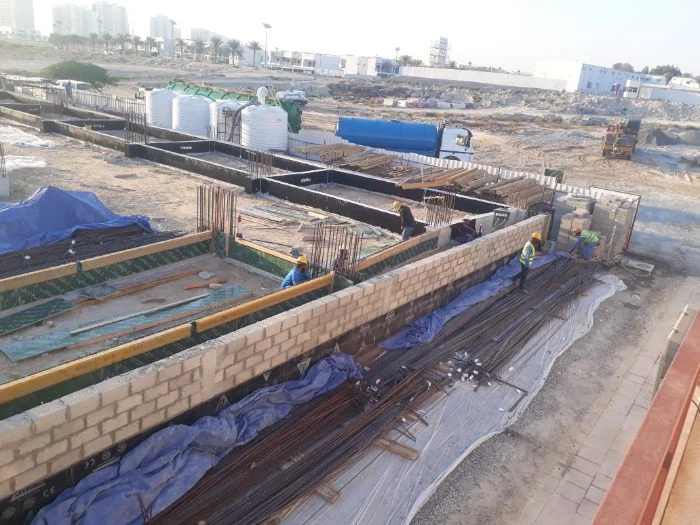

- صب الكمرات الرابطة وأعمال العزل، المنطقة 1، اكتمل التنفيذ بنسبة 75٪
- طبقة الأساس والسكريد أسفل بلاطة الأرضية، المنطقة 1، اكتمل التنفيذ بنسبة 25٪
- تمديدات الميكانيكا والكهرباء والصرف الصحي أسفل بلاطة الأرضية، المنطقة 1، اكتمل التنفيذ بنسبة 60٪

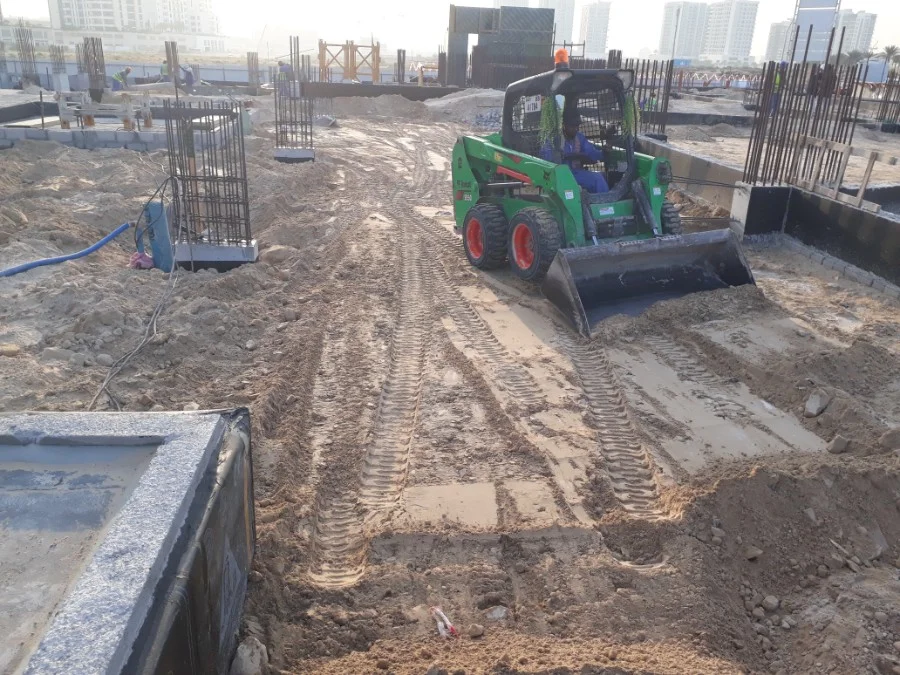

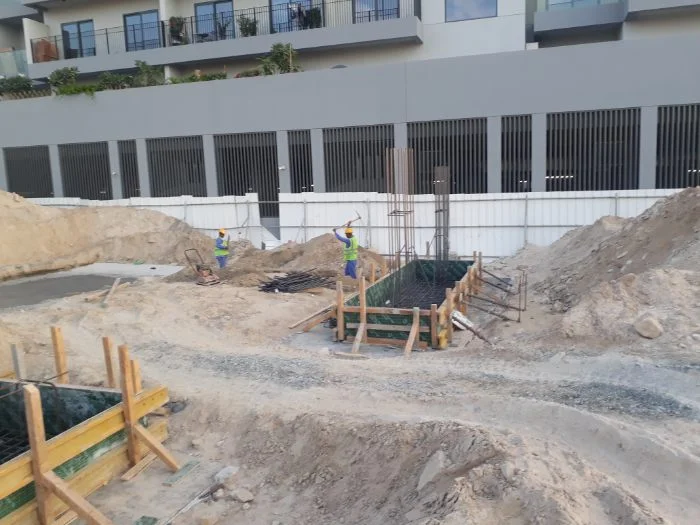

- أعمال حفر قواعد الأعمدة المنفصلة ووضع طبقة الأساس للطريق وصب الخرسانة العادية، المنطقة 2، اكتمل التنفيذ بنسبة 75٪
- صب القواعد المنفصلة والأعمدة العلوية، المنطقة 2، اكتمل التنفيذ بنسبة 50٪
- عزل القواعد المنفصلة والأعمدة العلوية، المنطقة 2، اكتمل التنفيذ بنسبة 45٪
- صب قاعدة الرافعة البرجية، المنطقة 2، اكتمل التنفيذ بنسبة 100٪

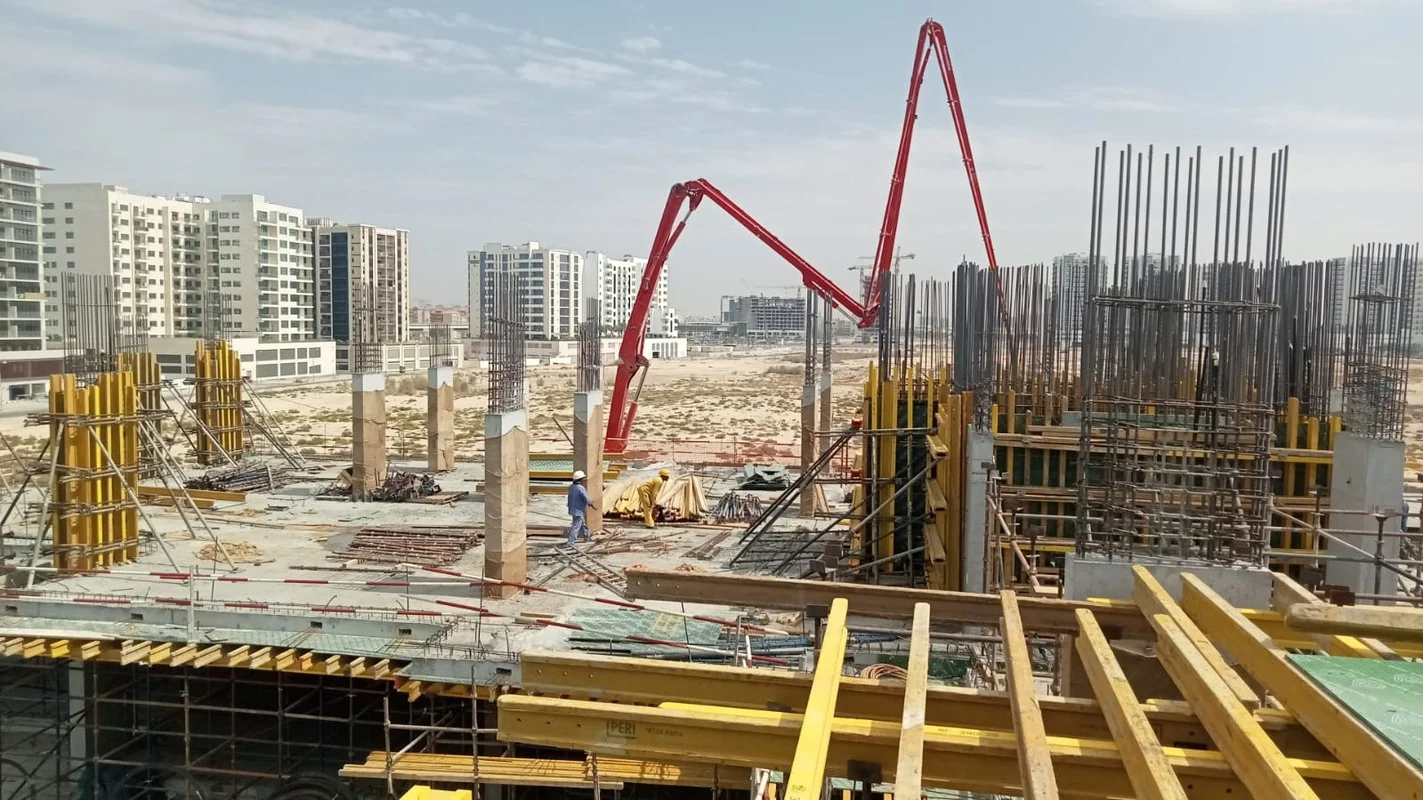

تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطط له
30 مارس 2026










سير العمل
9.12%
المرحلة

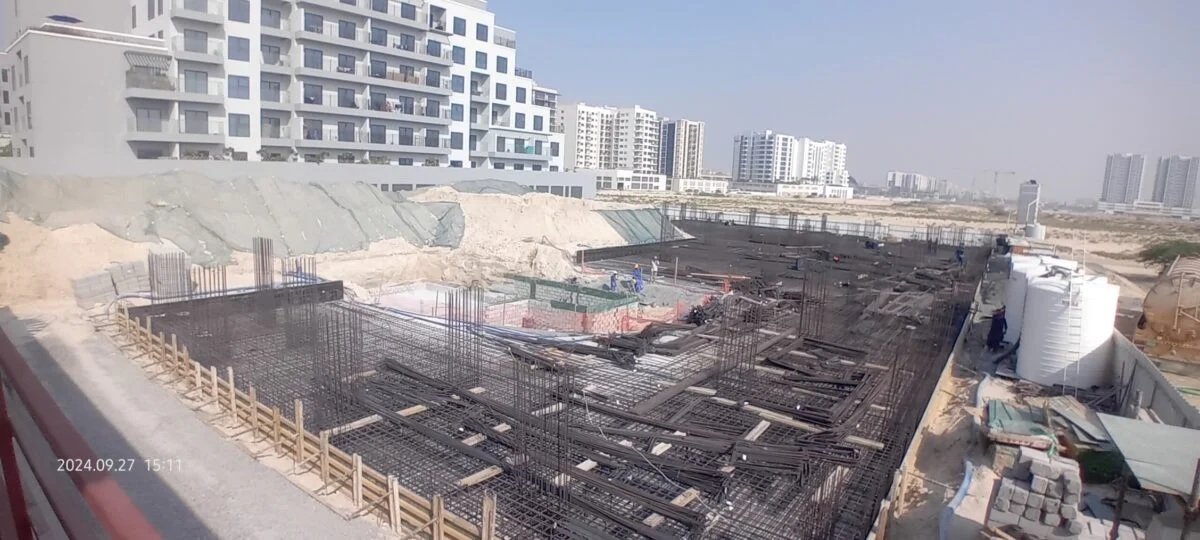

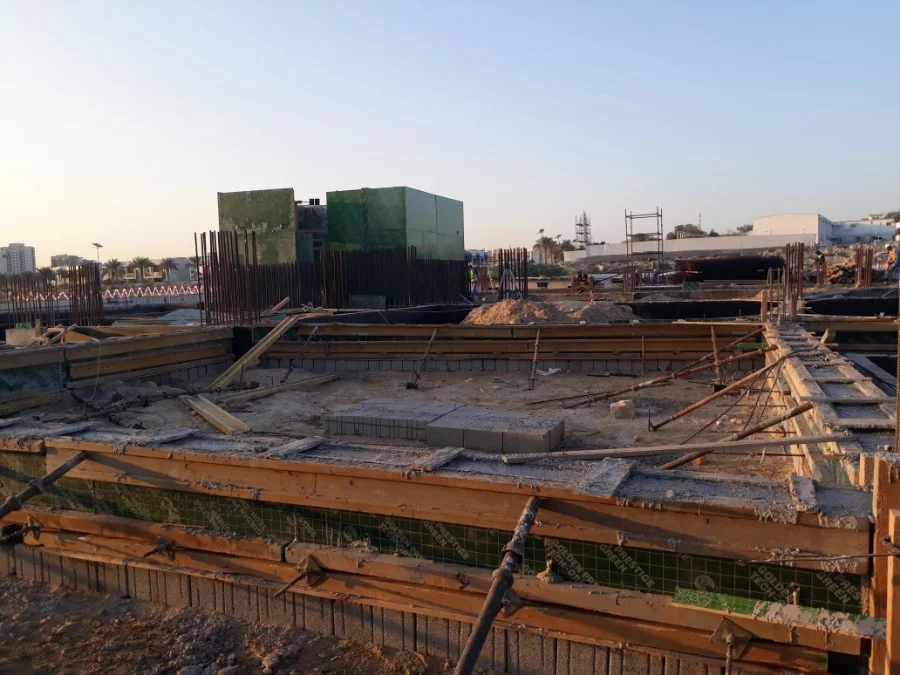

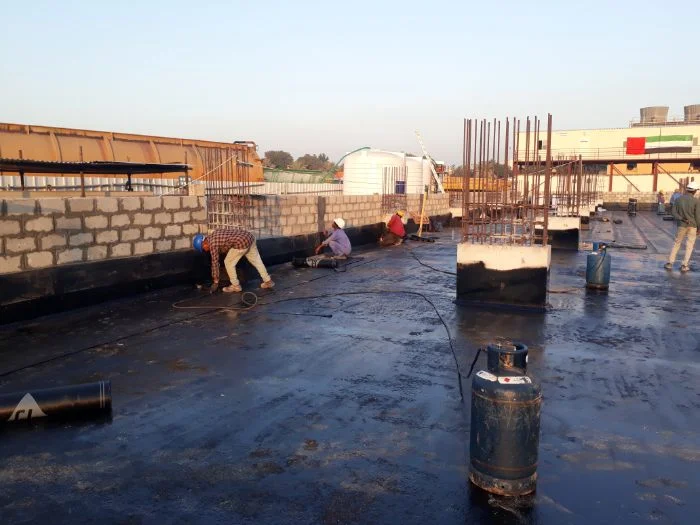

اللبشة الرئيسية:
- تم الانتهاء من أعمال التسليح لللبشة الرئيسية، وبئر المصعد، وغرفة المحطة الكهربائية.
- تم صب الخرسانة لللبشة الرئيسية بالكامل.

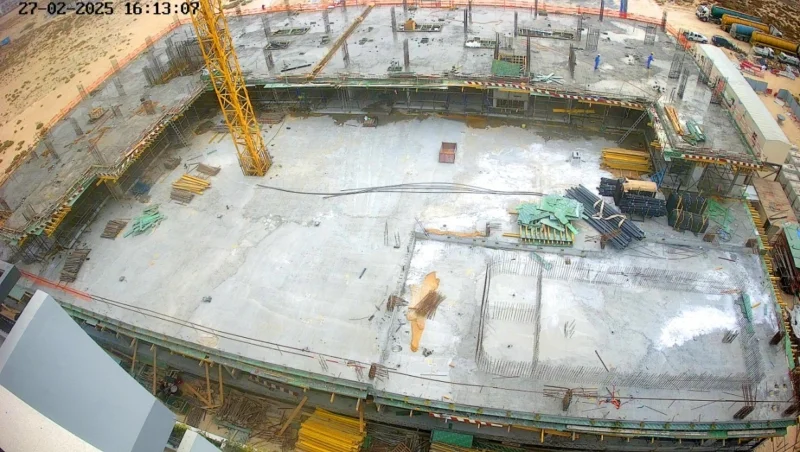

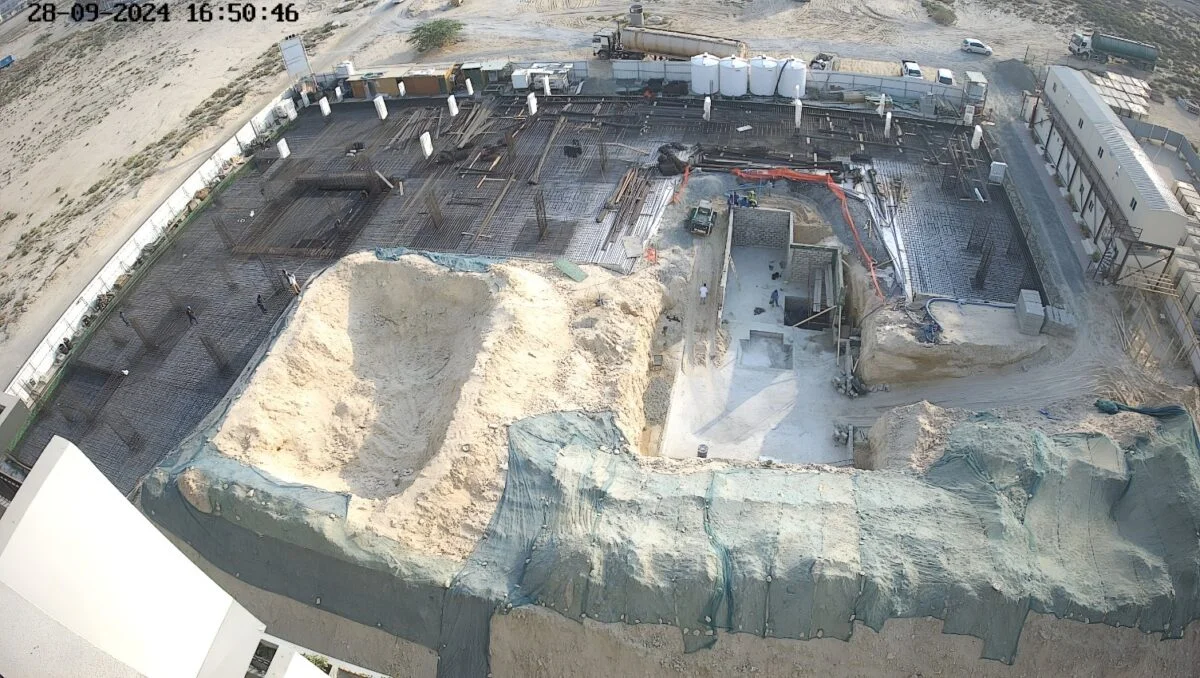

- المرحلة الثانية من تحضيرات العزل لسطح اللبشة الرئيسية، اكتمل التنفيذ بنسبة 10٪.
أعمال اللبشة تحت الأرض:
- تم الانتهاء من المرحلة الأولى لعزل اللبشة (فوق الخرسانة العادية) والجدران الساندة/الاستنادية.
- تم الانتهاء من تسليح لبشة غرفة المضخات وخزان المياه تحت الأرض.
- تم صب اللبشة والعناصر الرأسية لخزان المياه وغرفة المضخات تحت الأرض بالكامل.
- العزل الخارجي لجدران خزان المياه، اكتمل التنفيذ بنسبة 20٪.

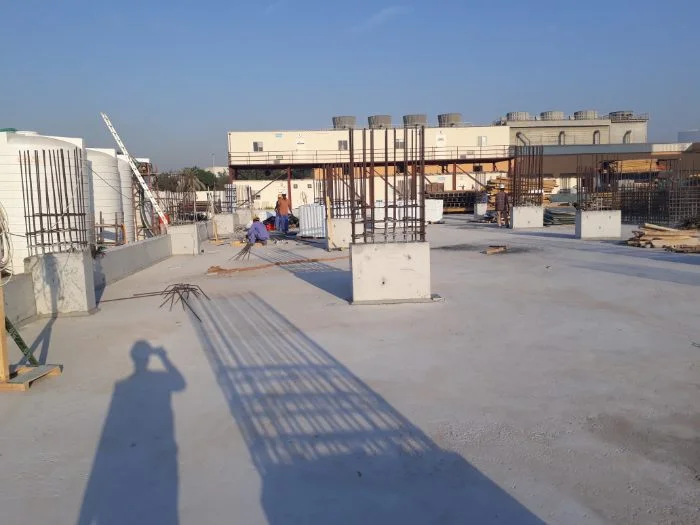

تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطّط
30 مارس 2026







سير العمل
4.32%
المرحلة

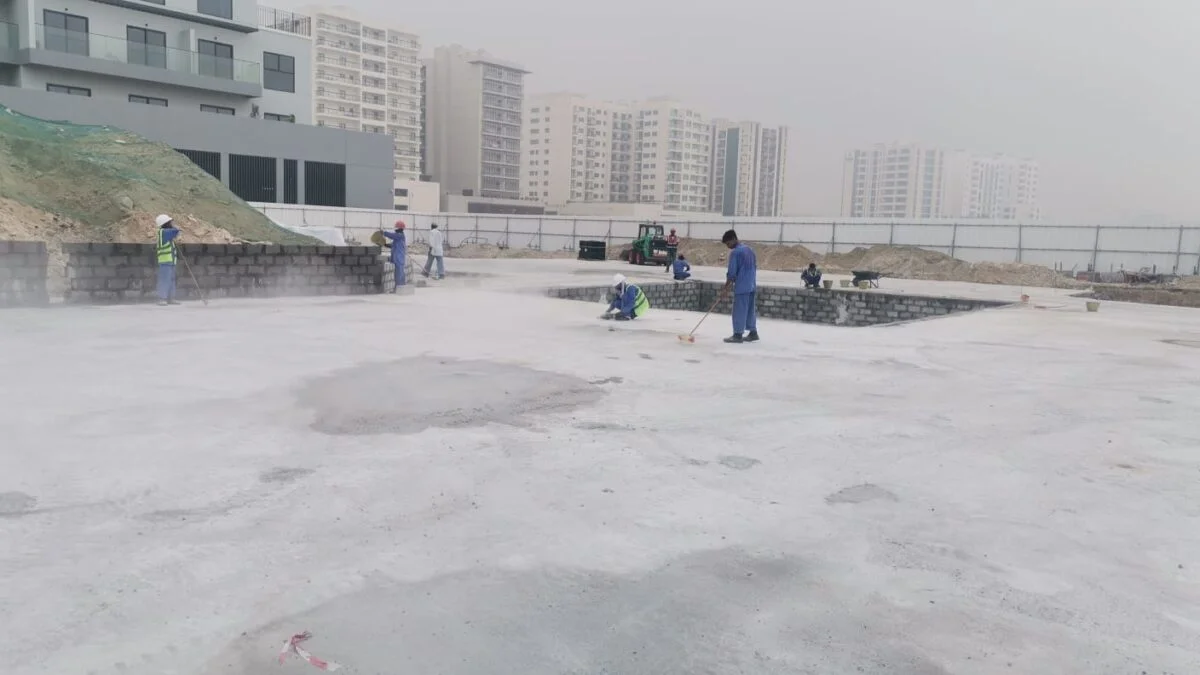

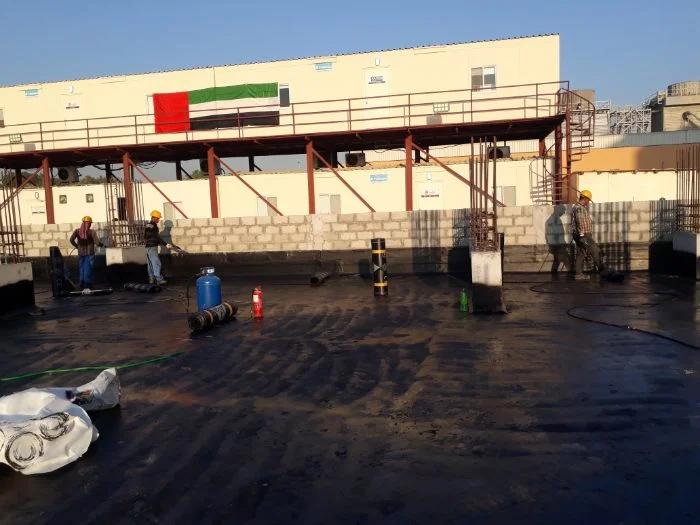

اللبشة الرئيسية

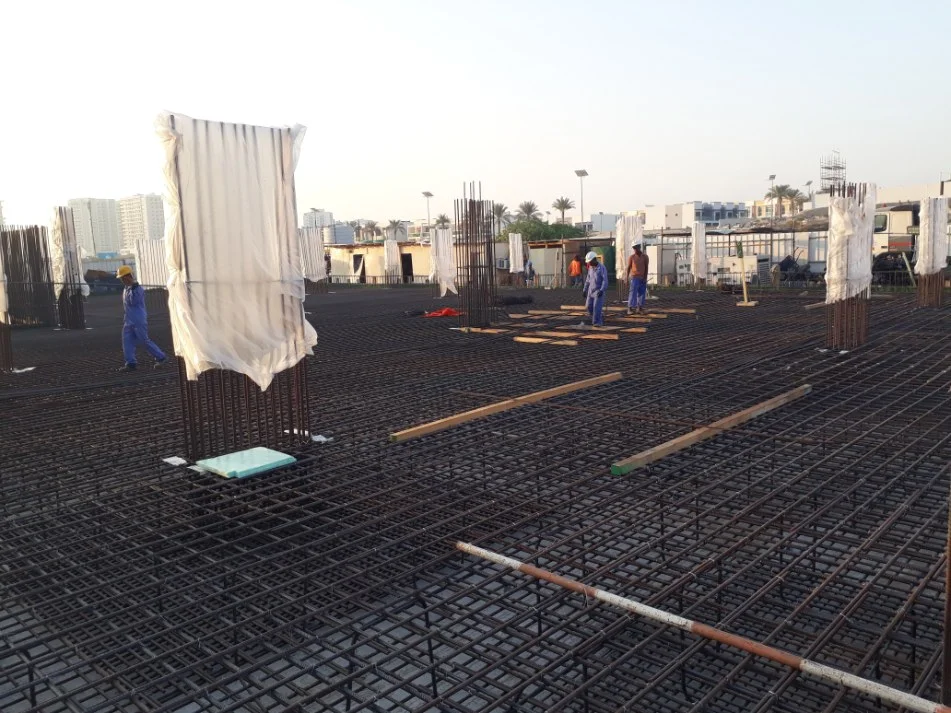

- تم الانتهاء من المرحلة الأولى لعزل اللبشة الرئيسية (فوق الخرسانة العادية).

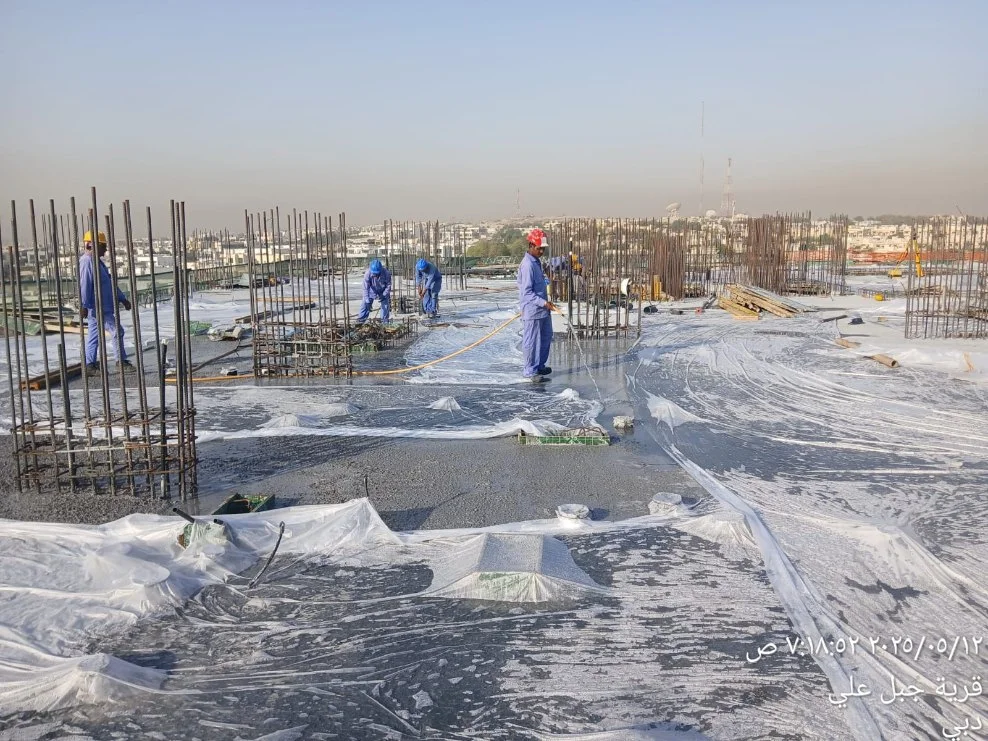

- تم الانتهاء من صب طبقة حماية العزل في المرحلة الأولى.
- تنفيذ تسليح بئر المصعد لللبشة، اكتمل التنفيذ بنسبة 80٪.
أعمال اللبشة تحت الأرض
- تم الانتهاء من أعمال الحفر والتسوية والدك لبشة خزان المياه وغرفة المضخات تحت الأرض.
- تم الانتهاء من أعمال تركيب قوالب البلوك الصلب لللبشة وجدران السند.
- تم تركيب نظام نزح المياه، وجارٍ تنفيذ عملية النزح.

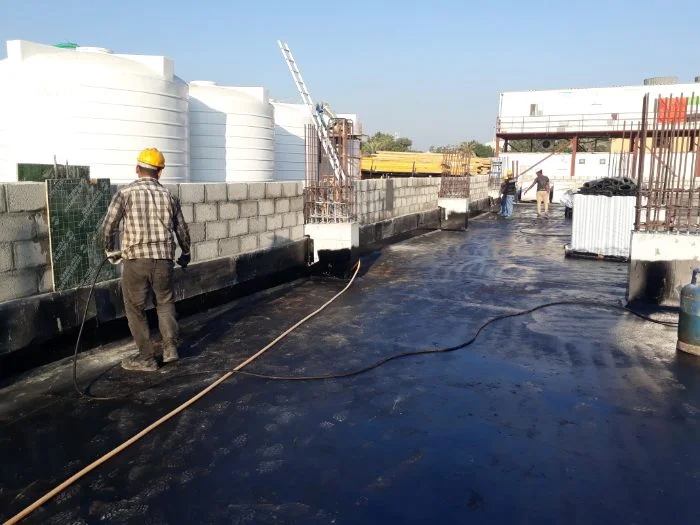

- المرحلة الأولى لعزل اللبشة (فوق الخرسانة العادية) والجدران الحاجزة، اكتمل التنفيذ بنسبة 50٪.

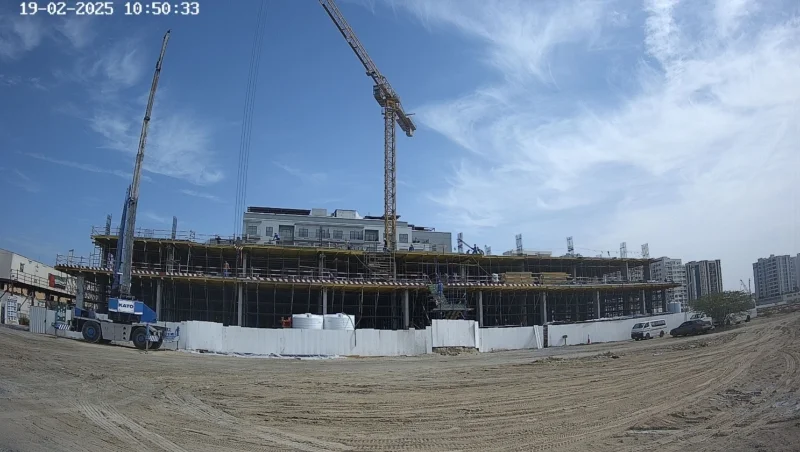

تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطّط
30 مارس 2026





سير العمل
3.00%

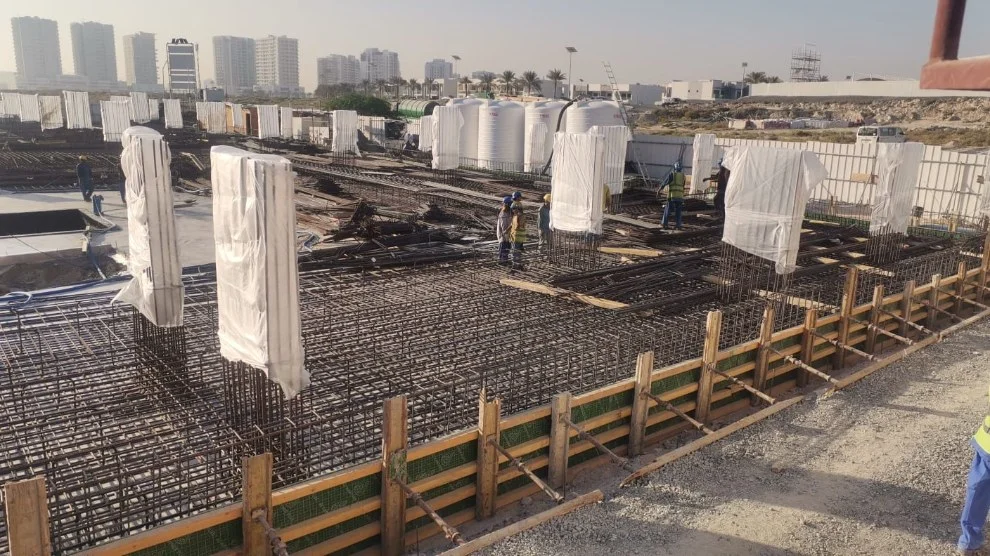

المرحلة
خزان المياه وغرفة المضخات – المنطقة 1
- تم الانتهاء من أعمال الحفر.

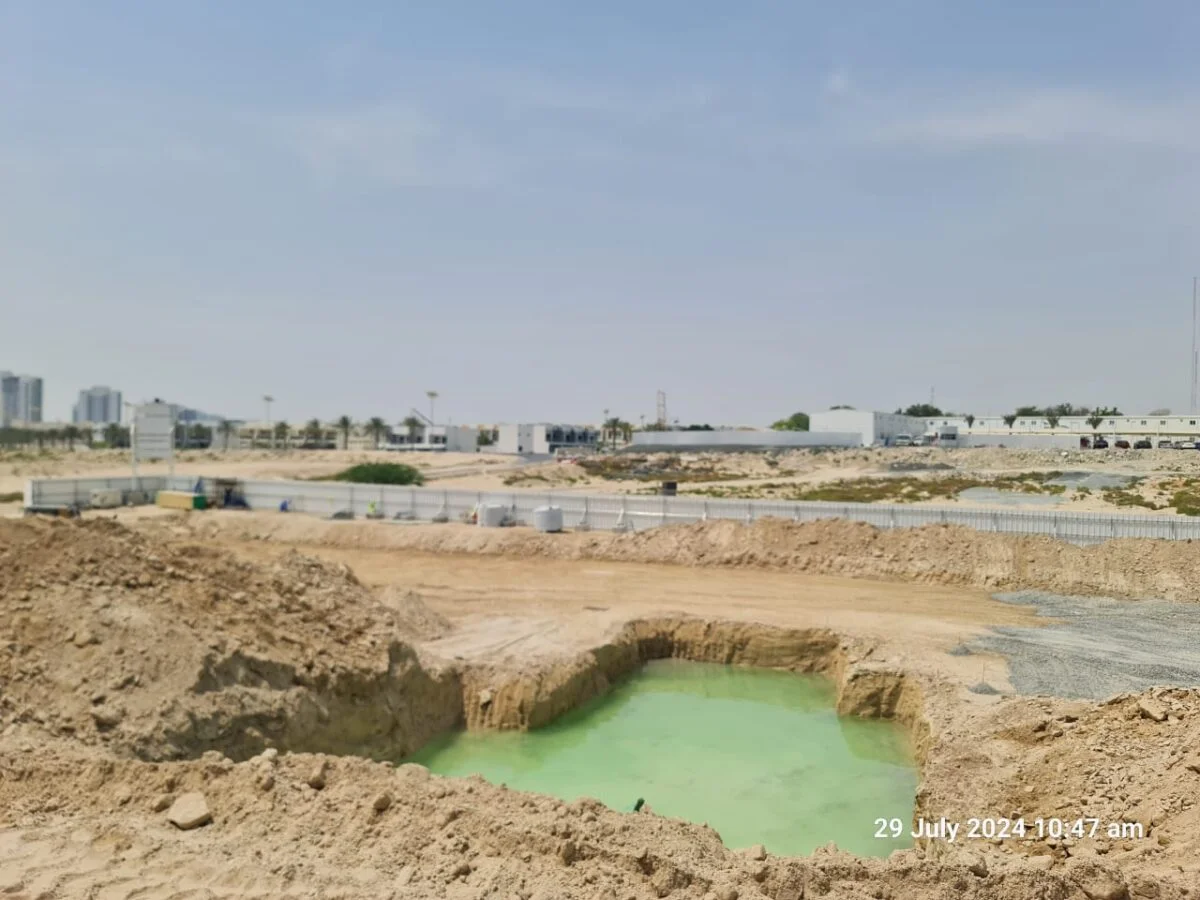

أعمال اللبشة تحت الأرض
- تم الانتهاء من أعمال الحفر، بما في ذلك حفر آبار المصاعد وغرف الجهد المنخفض، وصولًا إلى المستويات المطلوبة.

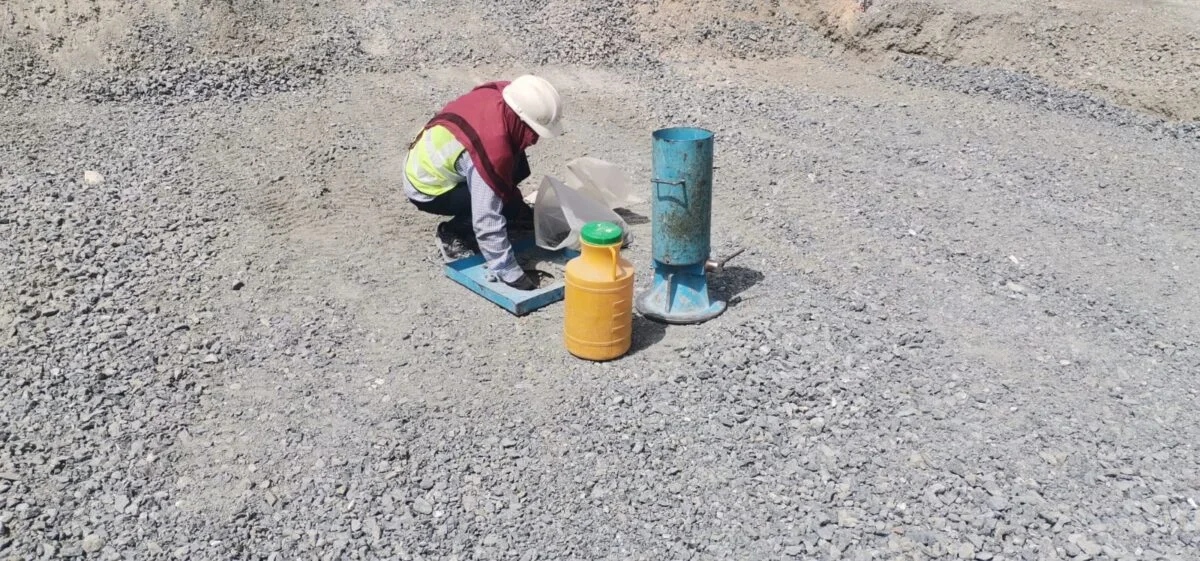

- تم الانتهاء من اختبار الدك للتأكد من الجودة.
- تم دك ثلاث طبقات من قاعدة الطريق وإجراء الاختبارات اللازمة.
- تم صب الخرسانة العادية لأساس اللبشة.
- تم الانتهاء من أعمال تركيب قوالب اللبشة لآبار المصاعد وغرف الجهد المنخفض.
- تم الانتهاء من الأعمال التحضيرية للعزل المائي.
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطّط
30 مارس 2026




سير العمل
1.50%
المرحلة
خزان المياه وغرفة المضخات – المنطقة 1

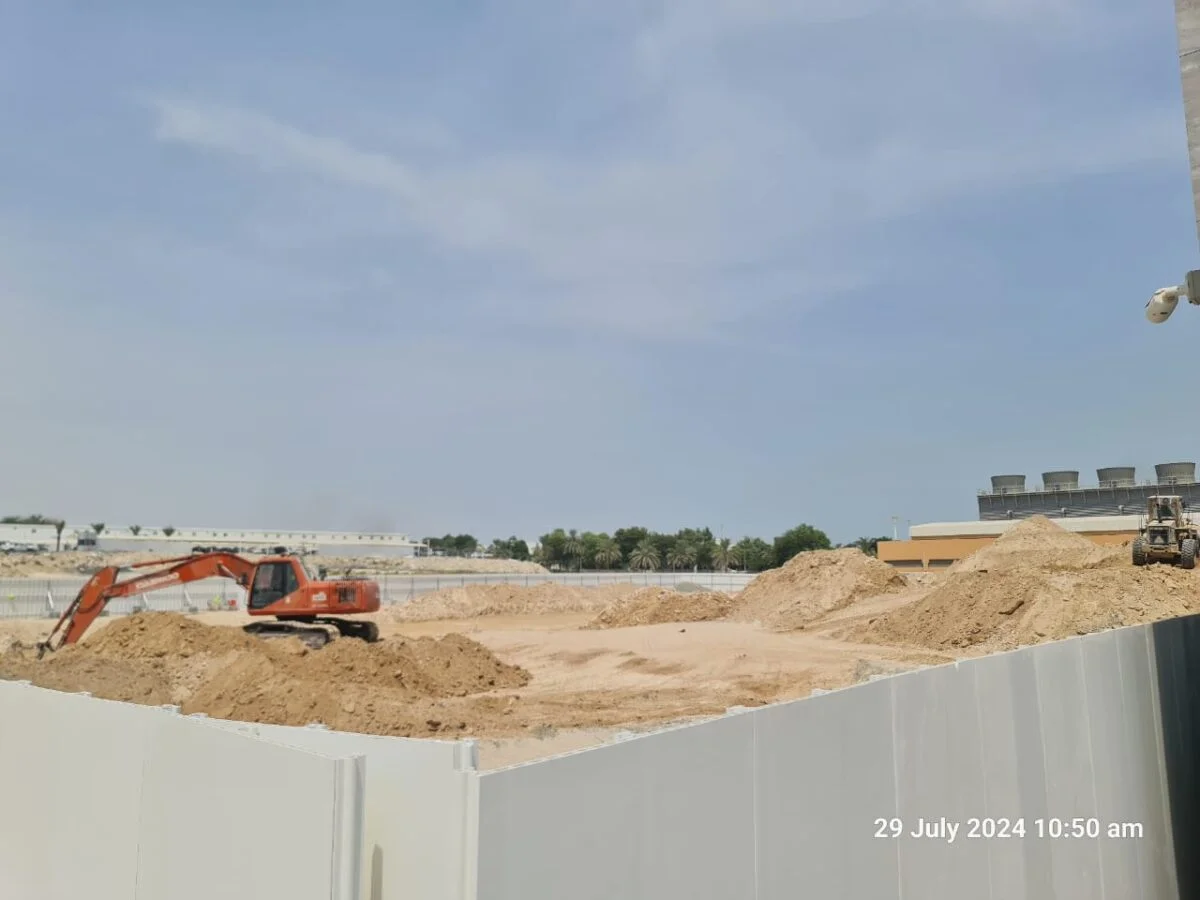

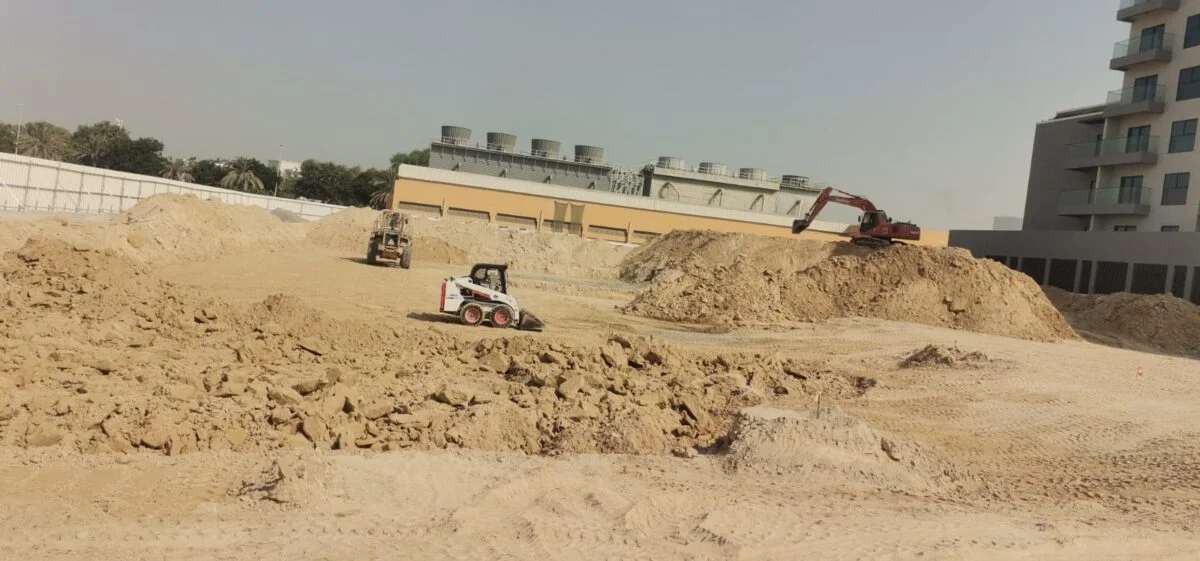

- تم بدء أعمال الحفر.
أعمال اللبشة تحت الأرض
- جارٍ تنفيذ أعمال الحفر التحضيرية.
- تم بدء أعمال الدك وتسوية الموقع.
تم إطلاق المشروع في
15 يوليو 2024
موعد التسليم المخطّط
30 مارس 2026
