مستجدات الإنشاء – ذا هاب ريزيدن
9.50%
اكتمل التنفيذ بنسبة
ذا هاب ريزيدنسز من زازين
مستجدات الإنشاء
تاريخ البدء
JUL 2025
تاريخ الانتهاءMAR 2027

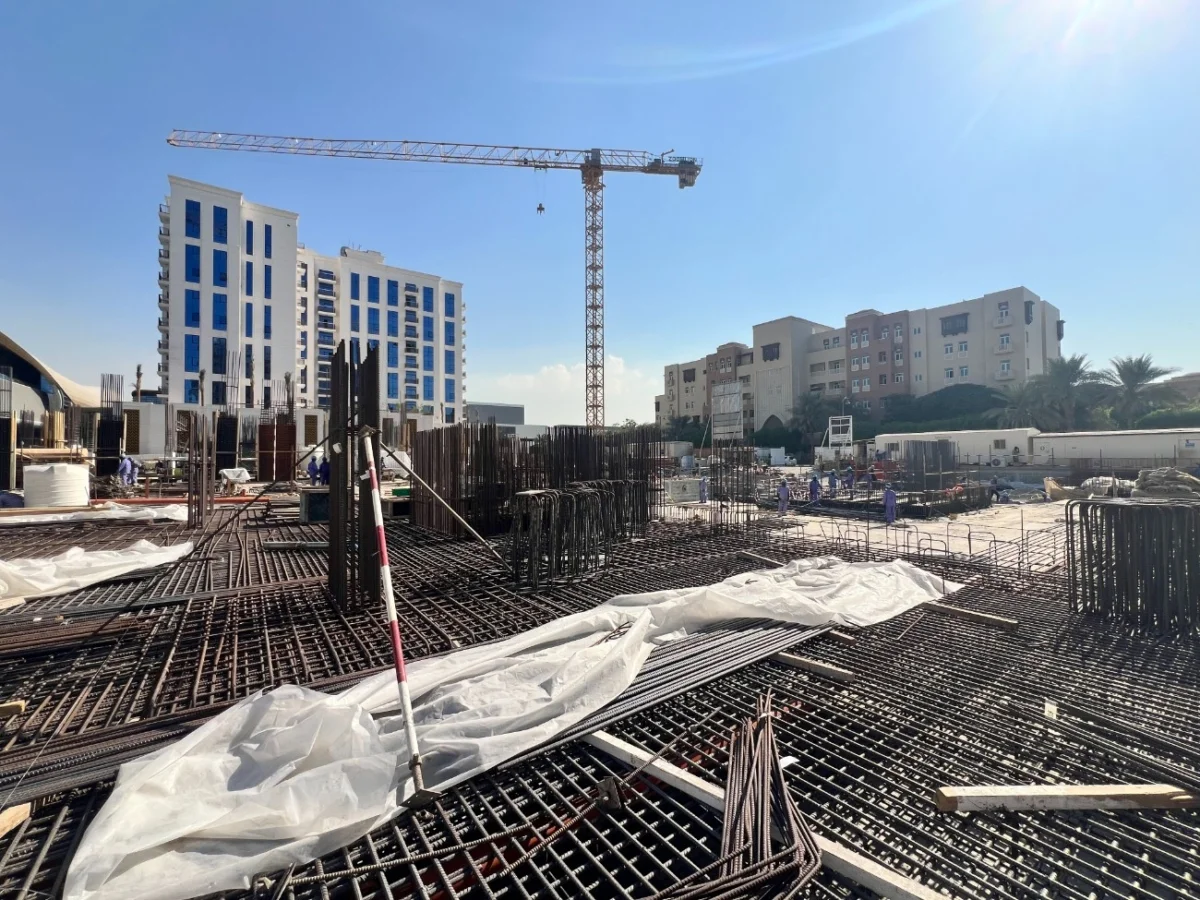

لا تزال أعمال الإنشاء مستمرة في المشروع ومن المقرر الانتهاء منه في مارس 2027. وسُجل هذا المشروع لدى مؤسسة التنظيم العقاري تحت الرقم 3419.
9.50%
Complete
CONSTRUCTION UPDATES
Start Date
Nov 2024
Completion DateJan 2027
The Hub Residences by ZāZEN
It is currently under construction and is planned for completion in January 2027 . This project is registered under RERA project number 3419.
VIEW PROJECT
المسار الزمني

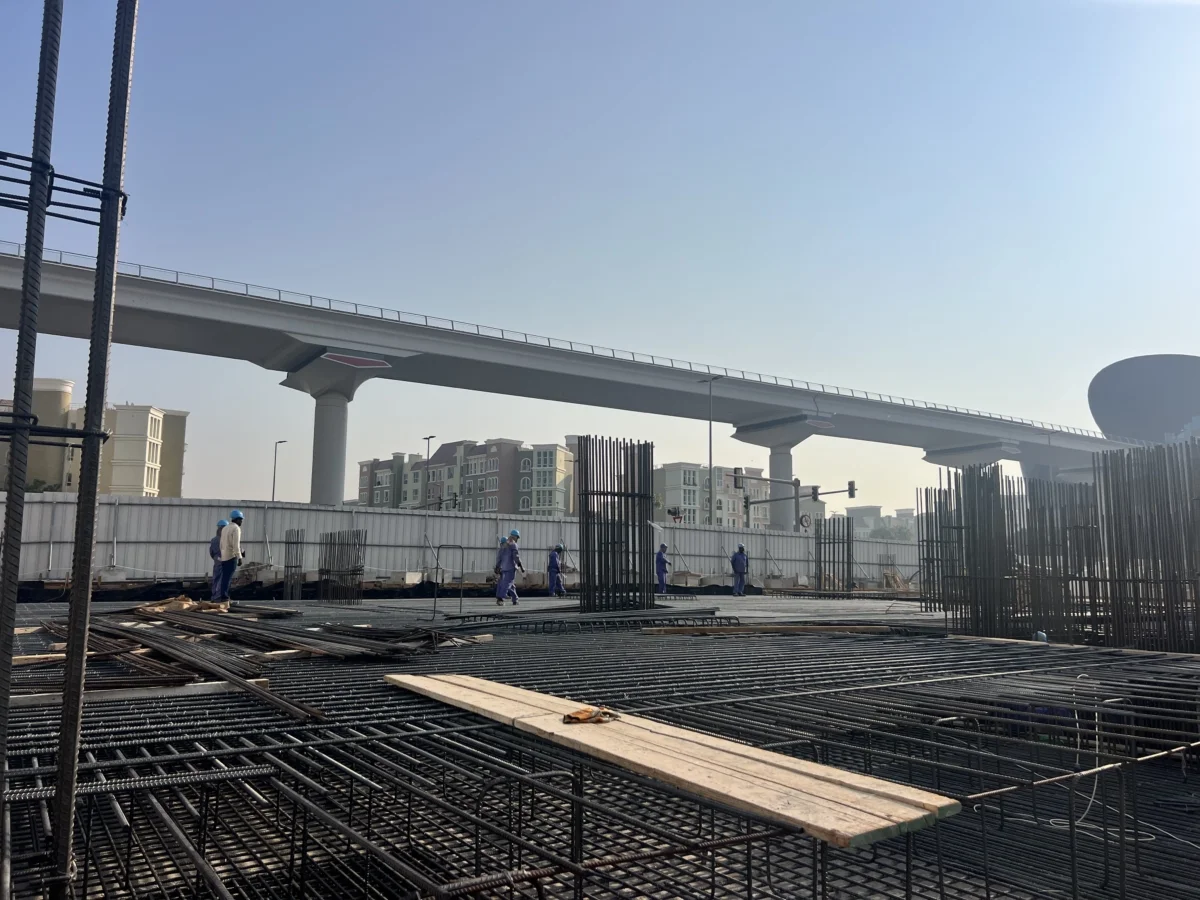

ذا هاب ريزيدنسز – مستجدات الإنشاء

سير العمل
9.50%
المرحلة

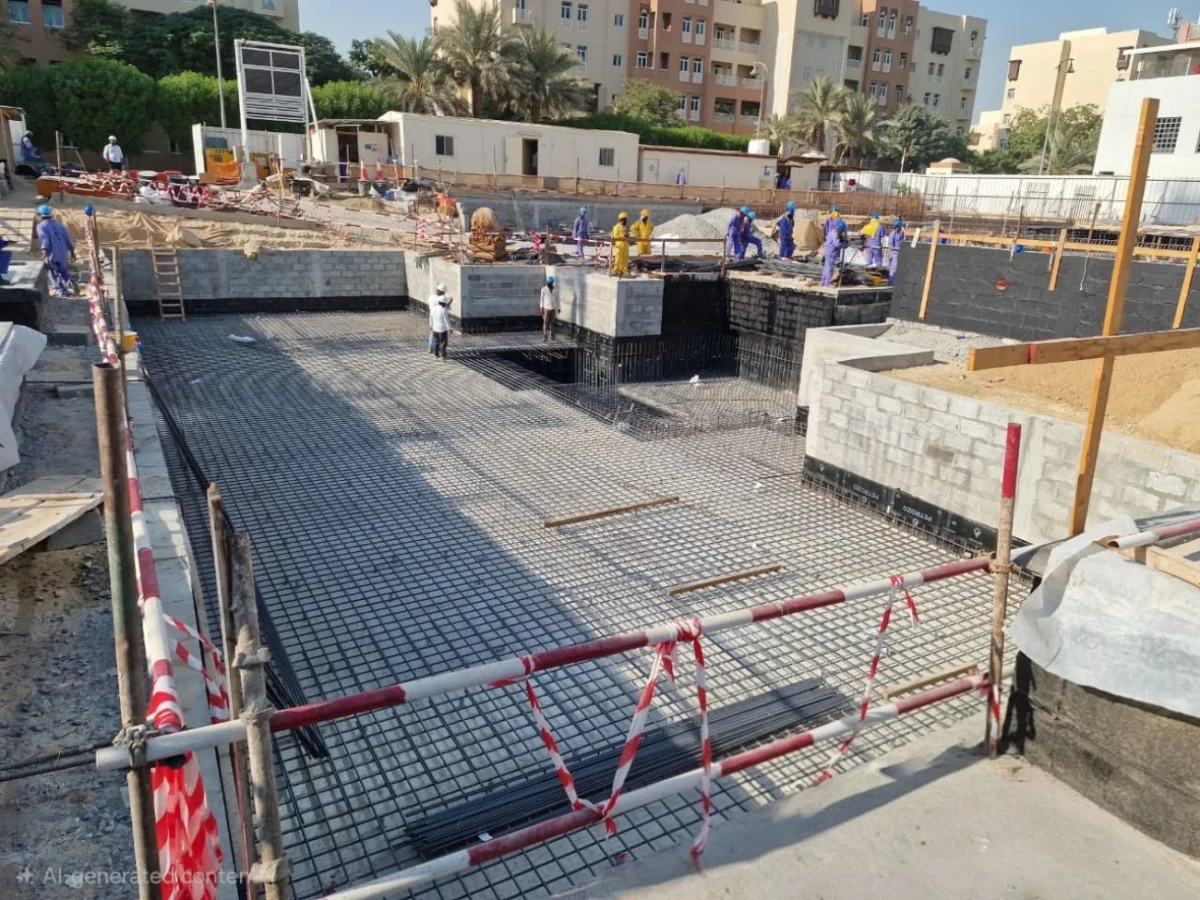

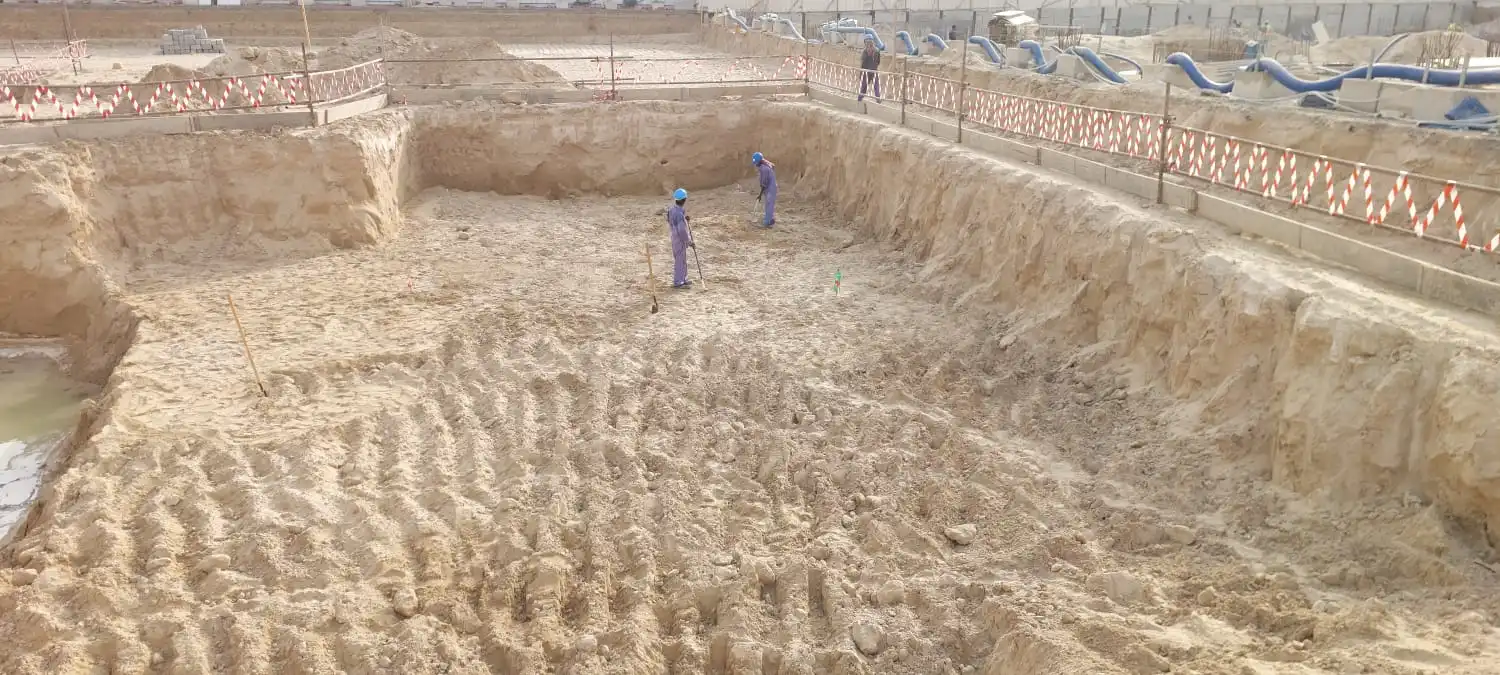

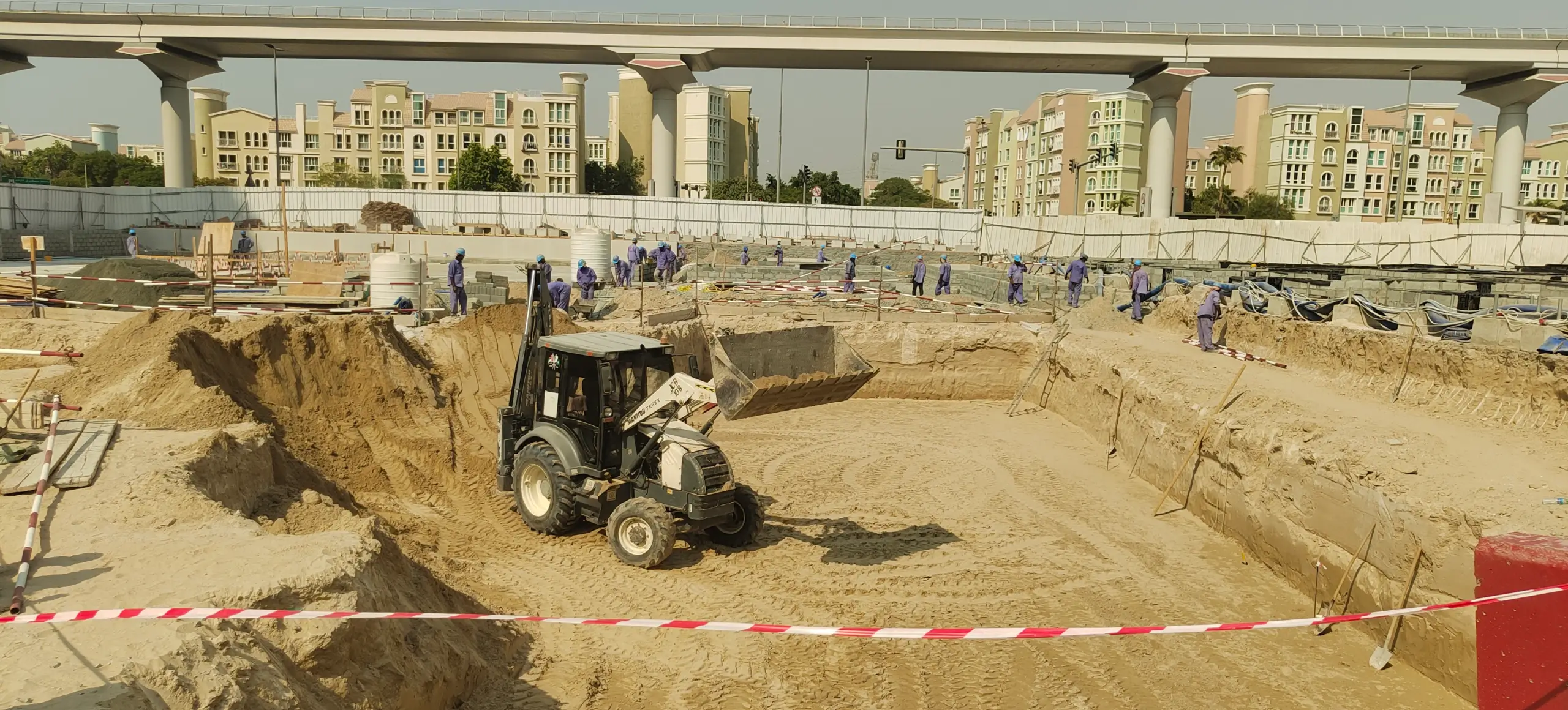

أعمال الحفريات:
- منطقة اللبشة الرئيسية – اكتمل التنفيذ بنسبة 100%
- منطقة الدرج وخزان المياه الأرضي – اكتمل التنفيذ بنسبة 100%
- غرفة المضخات الأرضية وحفرة التجميع (تحت الأرض) – اكتمل التنفيذ بنسبة 100%
أعمال نزح المياه:

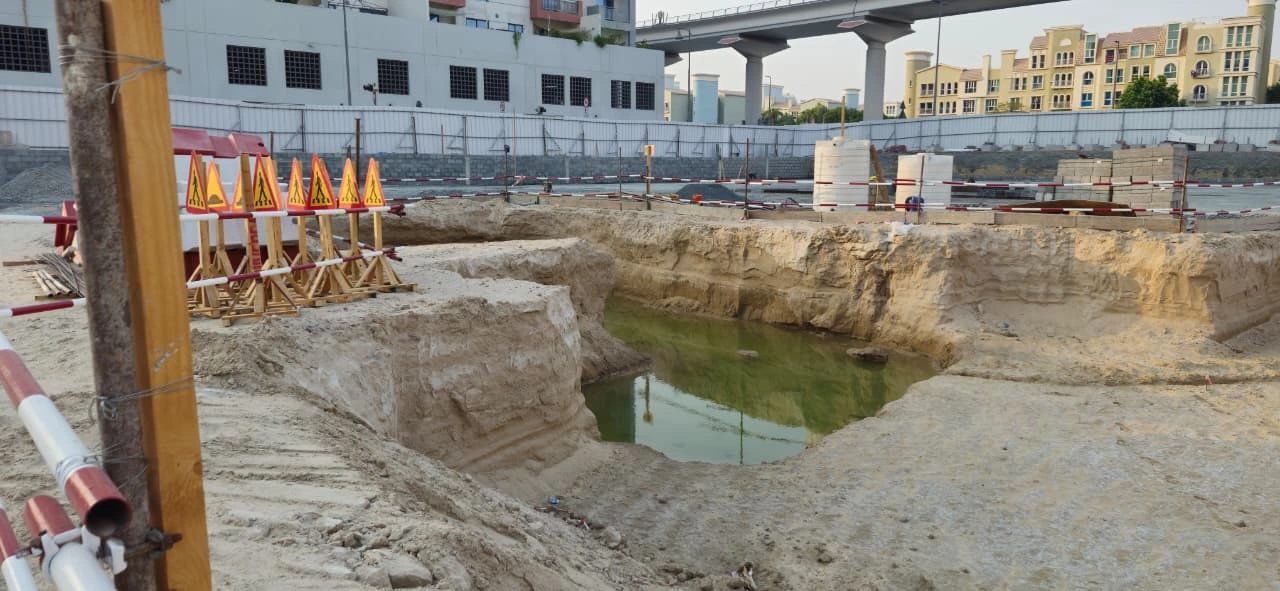

أعمال نزح المياه – قيد التنفيذ.
أعمال قاعدة الطريق والدمك:
- منطقة أساسات اللبشة الرئيسية – اكتمل التنفيذ بنسبة 80%
- القواعد المنفصلة – اكتمل التنفيذ بنسبة 90%
- خزان المياه الأرضي وغرفة المضخات (تحت الأرض) – اكتمل التنفيذ بنسبة 90%

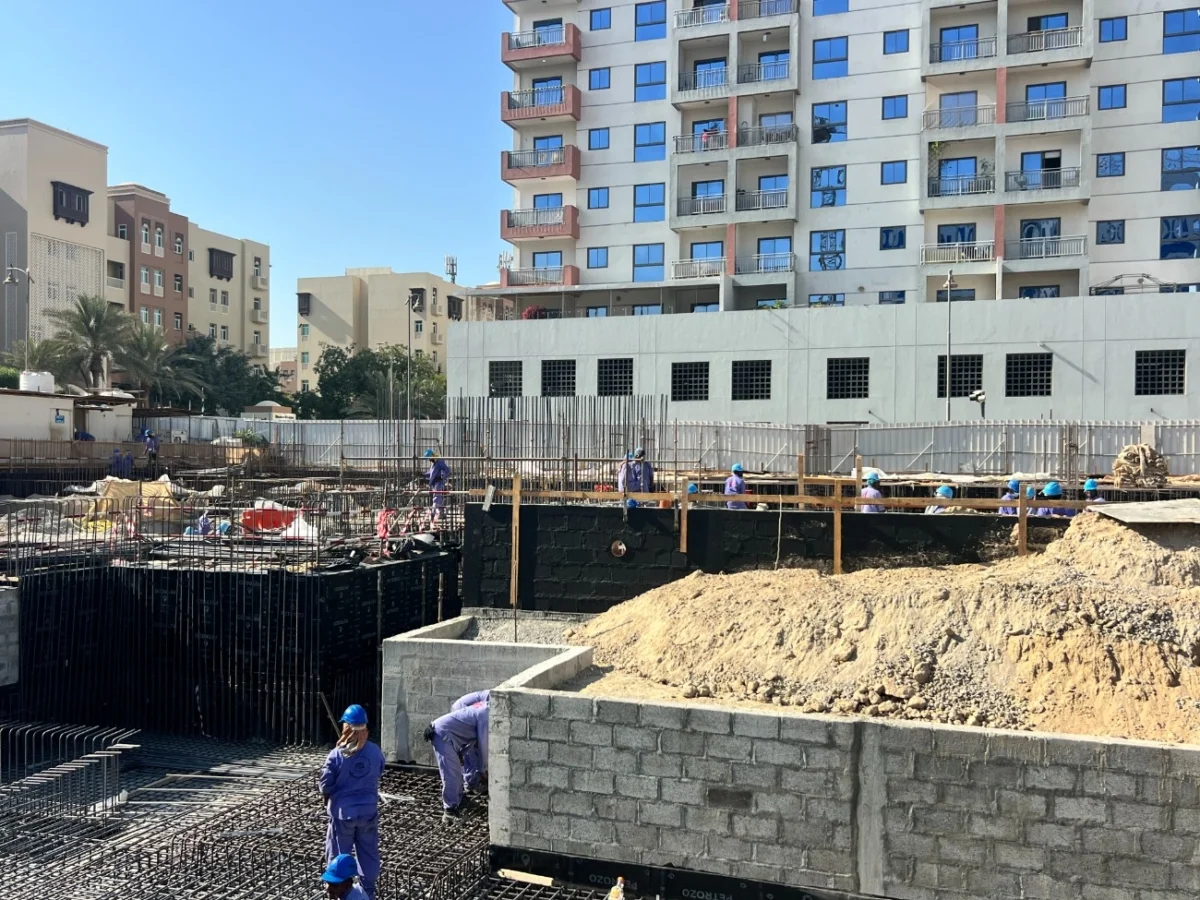

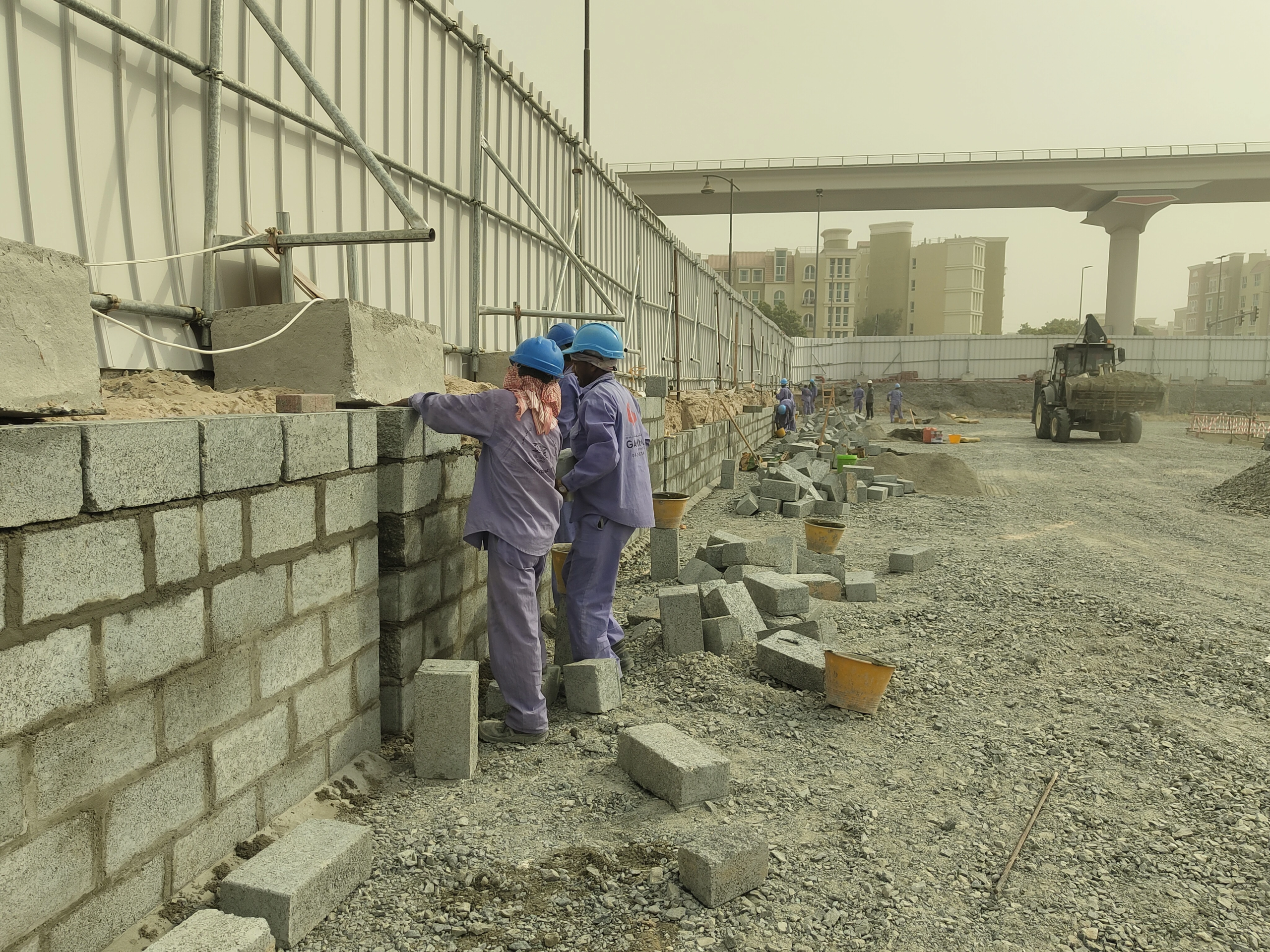

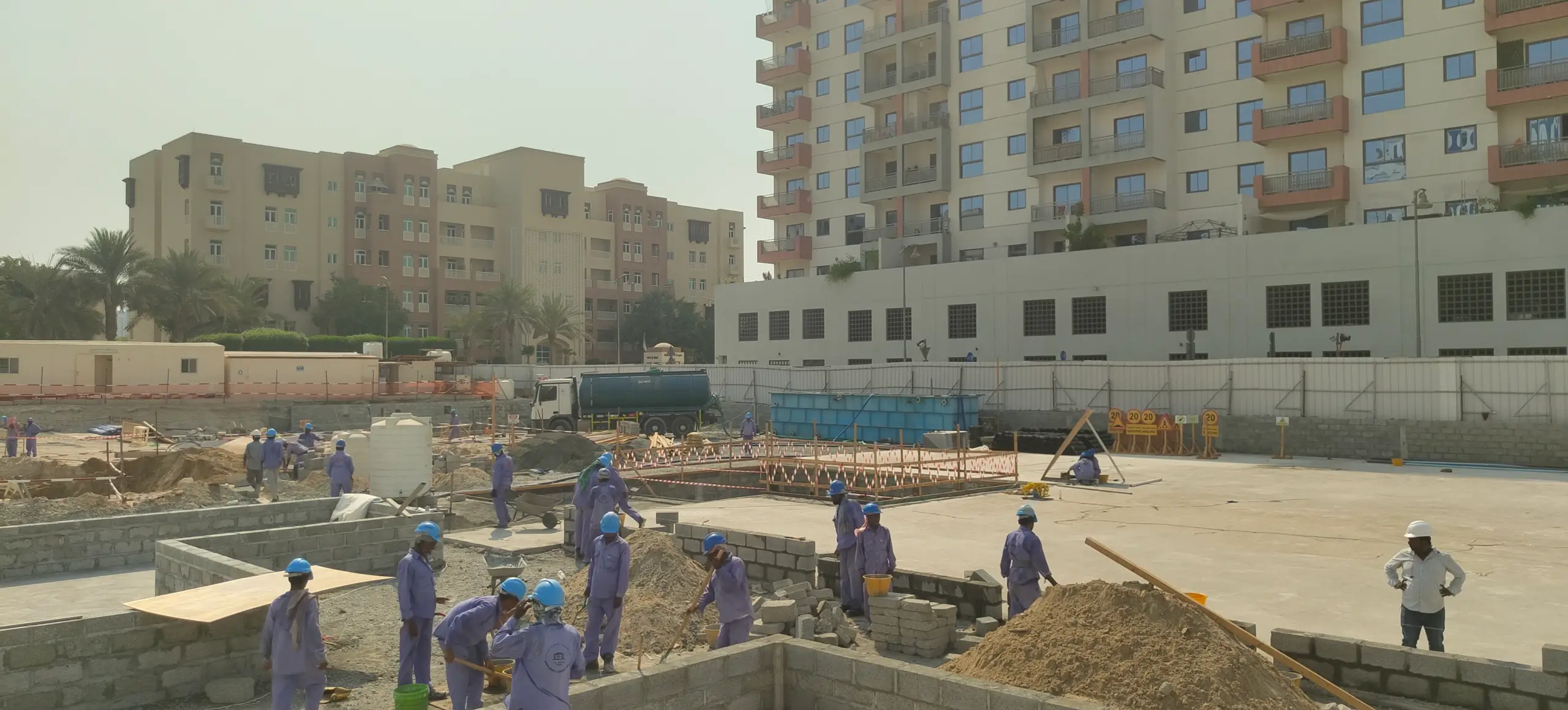

أعمال مباني البلوك:

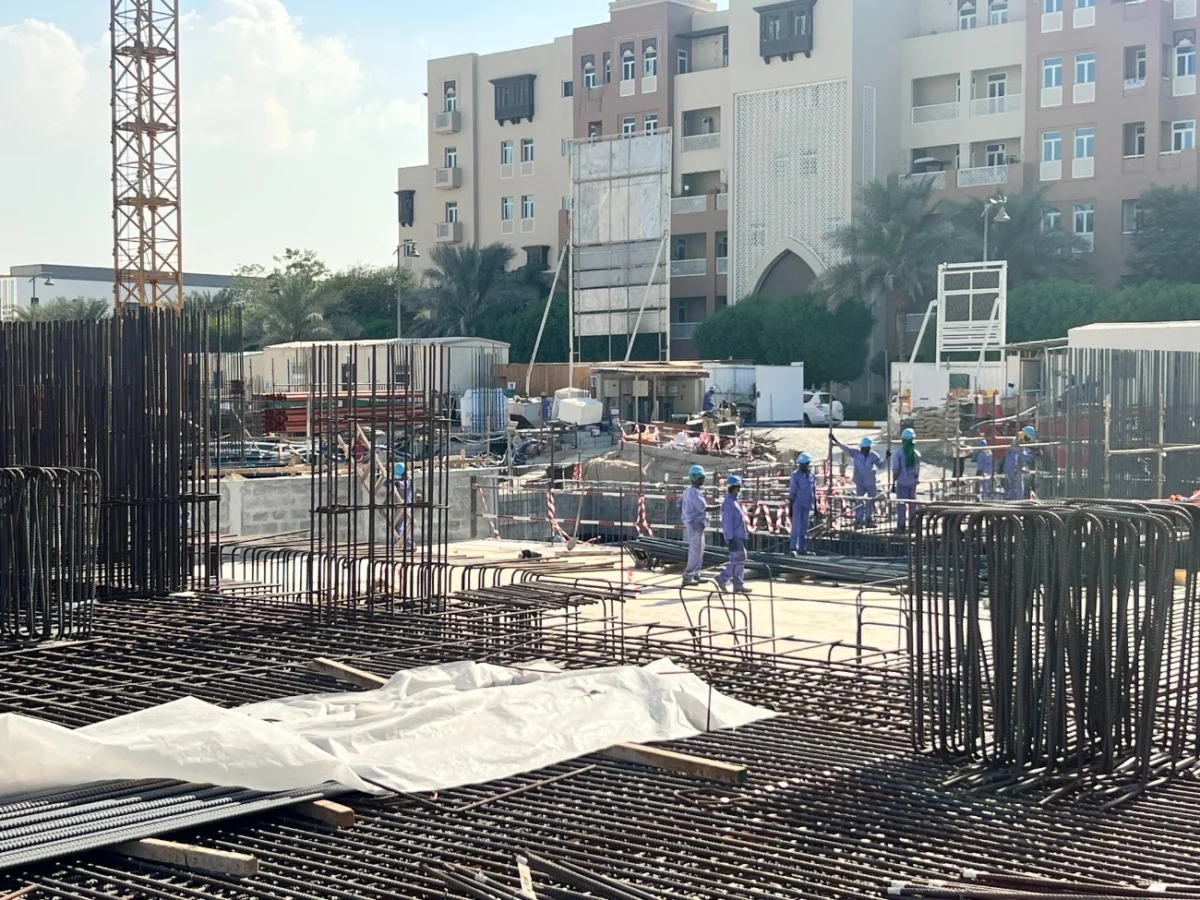

أعمال مباني البلوك للمنطقة الرئيسية – اكتمل التنفيذ بنسبة 100%
- أعمال الخرسانة العادية:
- أعمال الخرسانة العادية أسفل اللبشة – اكتمل التنفيذ بنسبة 85%
- أعمال الخرسانة العادية أسفل القواعد المنفصلة – اكتمل التنفيذ بنسبة 85%

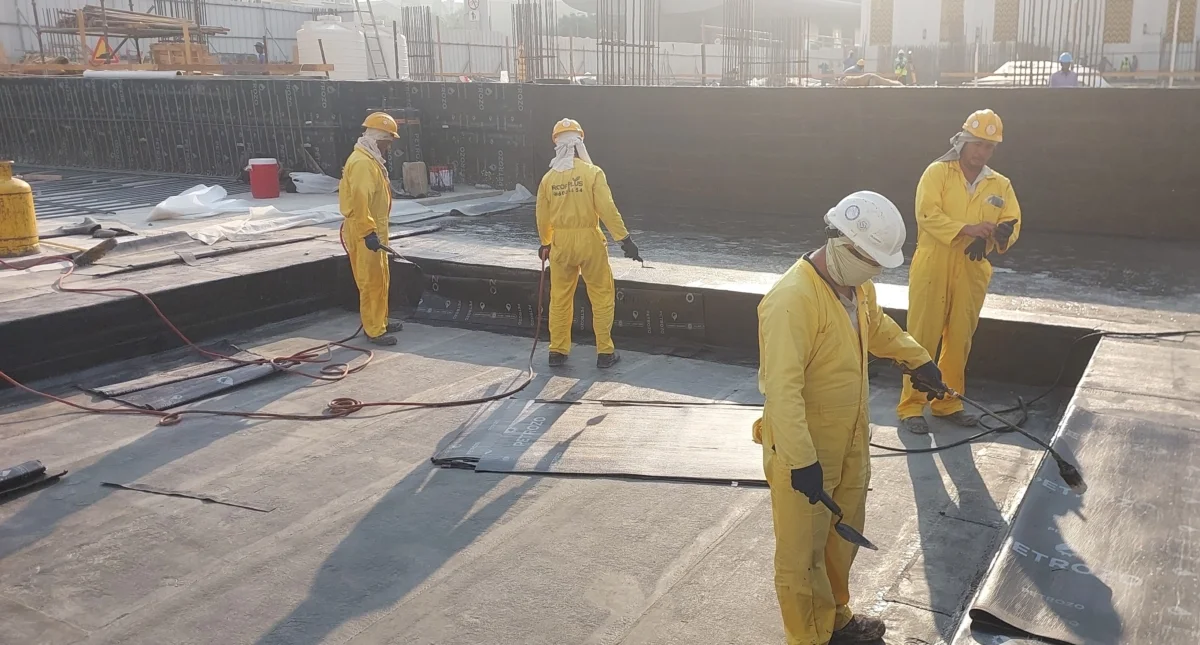

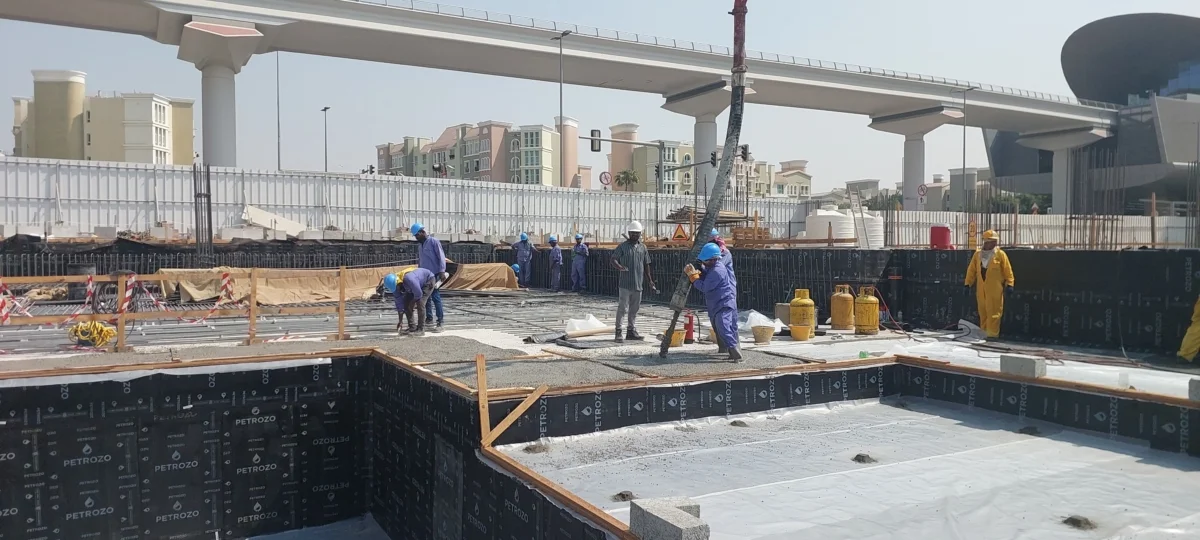

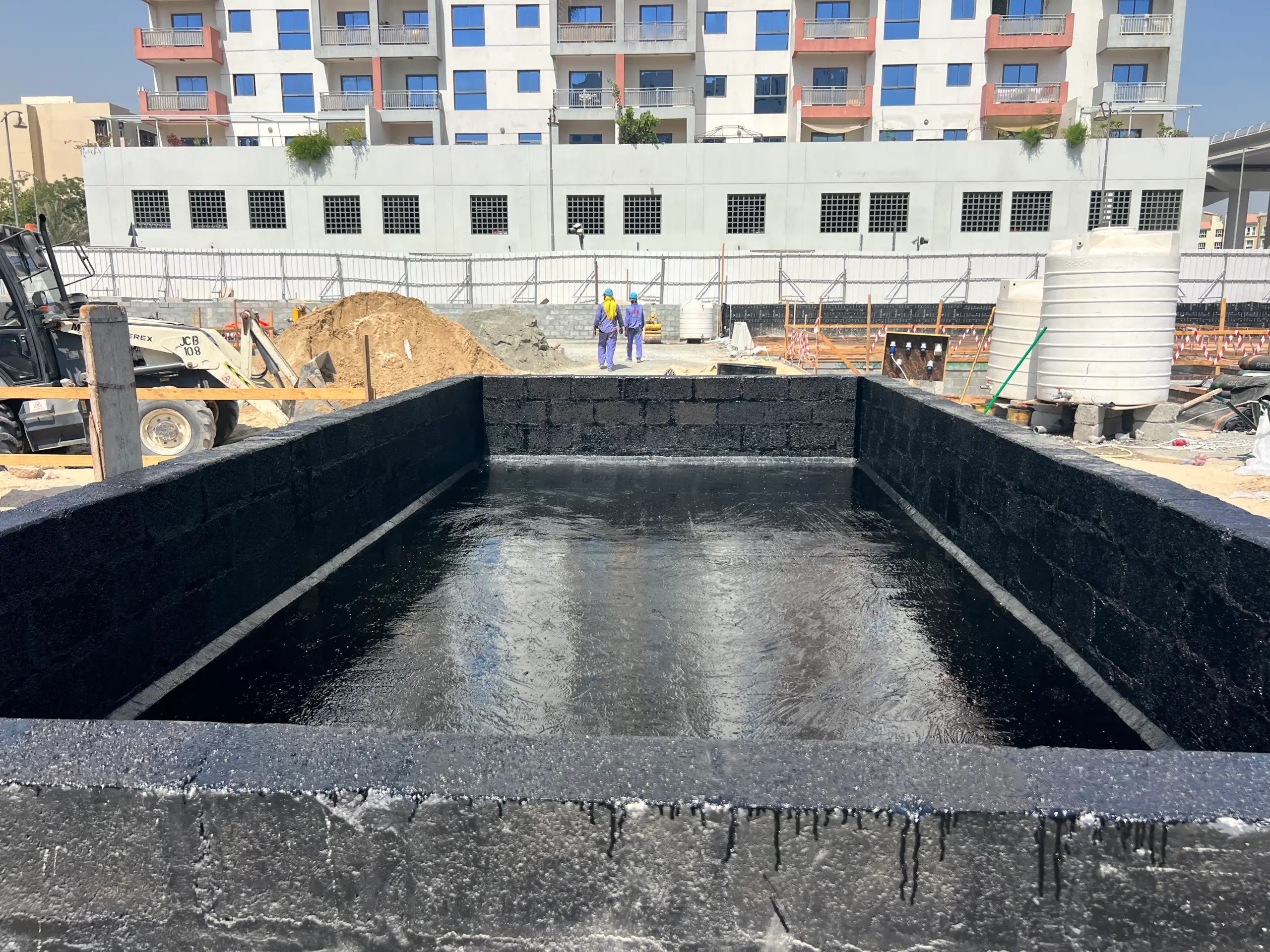

أعمال العزل والتسليح:
- غشاء العزل المائي أسفل اللبشة الرئيسية – اكتمل التنفيذ بنسبة 70%
- غشاء العزل المائي للقواعد المنفصلة – اكتمل التنفيذ بنسبة 75%
- غشاء العزل المائي لخزان المياه وغرفة المضخات – اكتمل التنفيذ بنسبة 100%

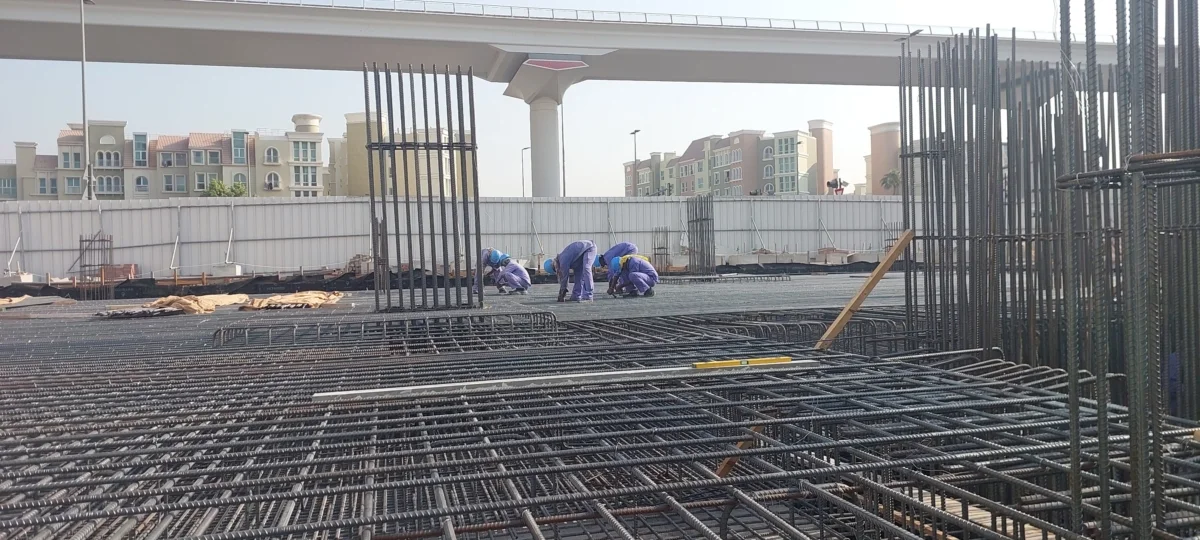

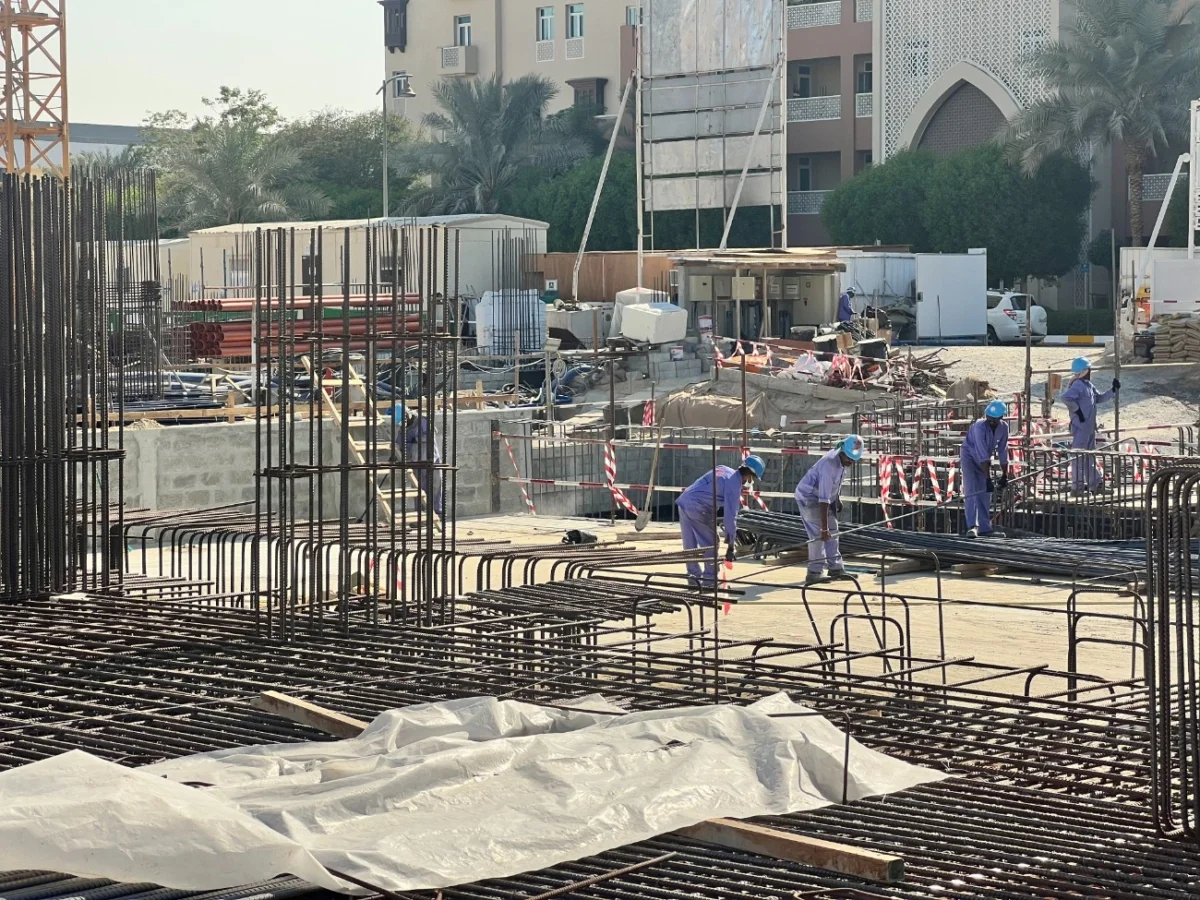

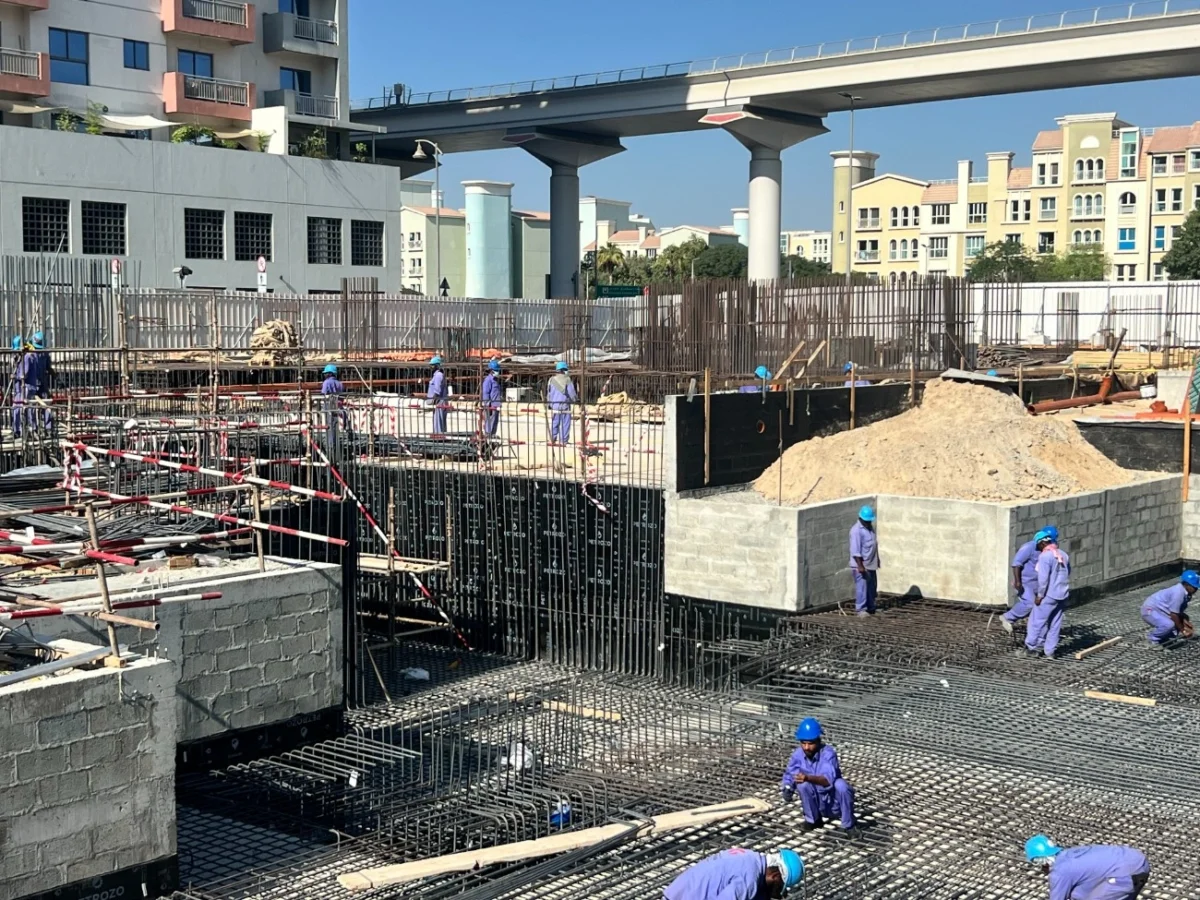

أعمال الحديد والخرسانة:
- تسليح القواعد المنفصلة والمحطة الفرعية – اكتمل التنفيذ بنسبة 75%
- تسليح اللبشة الرئيسية – اكتمل التنفيذ بنسبة 65%
- تسليح رقبة العمود المنفصلة – اكتمل التنفيذ بنسبة 80%
- صب خرسانة القواعد المنفصلة – اكتمل التنفيذ بنسبة 75%
- صب خرسانة العمود العلوي فوق القاعدة – اكتمل التنفيذ بنسبة 80%

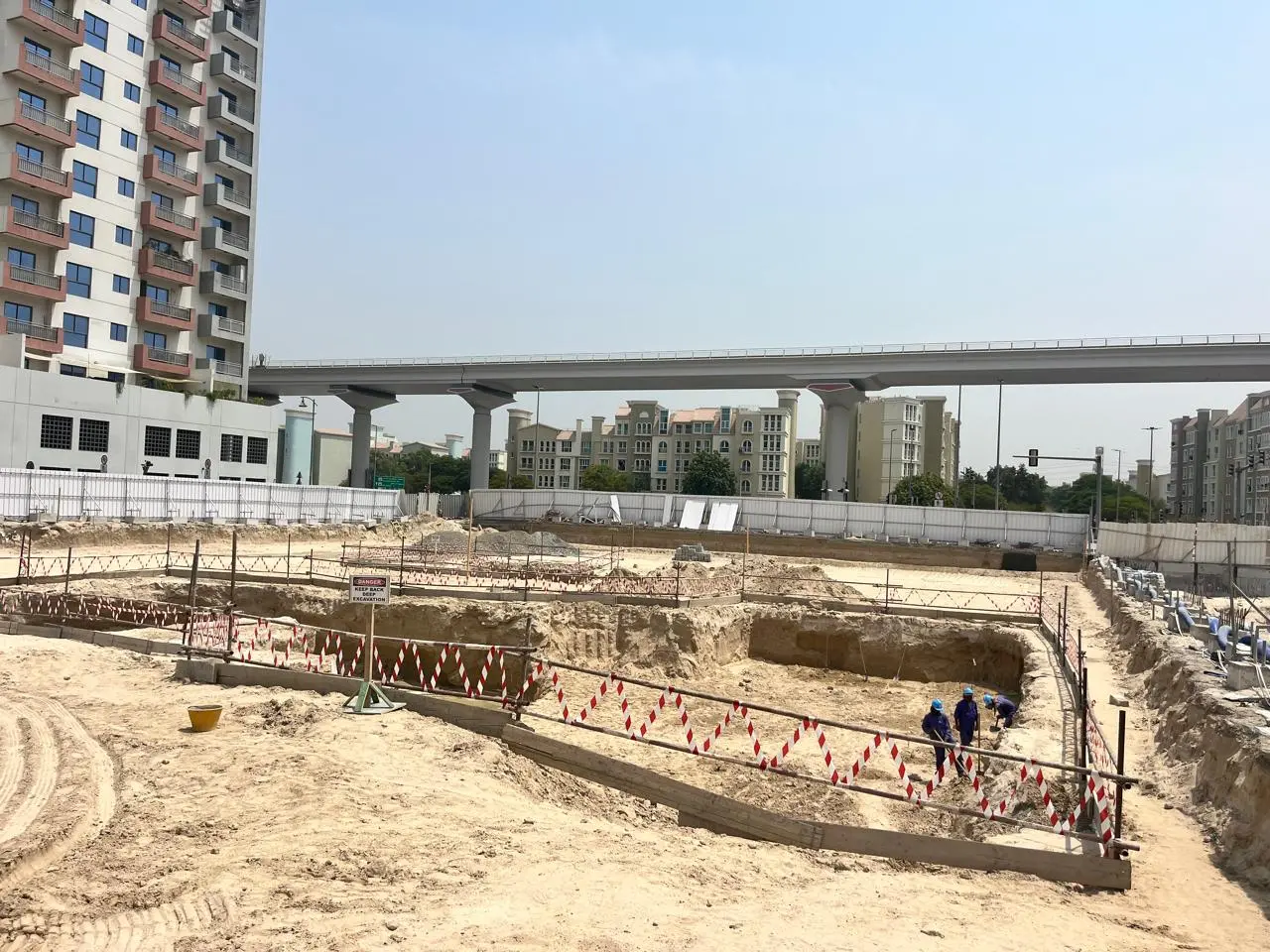

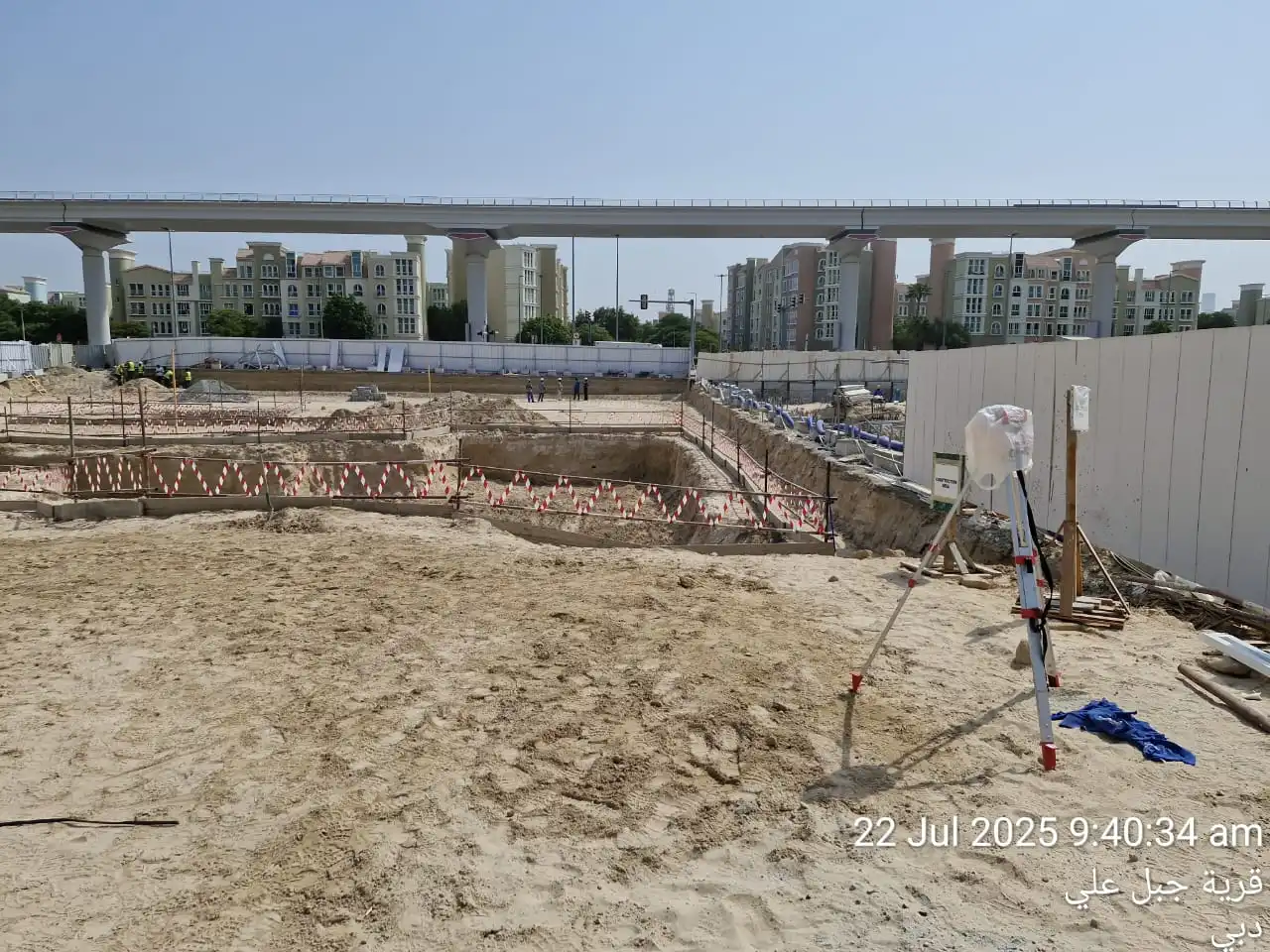

بداية الإنشاء
يوليو 2025
الانتهاء المخطط
مارس 2027

أعمال الحفريات:
6.50%
المرحلة
أعمال الحفريات:
منطقة اللبشة الرئيسية – اكتمل التنفيذ بنسبة 90%
غرفة المضخات الأرضية وحفرة التجميع (تحت الأرض) – اكتمل التنفيذ بنسبة 90%
غرفة المضخات الأرضية وحفرة التجميع (تحت الأرض) – اكتمل التنفيذ بنسبة 90%
أعمال مباني البلوك:
أعمال مباني البلوك للمنطقة الرئيسية – اكتمل التنفيذ بنسبة 75%
أعمال الخرسانة العادية:
أعمال الخرسانة العادية أسفل اللبشة – اكتمل التنفيذ بنسبة 70%
أعمال الخرسانة العادية أسفل القواعد المنفصلة – اكتمل التنفيذ بنسبة 85%
أعمال العزل والتسليح:
غشاء العزل المائي أسفل اللبشة الرئيسية – اكتمل التنفيذ بنسبة 55%
غشاء العزل المائي للقواعد المنفصلة – اكتمل التنفيذ بنسبة 75%
- أعمال الخرسانة العادية:
- أعمال الخرسانة العادية أسفل اللبشة – اكتمل التنفيذ بنسبة 85%
- أعمال الخرسانة العادية أسفل القواعد المنفصلة – اكتمل التنفيذ بنسبة 85%
أعمال الحديد والخرسانة:
- تسليح القواعد المنفصلة والمحطة الفرعية – اكتمل التنفيذ بنسبة 75%
- تسليح اللبشة الرئيسية – اكتمل التنفيذ بنسبة 30%
- تسليح رقبة العمود المنفصلة – اكتمل التنفيذ بنسبة 80%
- صب خرسانة القواعد المنفصلة – اكتمل التنفيذ بنسبة 75%
- صب خرسانة العمود العلوي فوق القاعدة – اكتمل التنفيذ بنسبة 80%

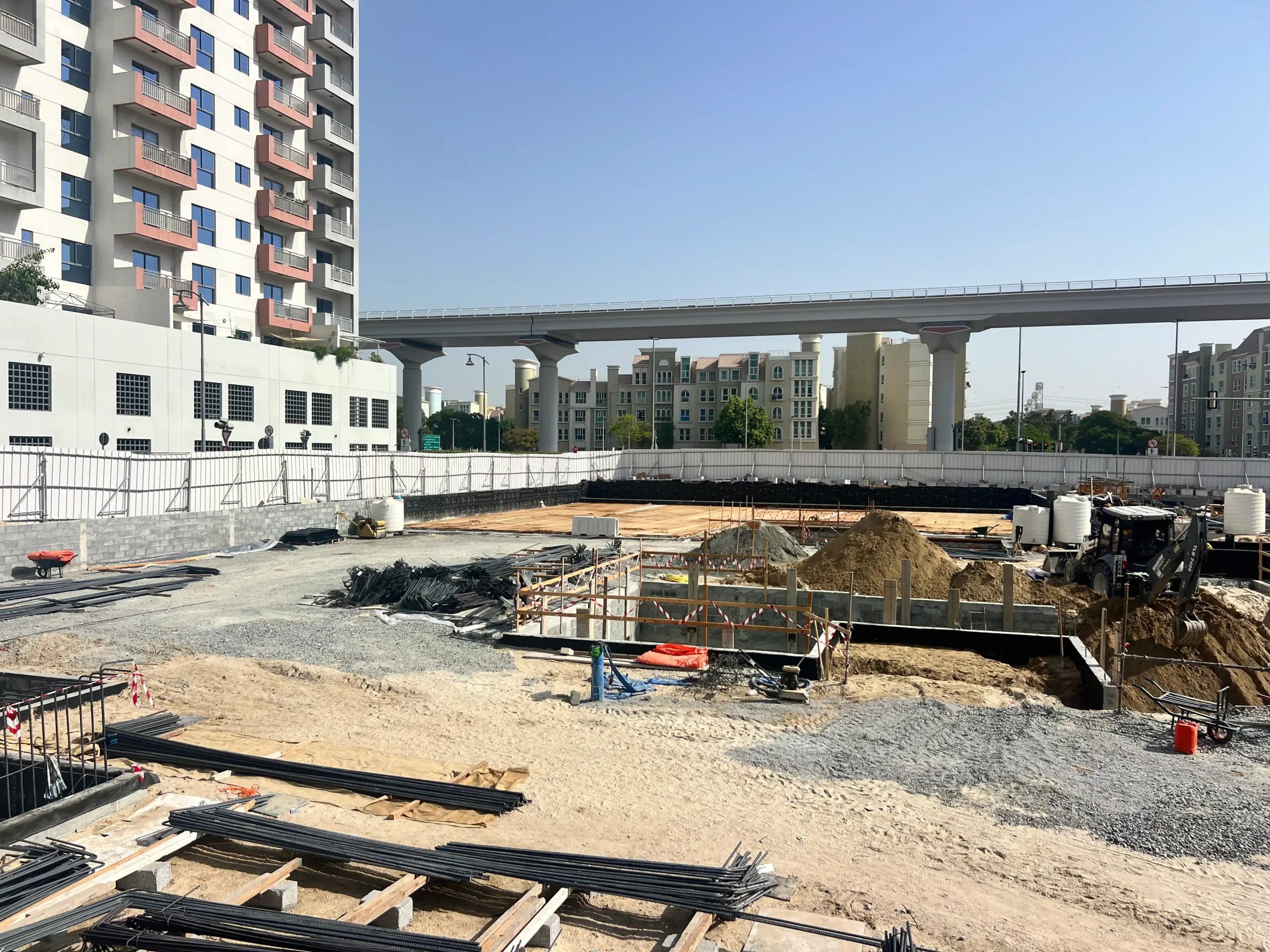

سير العمل
5.15%
سير العمل

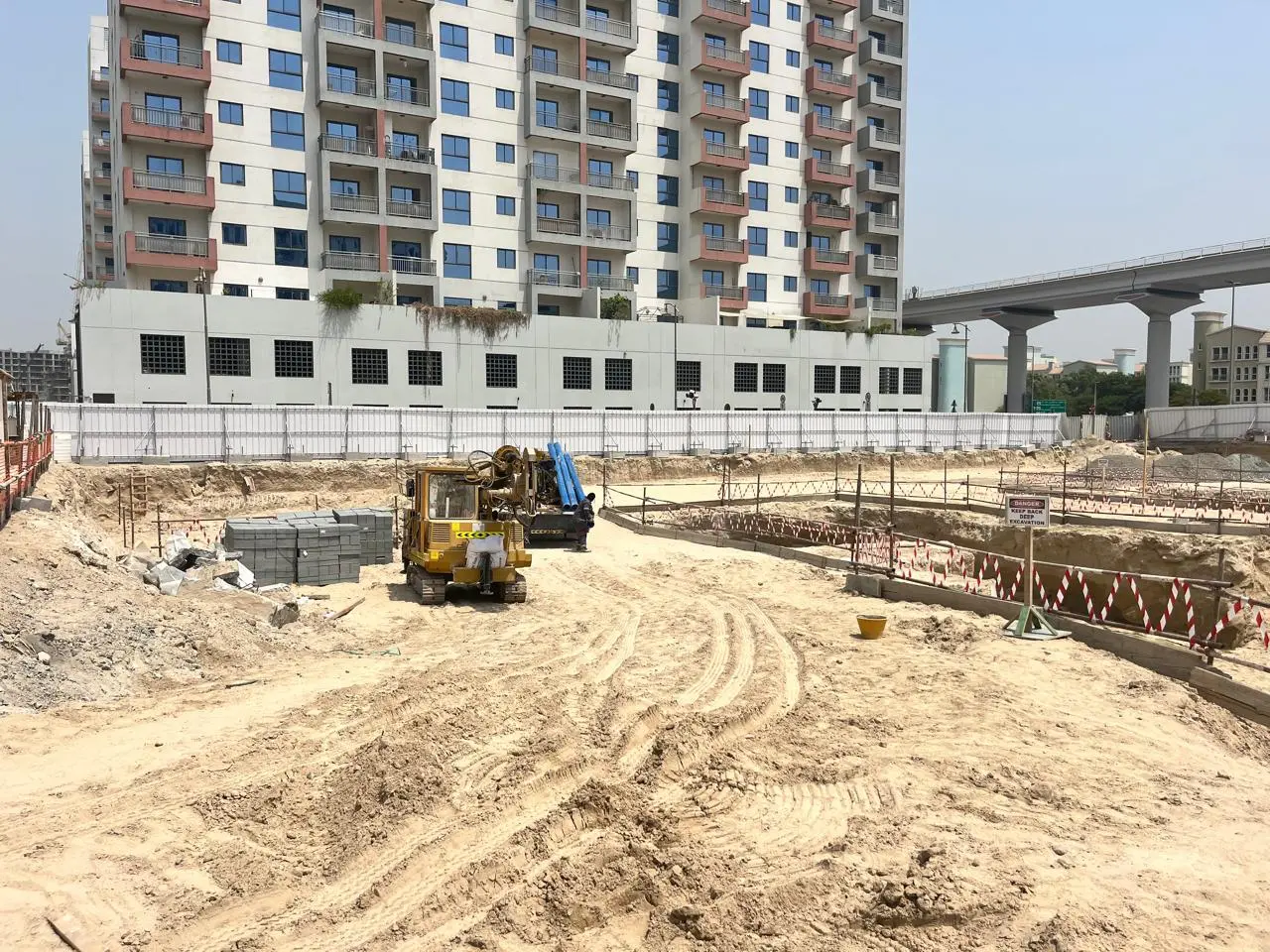

أعمال الحفريات:
- منطقة اللبشة الرئيسية – اكتمل التنفيذ بنسبة 85%
- منطقة الدرج وخزان المياه الأرضي – اكتمل التنفيذ بنسبة 100%.
- غرفة المضخات الأرضية وحفرة التجميع (تحت الأرض) – اكتمل التنفيذ بنسبة 80%.
أعمال نزح المياه:
أعمال نزح المياه – قيد التنفيذ.
أعمال قاعدة الطريق والدمك:
- منطقة أساسات اللبشة الرئيسية – اكتمل تنفيذها بنسبة 80%
- القواعد المنفصلة – اكتمل التنفيذ بنسبة 85%
- أعمال بناء الدرج الأرضي – اكتمل التنفيذ بنسبة 100%.
- خزان المياه الأرضي وغرفة المضخات (تحت الأرض) – اكتمل التنفيذ بنسبة 80%.

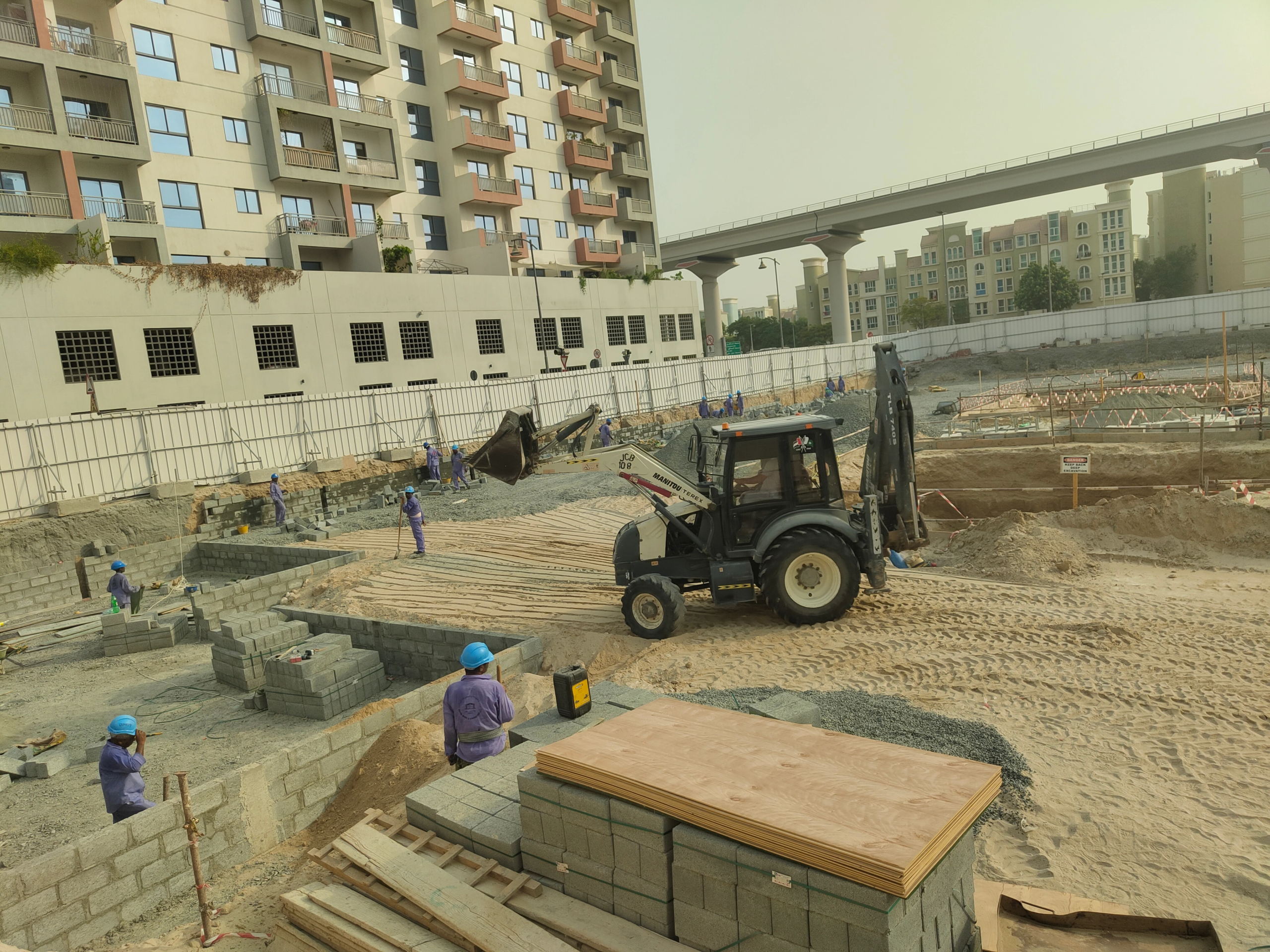

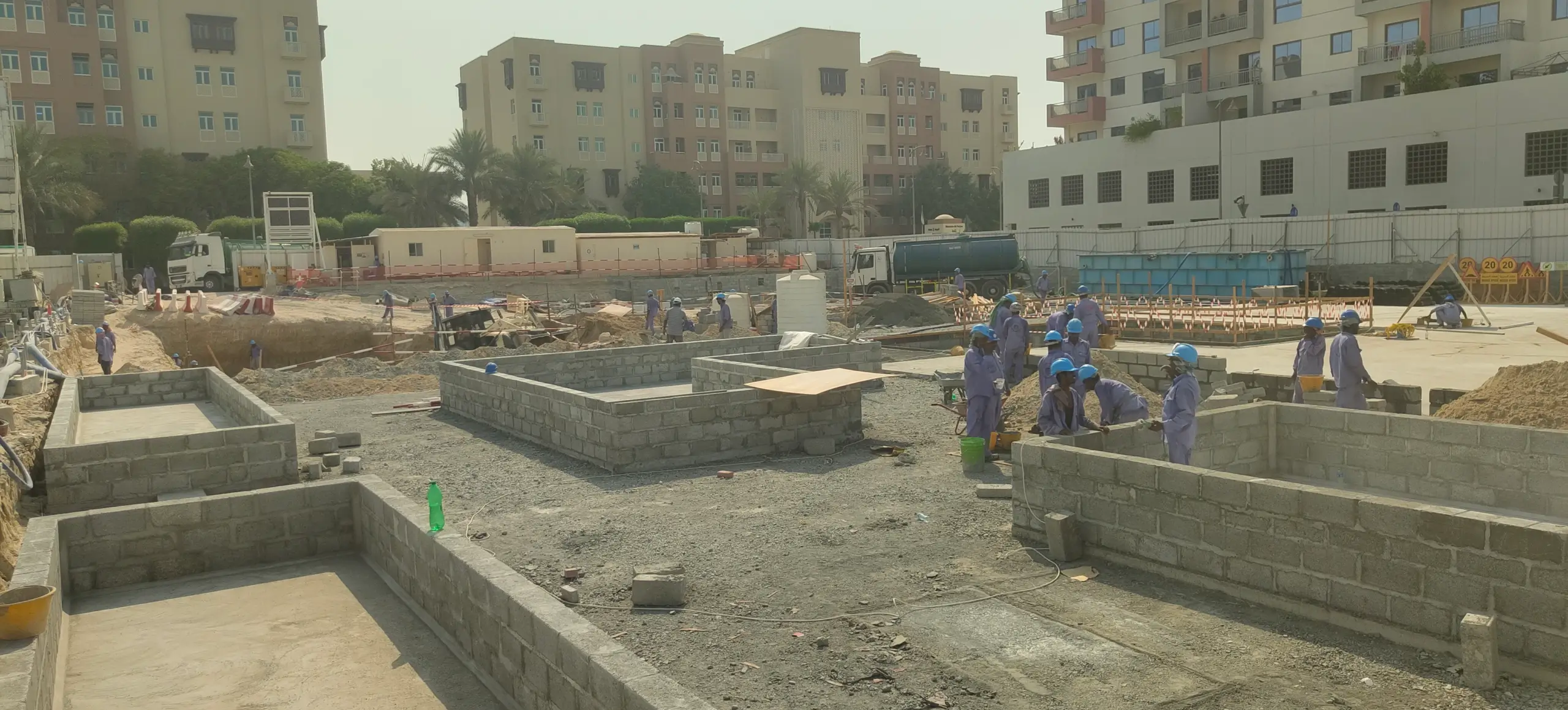

أعمال مباني البلوك:
أعمال مباني البلوك للمنطقة الرئيسية – اكتمل التنفيذ بنسبة 75%
- أعمال الخرسانة العادية:
- أعمال الخرسانة العادية أسفل اللبشة – اكتمل التنفيذ بنسبة 75%
- أعمال الخرسانة العادية أسفل القواعد المنفصلة – اكتمل التنفيذ بنسبة 85%
أعمال العزل والتسليح:
- غشاء العزل المائي أسفل اللبشة الرئيسية – اكتمل التنفيذ بنسبة 50%
- غشاء العزل المائي للقواعد المنفصلة – اكتمل التنفيذ بنسبة 75%
- تسليح القواعد المنفصلة والمحطة الفرعية – اكتمل التنفيذ بنسبة 50%.
بداية الإنشاء
July 2025
موعد الانتهاء المخطط له
March 2027

سير العمل
2.86%
المرحلة
أعمال التجهيزات الأولية
- المكاتب الميدانية للموقع – اكتمل التنفيذ بنسبة 100%.

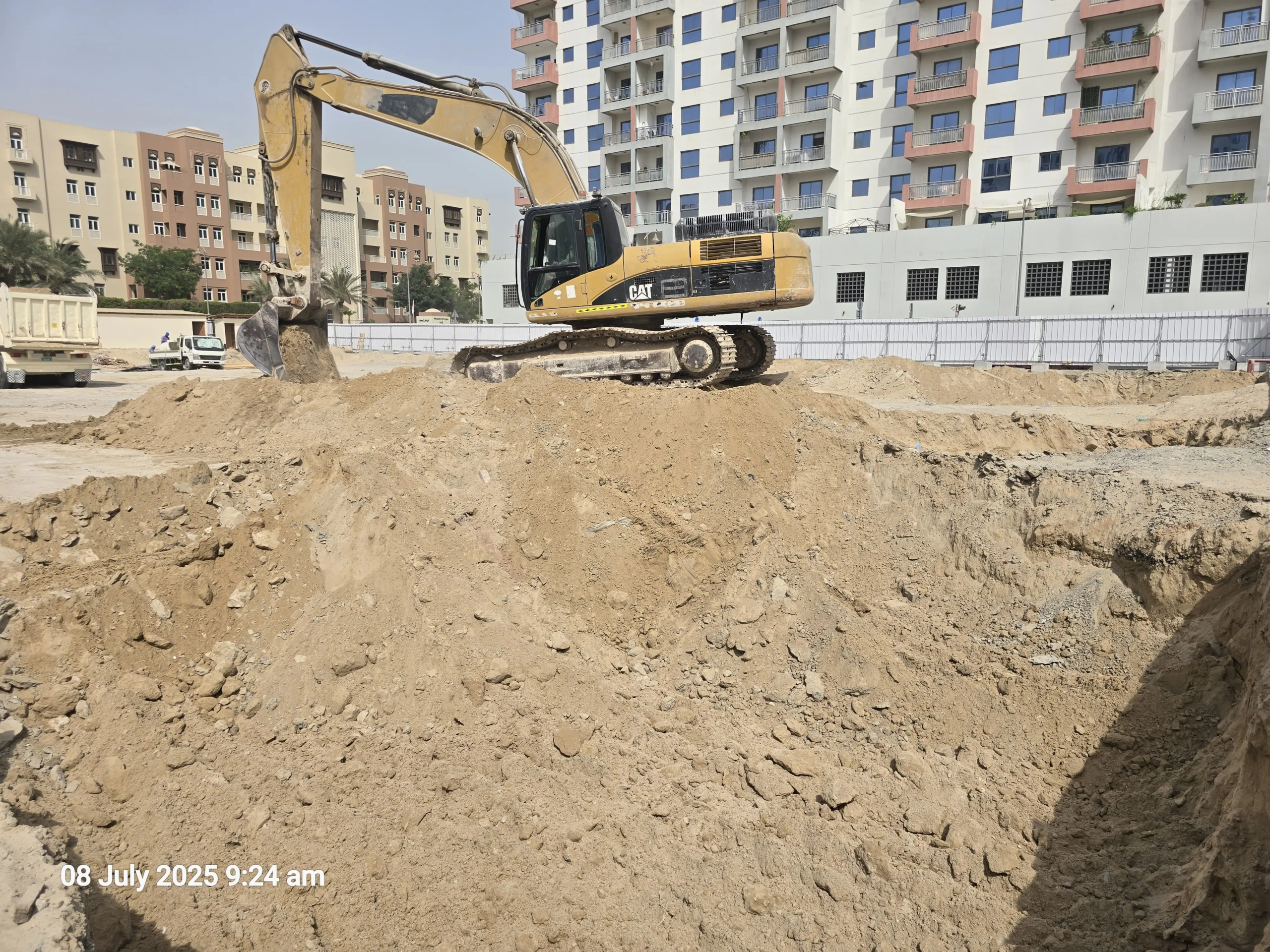

أعمال الحفريات:
- حفر بئر المصعد – اكتمل التنفيذ بنسبة 100%.
- حفريات لخزان المياه الأرضي وغرفة المضخات – اكتمل التنفيذ بنسبة 50%.
- دك المنطقة الرئيسية للحفر – اكتمل التنفيذ بنسبة 50%.
أعمال نزح المياه:
- التجهيزات الأساسية لنزح المياه – اكتمل التنفيذ بنسبة 100%.
- أعمال نزح المياه – قيد التنفيذ.

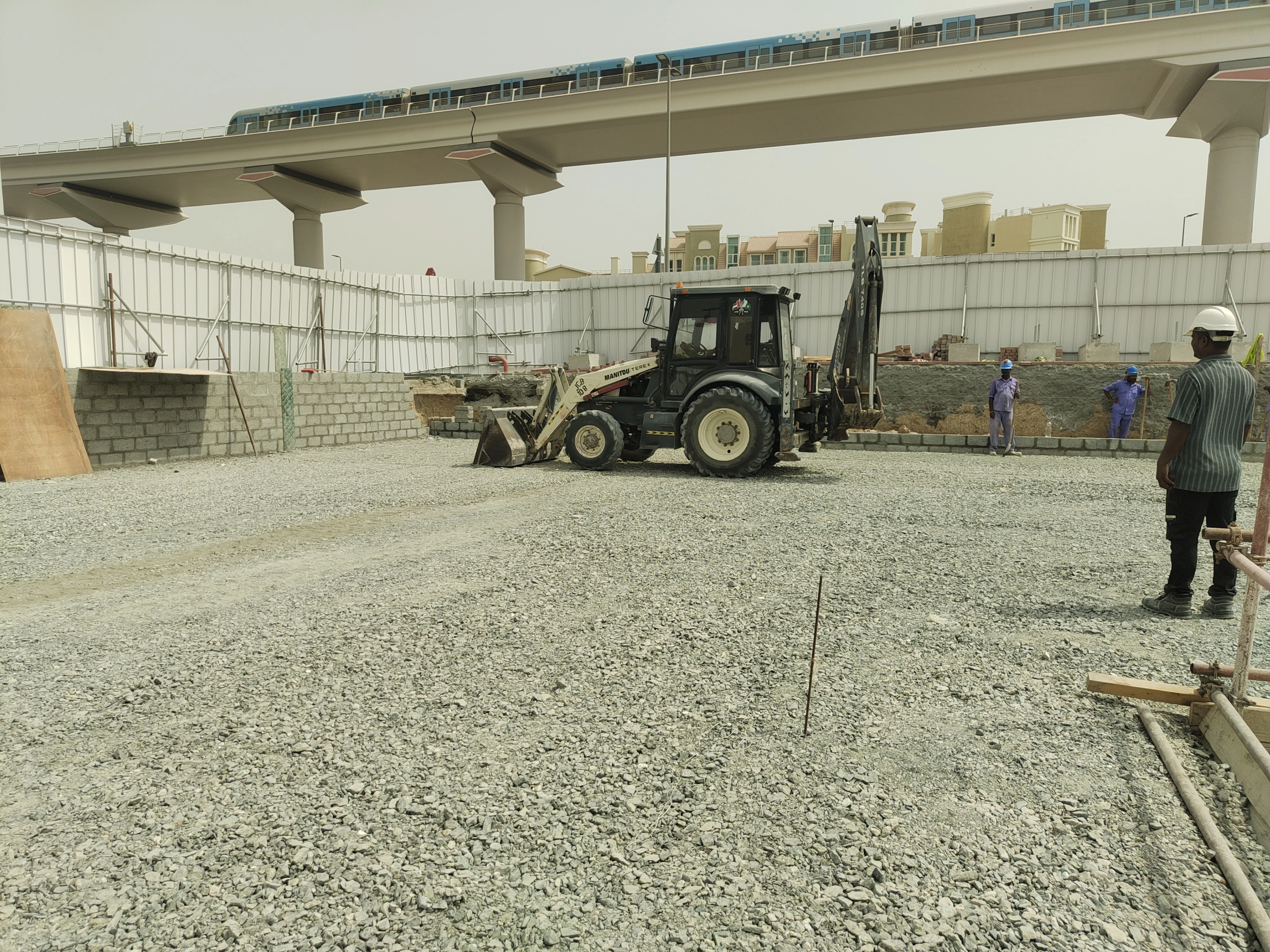

أعمال طبقة أساس الطريق
- دمك وتسوية وتهيئة طبقة أساس الطريق – اكتمل التنفيذ بنسبة 50%.

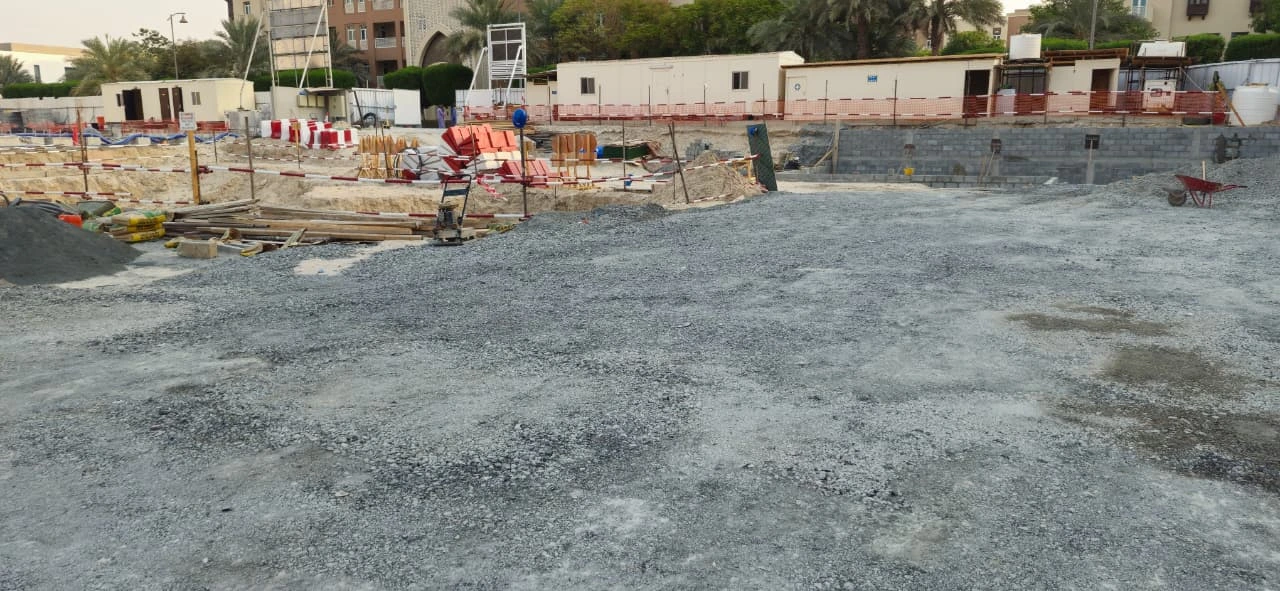

أعمال مباني البلوك
منطقة المحطة الفرعية ومنطقة المصعد – اكتمل التنفيذ بنسبة 50%.
- أعمال الخرسانة العادية:
- أعمال الخرسانة العادية أسفل اللبشة – اكتمل التنفيذ بنسبة 50%.

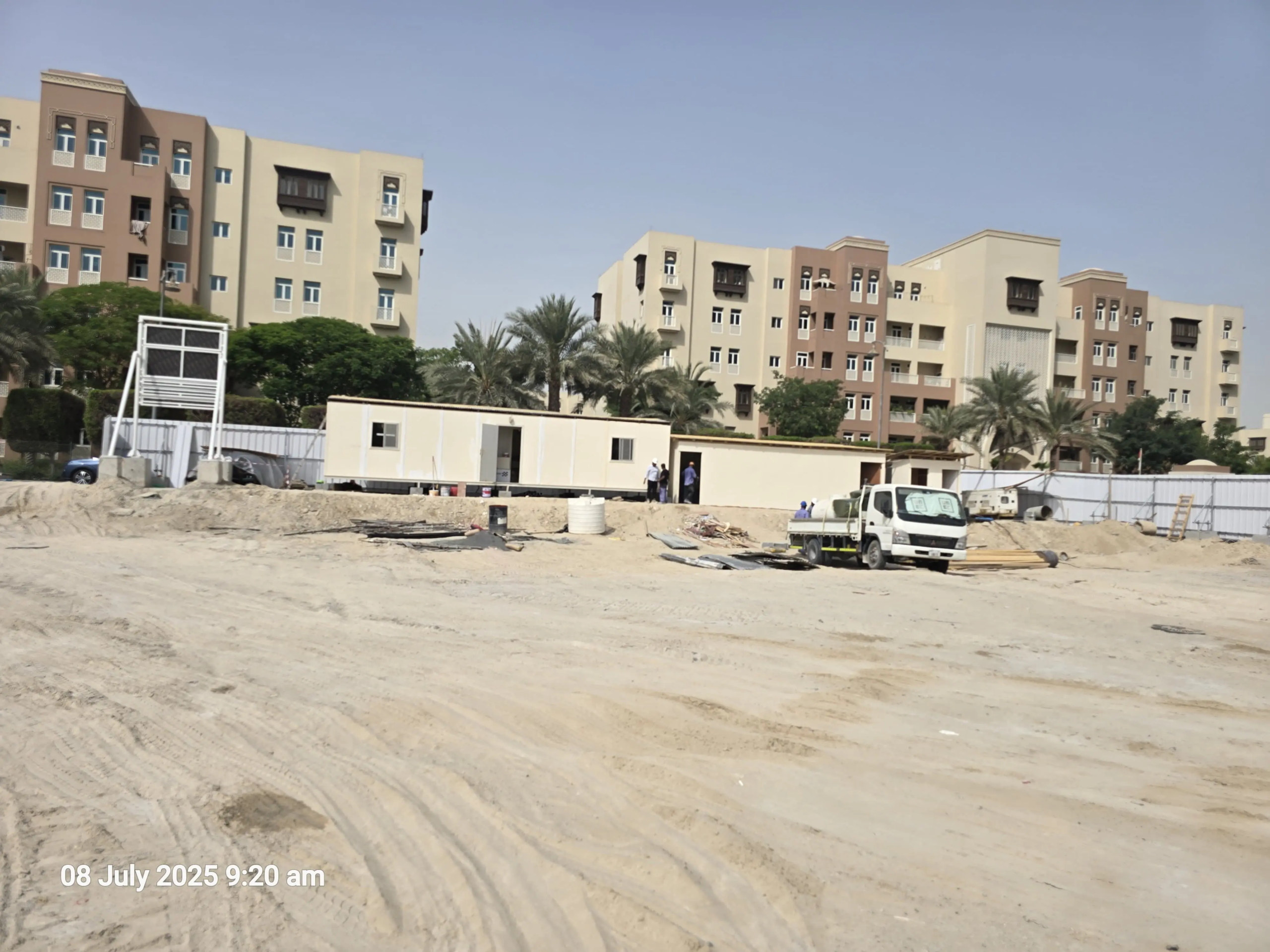

بدء الإنشاء
July 2025
موعد الانتهاء المخطط له
March 2027

سير العمل
1.00%
المرحلة
أعمال التجهيزات الأولية
- المكاتب الميدانية للموقع – اكتمل التنفيذ بنسبة 75%.
- تركيب لوحة المشروع – اكتمل التنفيذ بنسبة 100٪.
- المخزن واستراحة العمال – اكتمل التنفيذ بنسبة 100٪.
أعمال الحفريات:
- حفريات المنطقة الرئيسية – اكتمل التنفيذ بنسبة 100٪.
- حفريات لخزان المياه الأرضي وغرفة المضخات – اكتمل التنفيذ بنسبة 50%.
أعمال نزح المياه:
- تجهيز أعمال نزح المياه – اكتمل التنفيذ بنسبة 50%.
بدء الإنشاء
July 2025
موعد الانتهاء المخطط له
March 2027
